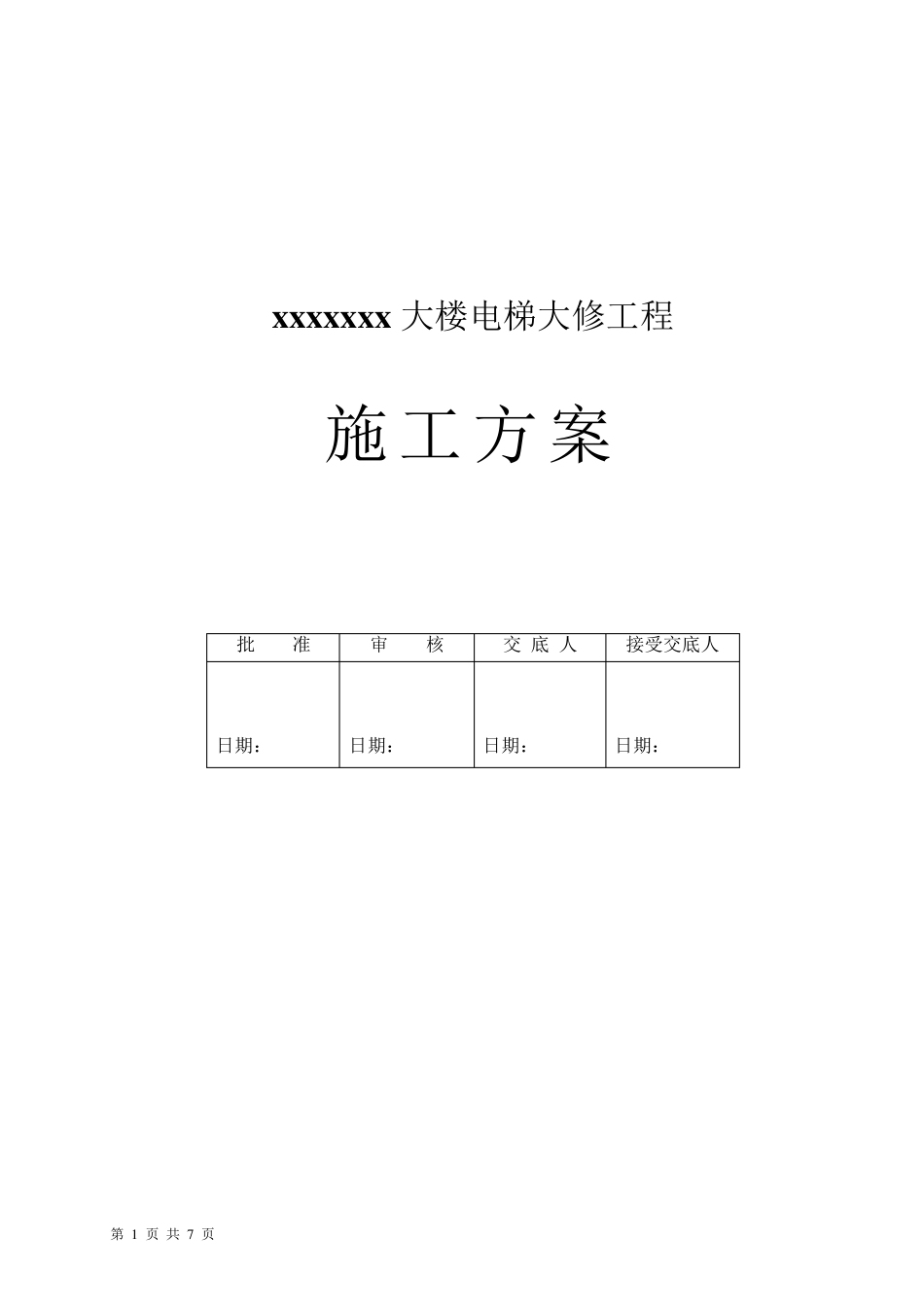

第 1 页 共 7 页 x x x x x x x 大楼电梯大修工程 施工方案 批 准 审 核 交 底 人 接受交底人 日期: 日期: 日期: 日期: 第 2 页 共 7 页 一 编制说明 本方案所大修的电梯位于 xxxx ,为 xxxxxx大楼 。本方案完全按业主要求保证电梯安全运行提供的 更换曳引钢丝绳项目进行编制。 二 施工工期 1. 施工工期:每台电梯二天 2. 计划开工时间:2011 年12 月 3 日 3. 竣工时间:2011 年 12 月 31 日 三 质量目标 电梯安装后性能达到GB7588—2003《电梯制造与安装安全规范》、GB10060—93 《电梯安装验收规范》规定的标准。 电梯安装后性能达到电梯制造商规定的有关技术性能标准。 电梯一次交验合格率 100%,顾客满意率达到95%以上。 四 编制依据 国家及深圳市现行有关电梯施工验收规范及质量评定标准及电梯厂家相关质量标准执行。国家/深圳市及厂家的相关标准两者取其最高标准。 五 工程概况: 1. 现场概况: (1) 工程名称:盐田国际 (2) 工程地点:盐田港三期 (3) 施工工期:一个月,实际工期每台电梯二天,共6天.(考虑到客户实际用梯情况将安排每个星期六星期天施工) 2. 电梯概况: 第 3 页 共 7 页 (1) #3.#4电梯基本情况: 生产厂家:日本三菱 电梯型号:VFGH 额定速度:240米/分 载重量:1600KG 层/站:27层/18站 (2) #7电梯基本情况: 生产厂家:日本三菱 电梯型号:VFGH 额定速度:210米/分 载重量:1600KG 层/站:27层/27站 六 电梯大修项目: 1. 钢丝绳更换—————————————————————————————□ 七 施工组织与施工中的保证措施 1. 施工组织机构: 项目经理: xxx 现场负责人: xxxx 技术负责人: xxxx 安全负责人: xx 第 4 页 共 7 页 质 量 负 责 人 : xxx 施 工 人 数 : 6 人 八 施工中技术措施及质量要求 1.更 换 电 梯 曳 引 钢 丝 绳 ( 1) 根 据 轿 厢 的 重 量 , 用 倒 链 把 轿 厢 吊 起 , 用 钢 管 把 对 重 支 撑 住 ( 2) 逐 条 将 旧 钢 丝 绳 剪 断 , 利 用 滑 轮 将 旧 钢 丝 绳 收 回 装 上 新 钢 丝 绳 。 ( 3) 钢 丝 绳 头 制 造 浇 铸 时 应 将 其 绳 头 分 股 , 清 洗 干 净 , 去 掉 麻 心 ; 各 绳 股 向 中间 弯 ...
