电缆保护管安装作业指导书 第 1 页 共 14 页 电缆保护管安装作业指导书 编号:W DEJ-0506RK-A04-002 版本号:2

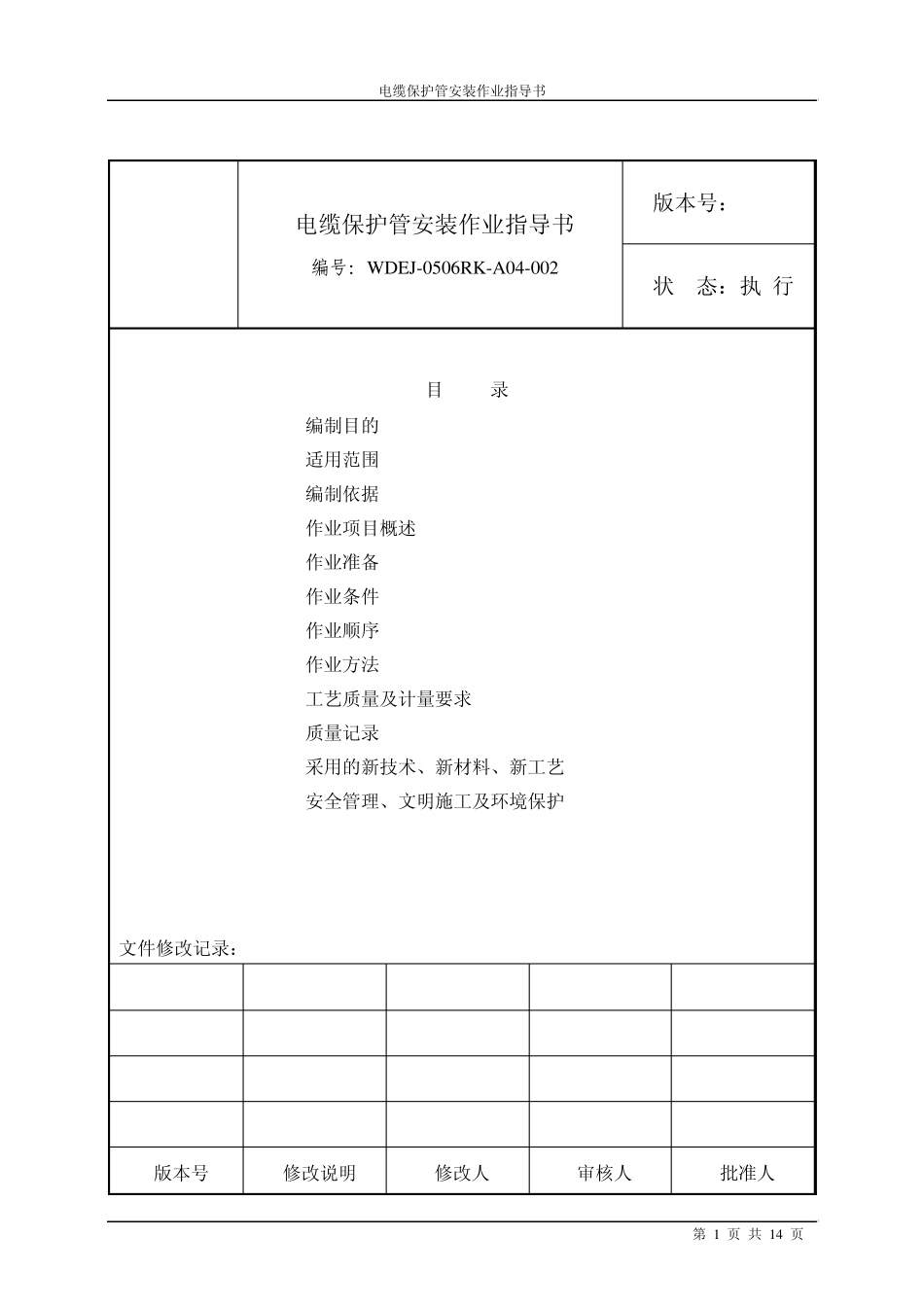

0 状 态:执 行 目 录 1
编制目的 2
适用范围 3
编制依据 4
作业项目概述 5
作业准备 6
作业条件 7
作业顺序 8
作业方法 9
工艺质量及计量要求 10
质量记录 11
采用的新技术、新材料、新工艺 12

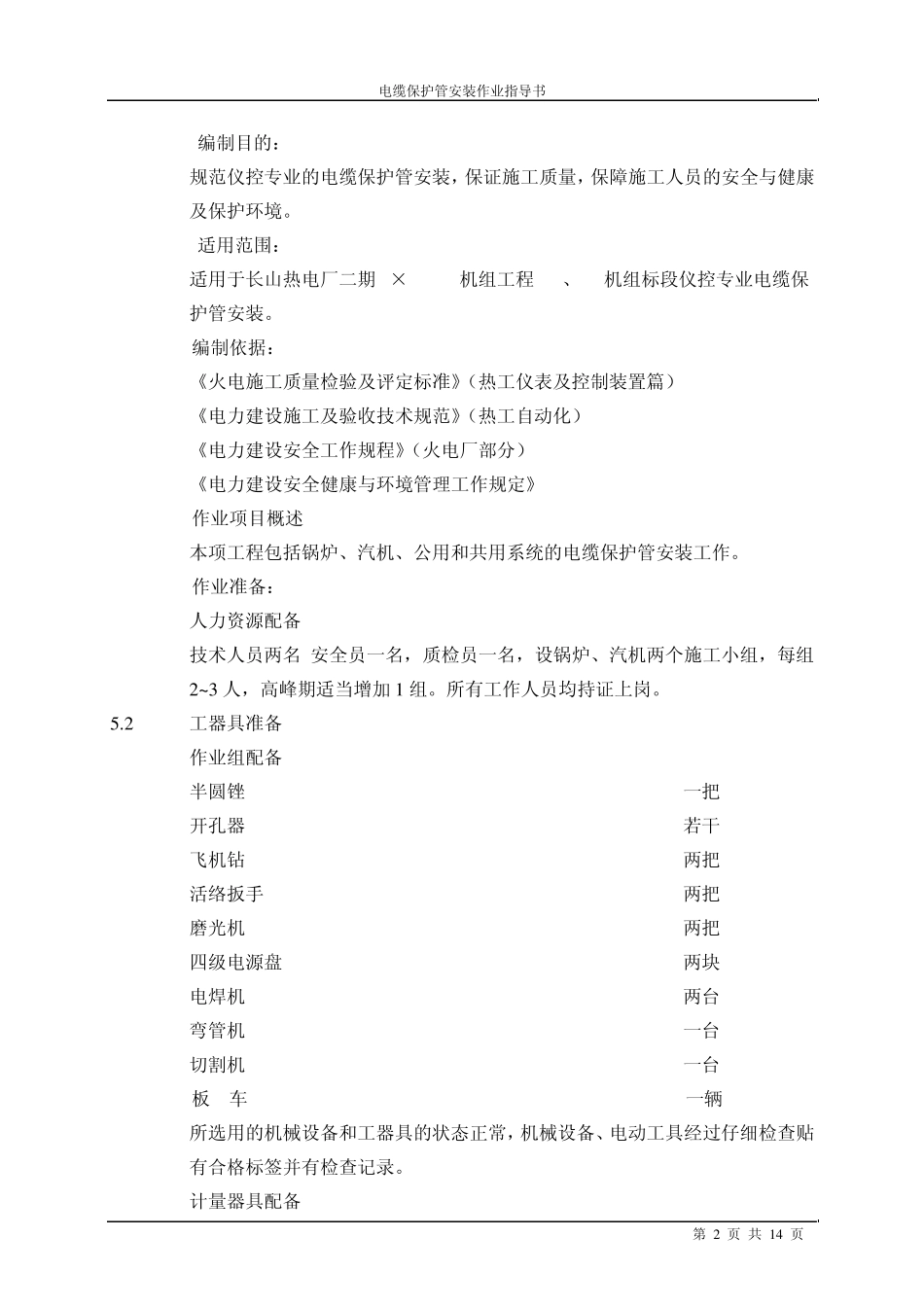

安全管理、文明施工及环境保护 文件修改记录: 版本号 修改说明 修改人 审核人 批准人 电缆保护管安装作业指导书 第 2 页 共 14 页 1 编制目的: 规范仪控专业的电缆保护管安装,保证施工质量,保障施工人员的安全与健康及保护环境
2 适用范围: 适用于长山热电厂二期4×330MW机组工程 #5、#6机组标段仪控专业电缆保护管安装
3 编制依据: 3
1 《火电施工质量检验及评定标准》(热工仪表及控制装置篇) 3
2 《电力建设施工及验收技术规范》(热工自动化) 3
3 《电力建设安全工作规程》(火电厂部分) 3
4 《电力建设安全健康与环境管理工作规定》 4 作业项目概述 : 本项工程包括锅炉、汽机、公用和共用系统的电缆保护管安装工作
5 作业准备: 5
1 人力资源配备 技术人员两名,安全员一名,质检员一名,设锅炉、汽机两个施工小组,每组2~3 人,高峰期适当增加 1 组
所有工作人员均持证上岗

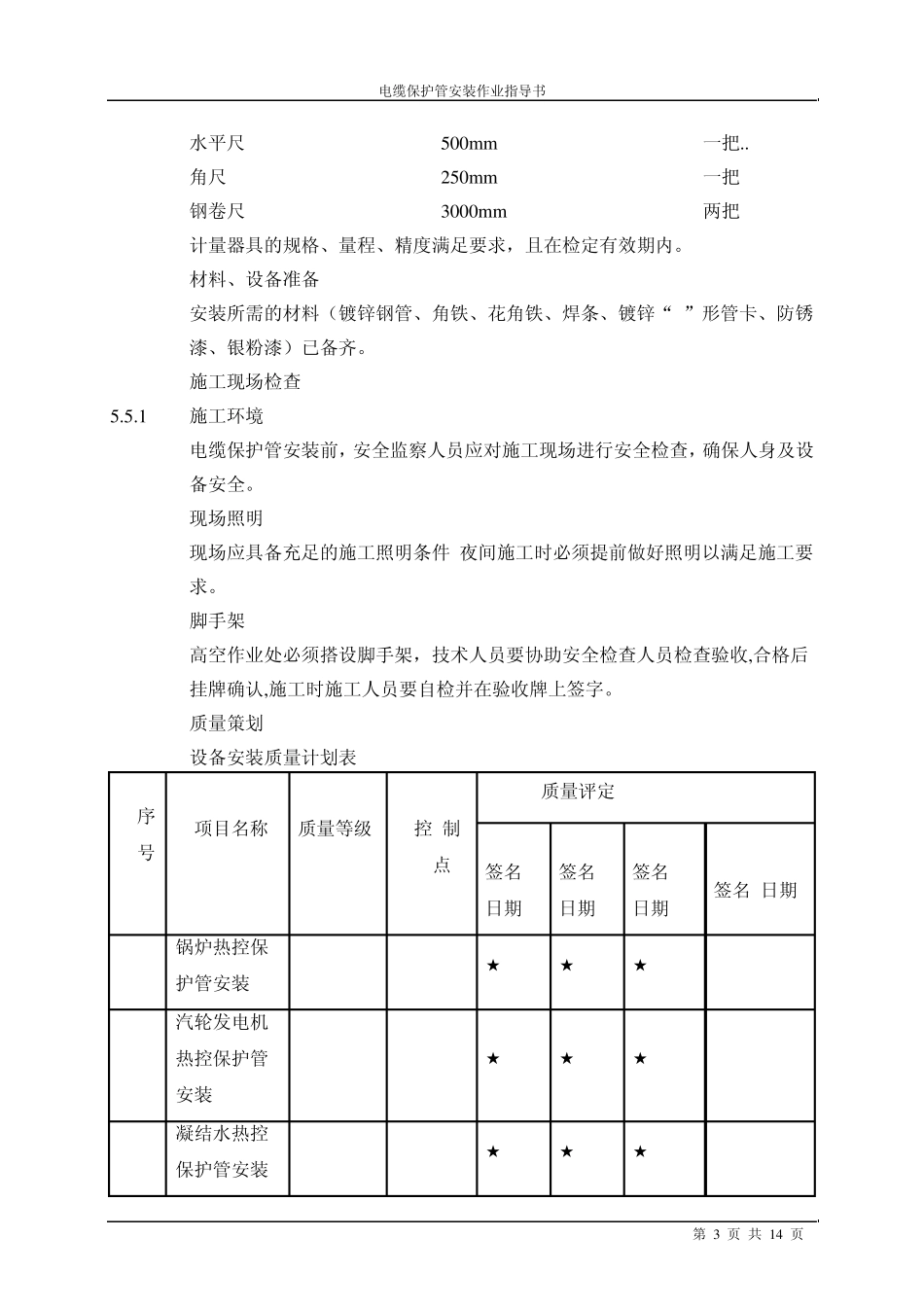

2 工器具准备 作业组配备 半圆锉 一把 开孔器 若干 飞机钻 两把 活络扳手 两把 磨光机 两把 四级电源盘 两块 电焊机 两台 弯管机 一台 切割机 一台 板 车 一辆 所选用的机械设备和工器具的状态正常,机械设备、电动工具经过仔细检查贴有合格标签并有检查记录
3 计量器具配备 电缆保护管安装作业指导书 第 3 页 共 14 页 水平尺 500m m 一把
