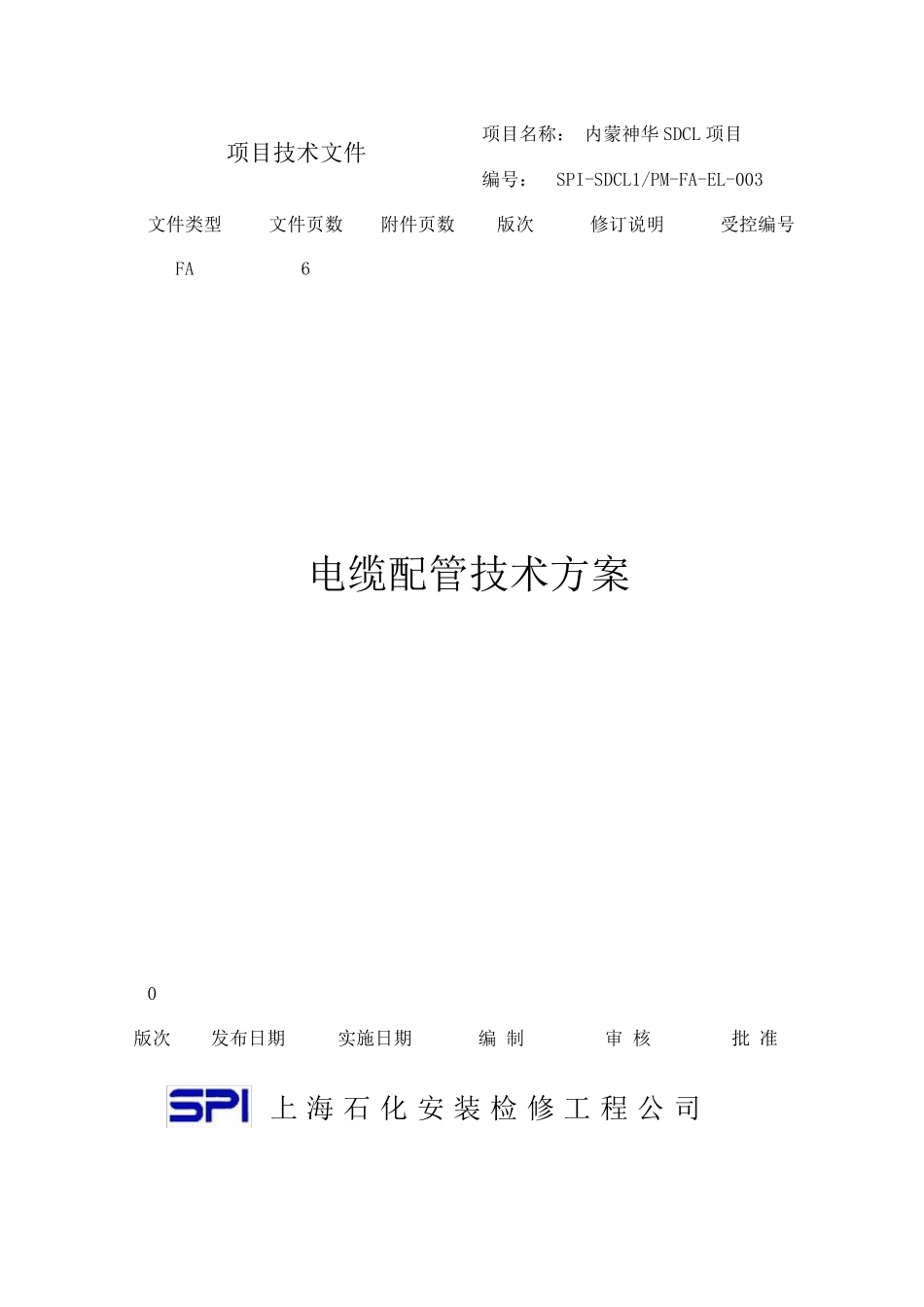

项目技术文件 项目名称: 内蒙神华SDCL 项目 编号: SPI-SDCL1/PM-FA-EL-003 文件类型 文件页数 附件页数 版次 修订说明 受控编号 FA 6 电缆配管技术方案 0 版次 发布日期 实施日期 编 制 审 核 批 准 上 海 石 化 安 装 检 修工 程 公 司 神华项目管理/技术文件 SPI-SDCL1/PM-FA-EL-003 P 1/6 1

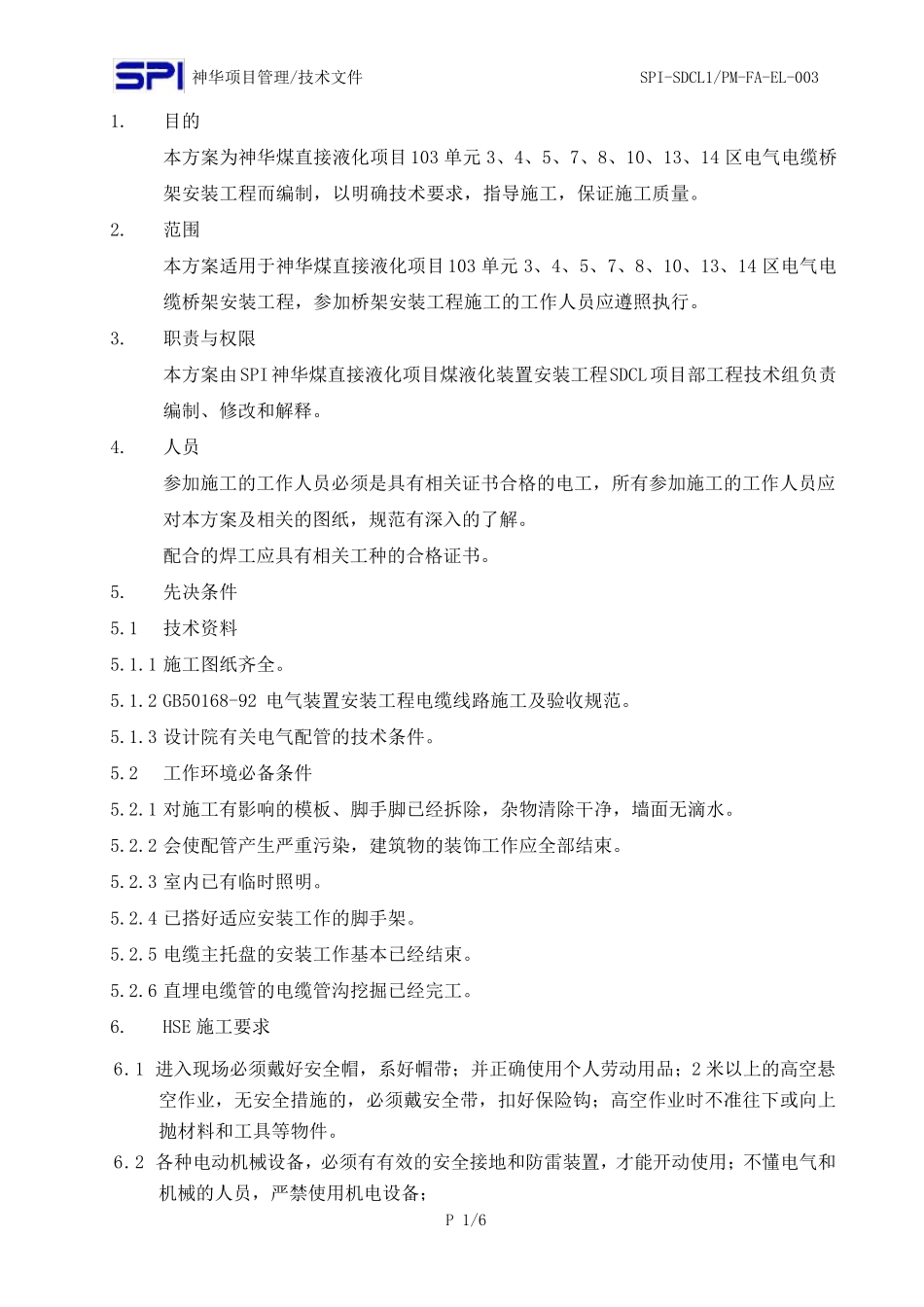

目的 本方案为神华煤直接液化项目103 单元3、4、5、7、8、10、13、14 区电气电缆桥架安装工程而编制,以明确技术要求,指导施工,保证施工质量
范围 本方案适用于神华煤直接液化项目103 单元3、4、5、7、8、10、13、14 区电气电缆桥架安装工程,参加桥架安装工程施工的工作人员应遵照执行
职责与权限 本方案由SPI 神华煤直接液化项目煤液化装置安装工程SDCL项目部工程技术组负责编制、修改和解释
人员 参加施工的工作人员必须是具有相关证书合格的电工,所有参加施工的工作人员应对本方案及相关的图纸,规范有深入的了解
配合的焊工应具有相关工种的合格证书
先决条件 5
1 技术资料 5
1 施工图纸齐全
2 GB50168-92 电气装置安装工程电缆线路施工及验收规范
3 设计院有关电气配管的技术条件
2 工作环境必备条件 5
1 对施工有影响的模板、脚手脚已经拆除,杂物清除干净,墙面无滴水
2 会使配管产生严重污染,建筑物的装饰工作应全部结束
3 室内已有临时照明
4 已搭好适应安装工作的脚手架
5 电缆主托盘 的安装工作基 本已经结束
6 直埋 电缆管的电缆管沟 挖 掘 已经完 工

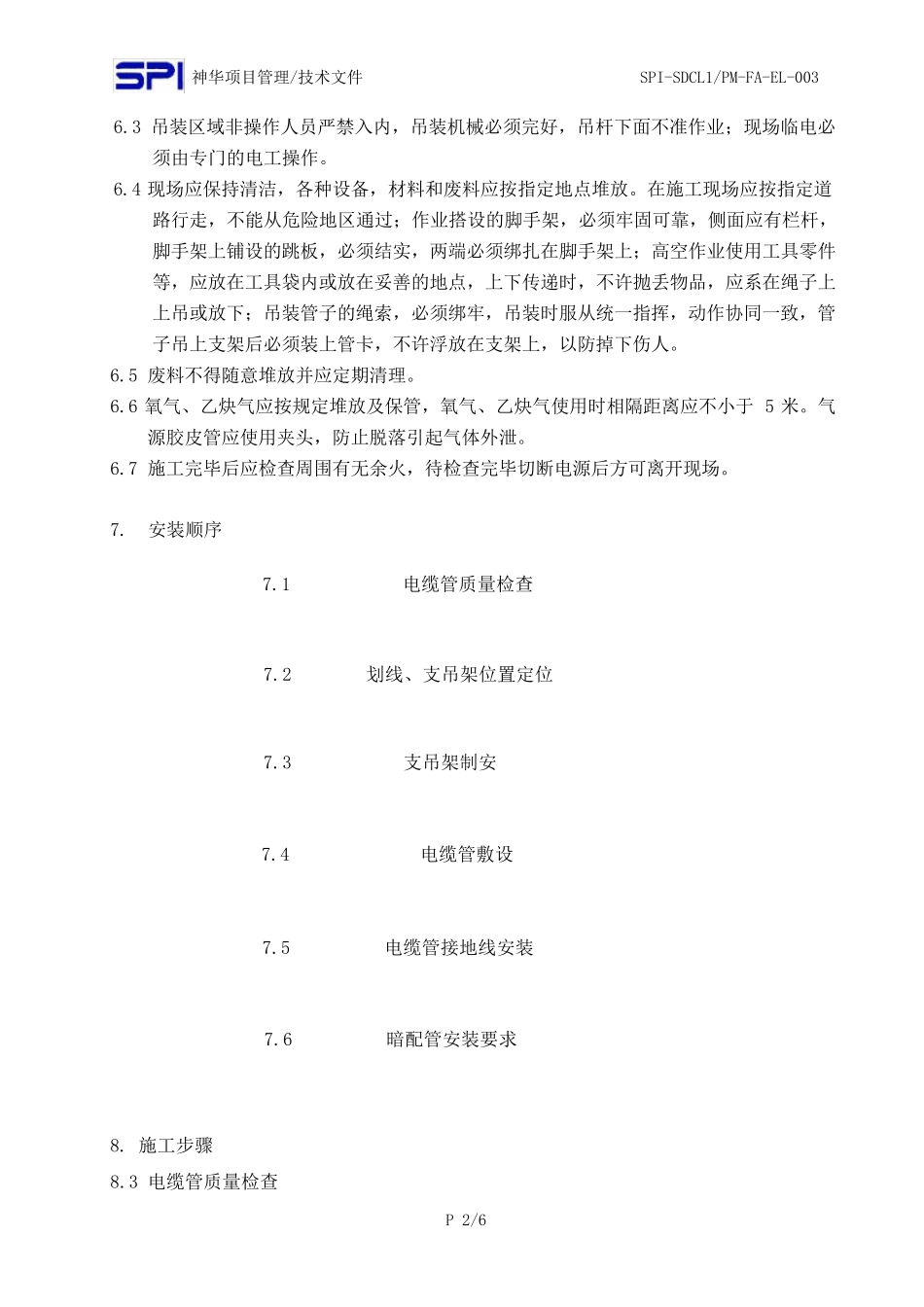

HSE 施工要求 6
1 进 入现 场 必须戴 好安全帽 ,系 好帽 带 ; 并 正 确使
