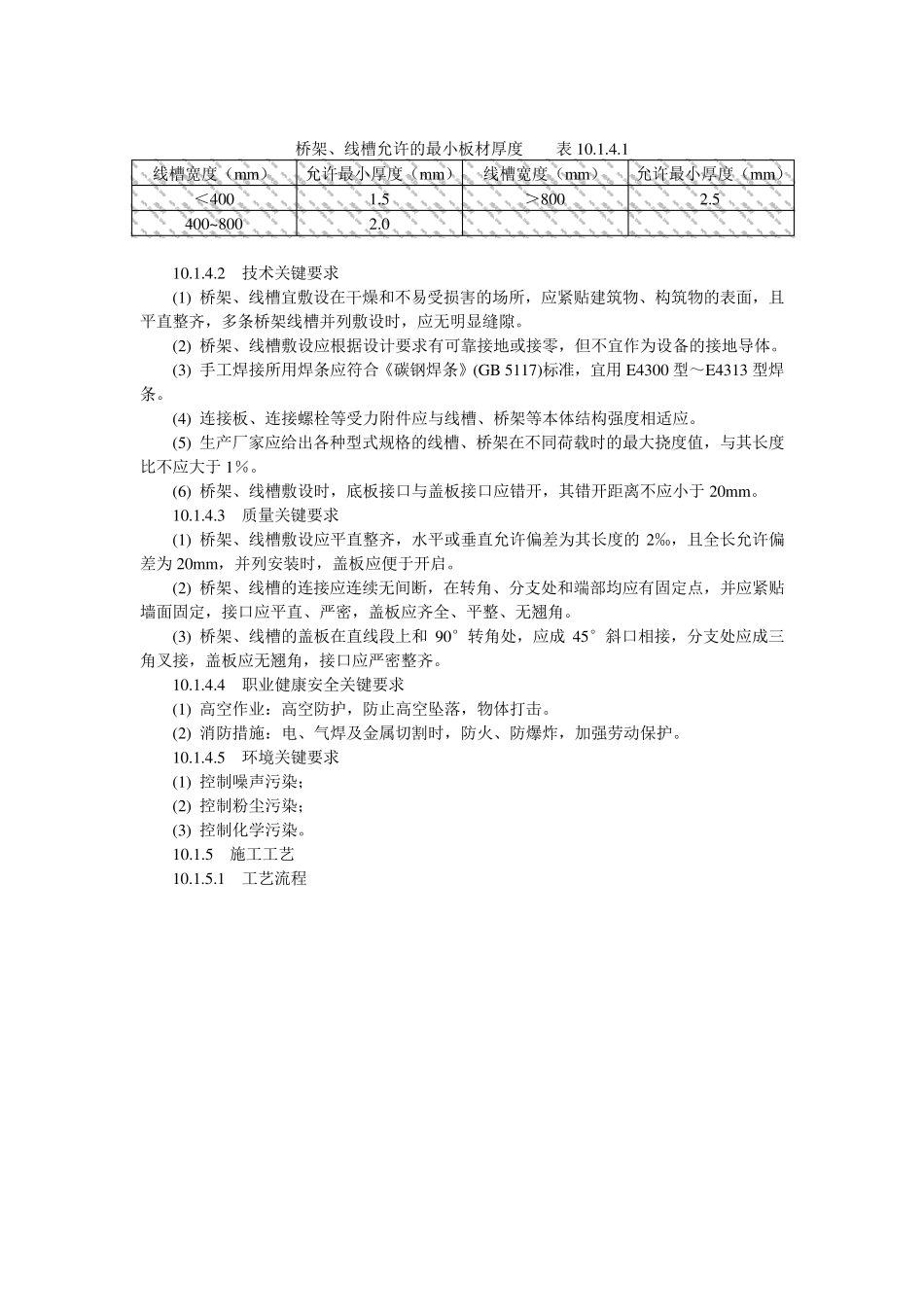

10 电缆桥架、线槽安装工程施工工艺标准 10.1 金属桥架、线槽安装工艺标准 10.1.1 总则 (1) 适用范围 本节适用于建筑物内金属桥架、线槽安装工程。 (2) 编制参考标准及规范 北京地区电气工程安装标准; 建筑安装工程质量达标实施手册; 建筑电气通用图集; 电气装置安装工程施工及验收规范; 建筑安装工程质量工程师手册。 10.1.2 基本规定 (1) 选用的桥架、线槽及其连接件和附件均应符合国家现行技术标准的规定,并应该有合格证件。 (2) 桥架、线槽的规格、支吊架跨距,防腐类型应符合设计要求。 (3) 桥架、线槽在每个支架上应固定牢固,连接板的螺栓应紧固,螺母位于线槽的外侧。 (4) 当直线段金属桥架线槽长度超过 30m 时、玻璃钢制电缆桥架超过 15m 时,应有伸缩缝,其连接应采用伸缩连接板;电缆桥架线槽跨越建筑物伸缩缝、沉降缝时应加设伸缩装置。 10.1.3 施工准备 10.1.3.1 技术准备 (1) 确定桥架、槽板的型号规格及平面布置符合设计要求; (2) 进行设计交底、技术交底。 10.1.3.2 材料要求 (1) 金属桥架、线槽及其附件:应采用经过镀锌处理的定型产品。其型号、规格应符合设计要求。线槽内外应光滑平整,无棱刺,不应有扭曲、翘边等变形现象。 (2) 金属膨胀螺栓:应根据容许拉力和剪力进行选择。 (3) 镀锌材料:采用钢板、圆钢、扁钢、角钢、螺栓、螺母、吊杆(架)、垫圈、弹簧垫等金属材料做电工工件时,都应经过镀锌处理。 (4) 辅助材料:钻头、电焊条、氧气、乙炔、调和漆。 10.1.3.3 主要机具 (1) 铅笔、卷尺、线坠、粉线袋。 (2) 电工工具、手电钻、冲击钻、工具袋、工具箱、高凳等。 10.1.3.4 作业条件 (1) 配合土建的结构施工,预留孔洞、预埋铁和预埋吊杆、吊架等全部完成。 (2) 顶棚和墙面的喷漆、油漆及壁纸全部完成后,方可进行桥架、线槽敷设。 (3) 高层建筑竖井内土建湿作业全部完成。 (4) 地面线槽应及时配合土建施工。 10.1.4 材料和质量要点 10.1.4.1 材料的关键要求 (1) 桥架、槽板的型号规格应符合国家现行技术标准的规定及设计要求。 (2) 槽板内外应平整光滑,无扭曲现象,无毛刺,木槽板应涂绝缘漆及防火涂料,金属桥架、线槽应做防腐处理。 (3) 桥架、线槽允许的最小板材厚度见表 10.1.4.1。 桥架、线槽允许的最小板材厚度 表 10.1.4.1 线槽宽度(mm) 允许最小厚度(mm) 线槽宽度(mm) 允许最小厚度(mm) <400 1.5 >800...
