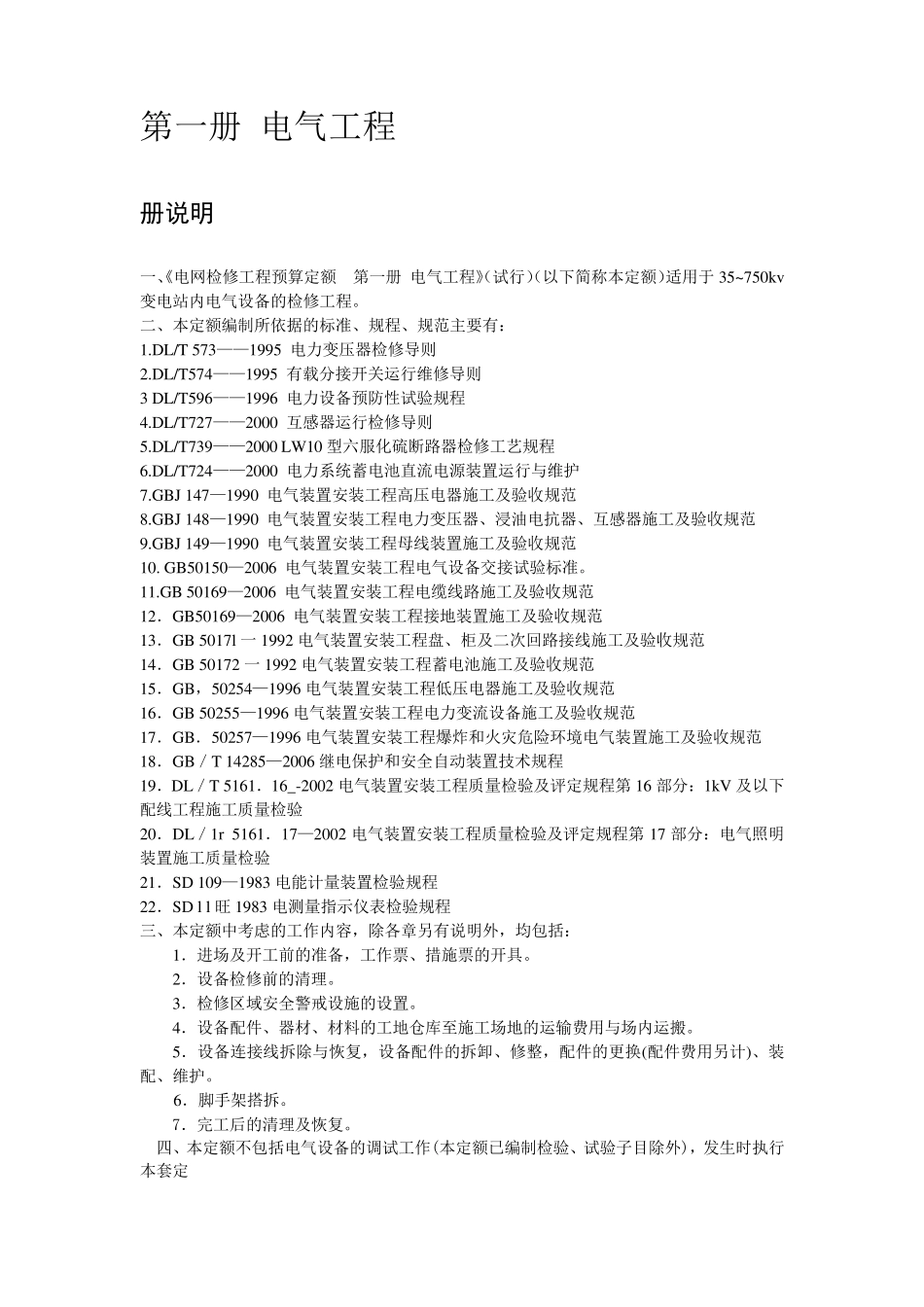

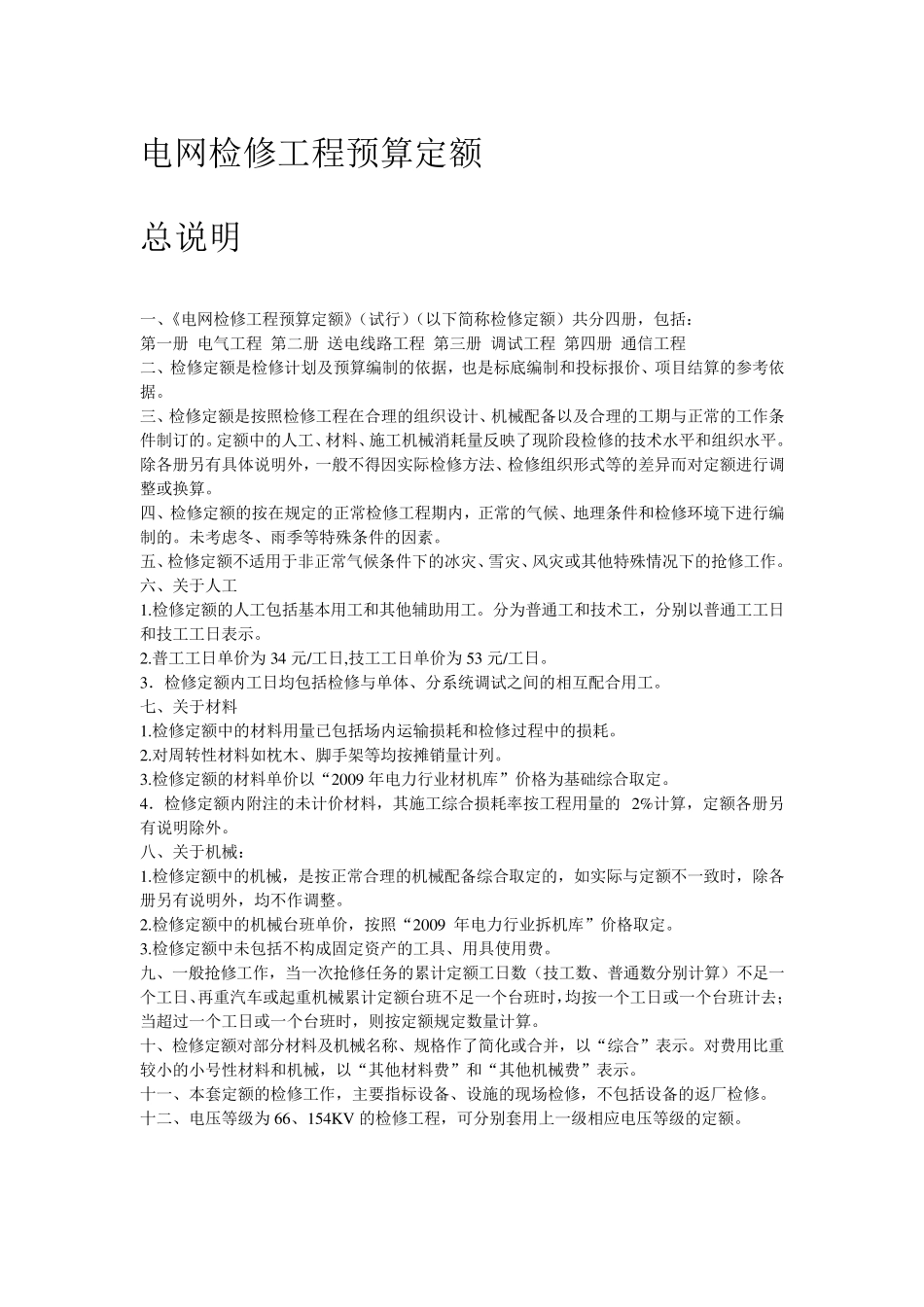

电网检修工程预算定额 总说明 一、《电网检修工程预算定额》(试行)(以下简称检修定额)共分四册,包括: 第一册 电气工程 第二册 送电线路工程 第三册 调试工程 第四册 通信工程 二、检修定额是检修计划及预算编制的依据,也是标底编制和投标报价、项目结算的参考依据
三、检修定额是按照检修工程在合理的组织设计、机械配备以及合理的工期与正常的工作条件制订的
定额中的人工、材料、施工机械消耗量反映了现阶段检修的技术水平和组织水平
除各册另有具体说明外,一般不得因实际检修方法、检修组织形式等的差异而对定额进行调整或换算
四、检修定额的按在规定的正常检修工程期内,正常的气候、地理条件和检修环境下进行编制的
未考虑冬、雨季等特殊条件的因素
五、检修定额不适用于非正常气候条件下的冰灾、雪灾、风灾或其他特殊情况下的抢修工作
六、关于人工 1
检修定额的人工包括基本用工和其他辅助用工
分为普通工和技术工,分别以普通工工日和技工工日表示
普工工日单价为34 元/工日,技工工日单价为53 元/工日
3.检修定额内工日均包括检修与单体、分系统调试之间的相互配合用工

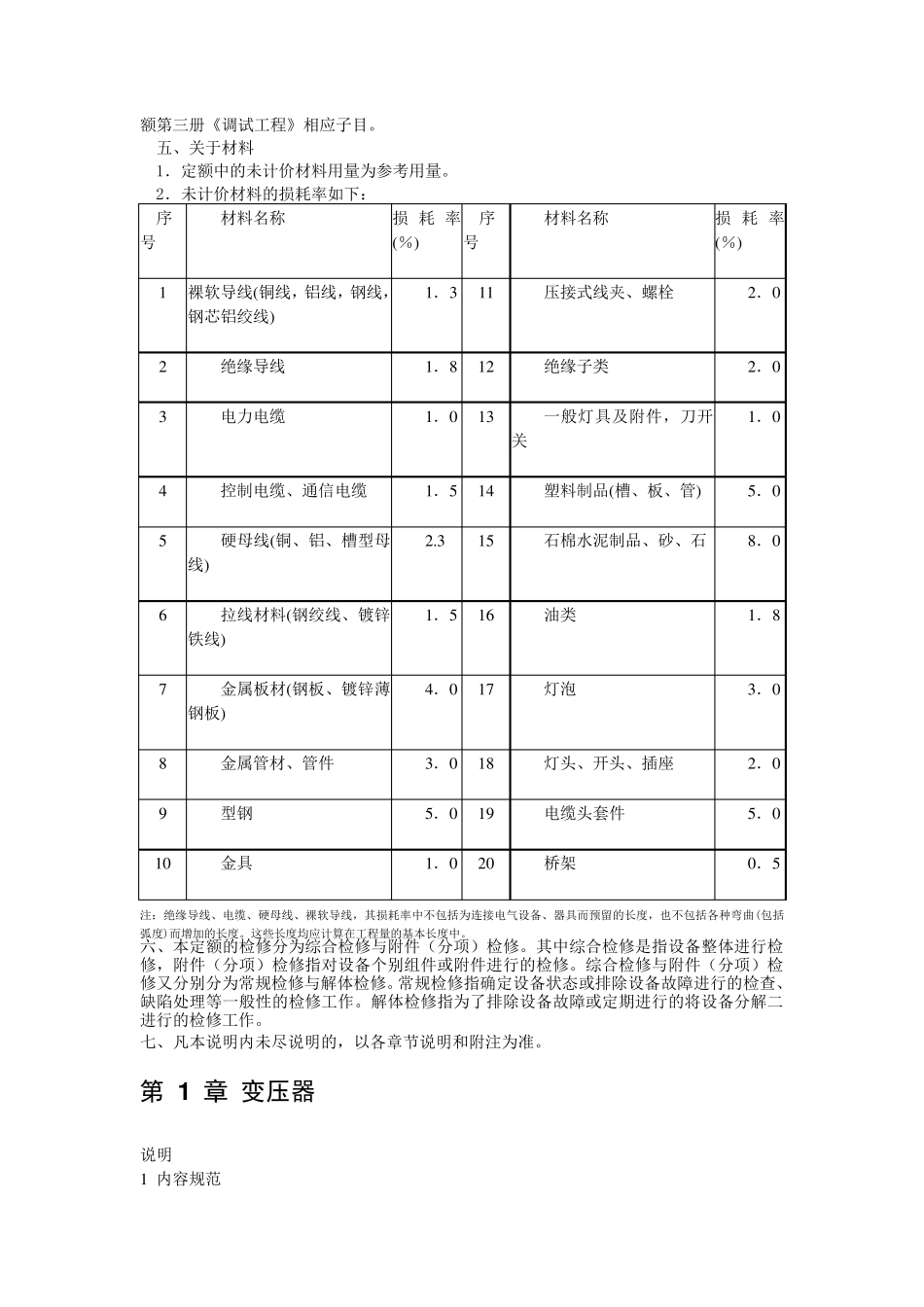

七、关于材料 1
检修定额中的材料用量已包括场内运输损耗和检修过程中的损耗
对周转性材料如枕木、脚手架等均按摊销量计列
检修定额的材料单价以“2009 年电力行业材机库”价格为基础综合取定
4.检修定额内附注的未计价材料,其施工综合损耗率按工程用量的 2%计算,定额各册另有说明除外
八、关于机械: 1
检修定额中的机械,是按正常合理的机械配备综合取定的,如实际与定额不一致时,除各册另有说明外,均不作调整
检修定额中的机械台班单价,按照“2009 年电力行业拆机库”价格取定
检修定额中未包括不构成固定资产的工具、用具使用费
九、一般抢修工作,当一次抢修任务的累计定额工日数(技工数、普通数分别计
