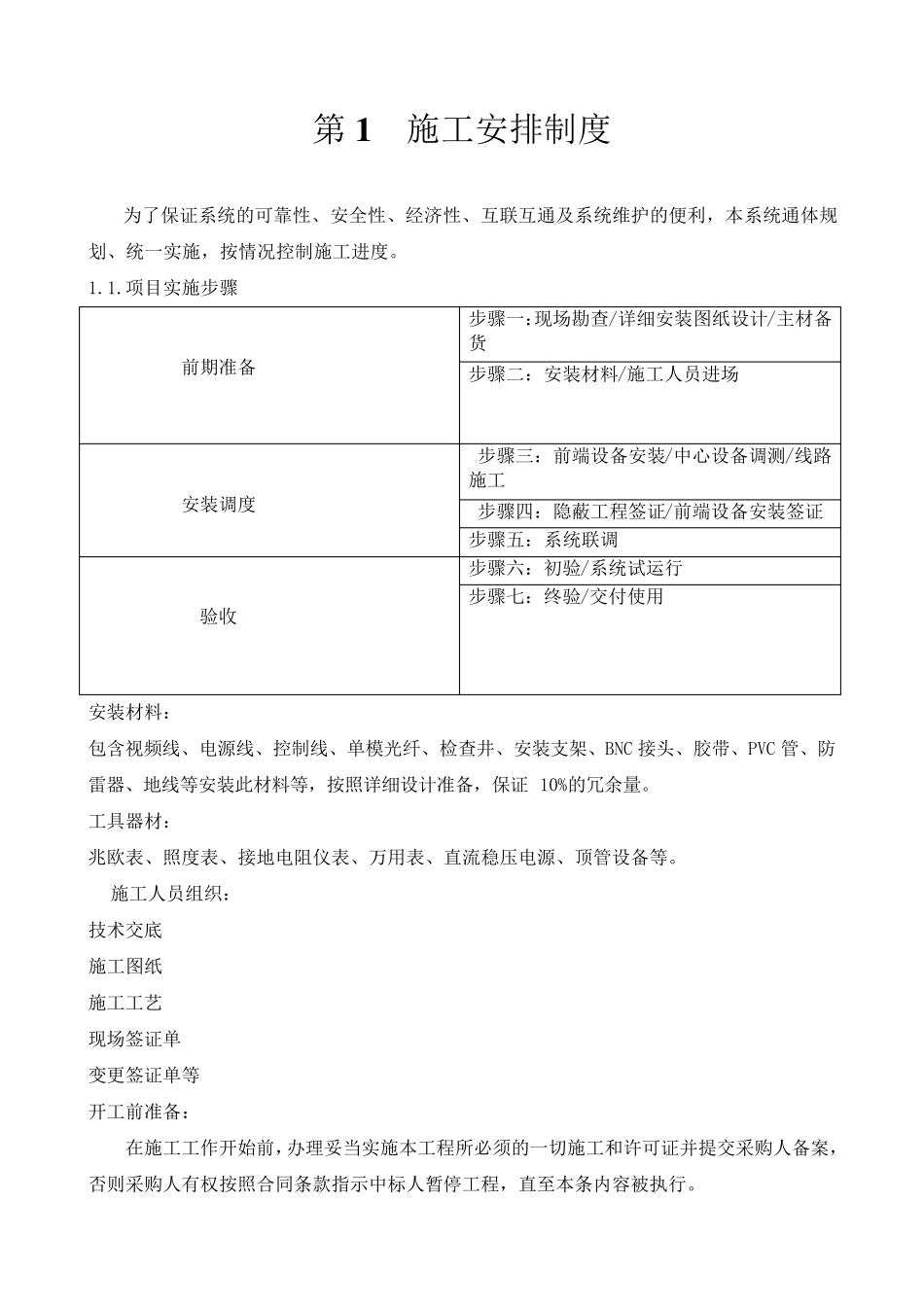

第1 施工安排制度 为了保证系统的可靠性、安全性、经济性、互联互通及系统维护的便利,本系统通体规划、统一实施,按情况控制施工进度
项目实施步骤 前期准备 步骤一:现场勘查/详细安装图纸设计/主材备货 步骤二:安装材料/施工人员进场 安装调度 步骤三:前端设备安装/中心设备调测/线路施工 步骤四:隐蔽工程签证/前端设备安装签证 步骤五:系统联调 验收 步骤六:初验/系统试运行 步骤七:终验/交付使用 安装材料: 包含视频线、电源线、控制线、单模光纤、检查井、安装支架、BNC 接头、胶带、PVC 管、防雷器、地线等安装此材料等,按照详细设计准备,保证10%的冗余量
工具器材: 兆欧表、照度表、接地电阻仪表、万用表、直流稳压电源、顶管设备等
施工人员组织: 技术交底 施工图纸 施工工艺 现场签证单 变更签证单等 开工前准备: 在施工工作开始前,办理妥当实施本工程所必须的一切施工和许可证并提 交采 购 人备案 ,否 则 采 购 人有 权 按照合 同 条 款 指 示 中标 人暂 停 工程,直至 本条 内 容 被 执 行

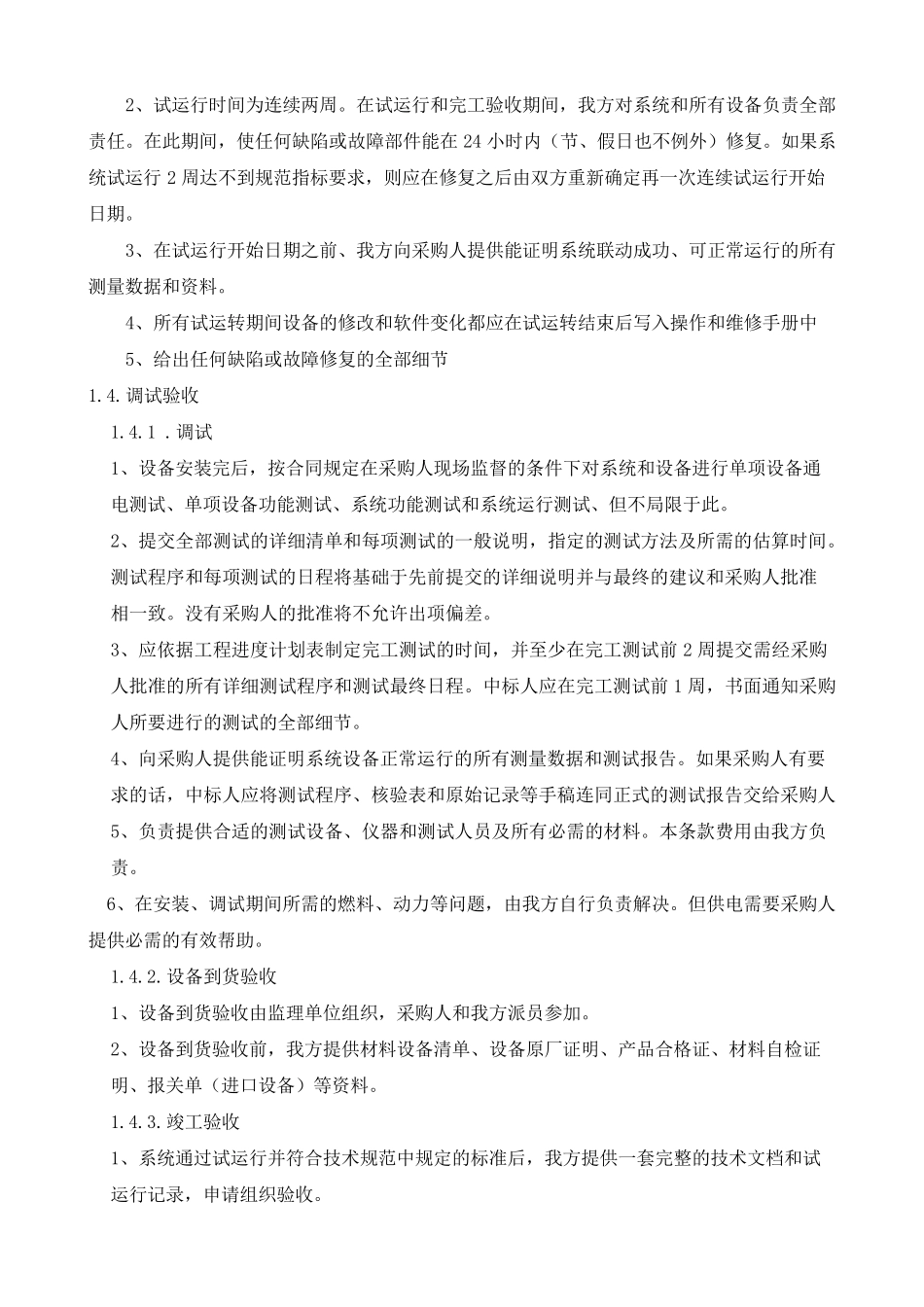

在施工工作开始前,提交施工图纸(包括操作和维护程序),供采购人批准
施工图应详细说明所有设备、部件的安装、测试和试运行的顺序和采用何种处理确保设备的正常功能、避免设备损坏和影响使用寿命,以及电缆的埋设、连接和测试等
制定施工方法和工艺要求,符合国家通信、电子机械行业有关机械设备的安装规程和质量控制标准
不在现场安装未经工厂测试和采购人批准的任何系统、设备、或者材料
在进入现场前三天通知采购人
确保所有机电设备在良好的环境条件下安装、维修和保养,以及在合适的环境下交付试运行
如果交付试运行的环境条件与设备的正常运行环境条件相差较大,则提交试运行的环境条件供采购人审批
所有设备的安装均采用下走线方式

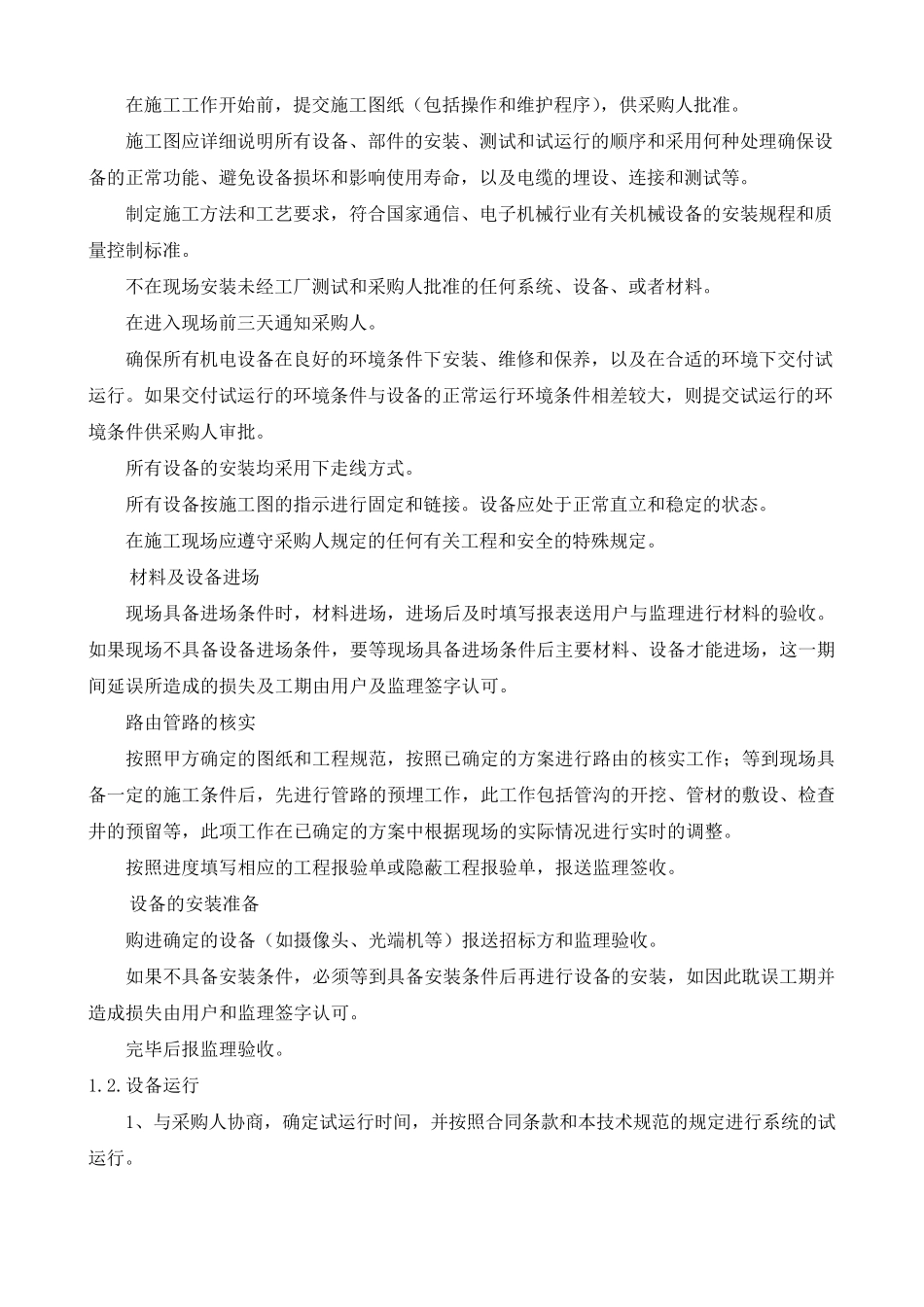

所有设备按施工图的指示进行固定和链接
