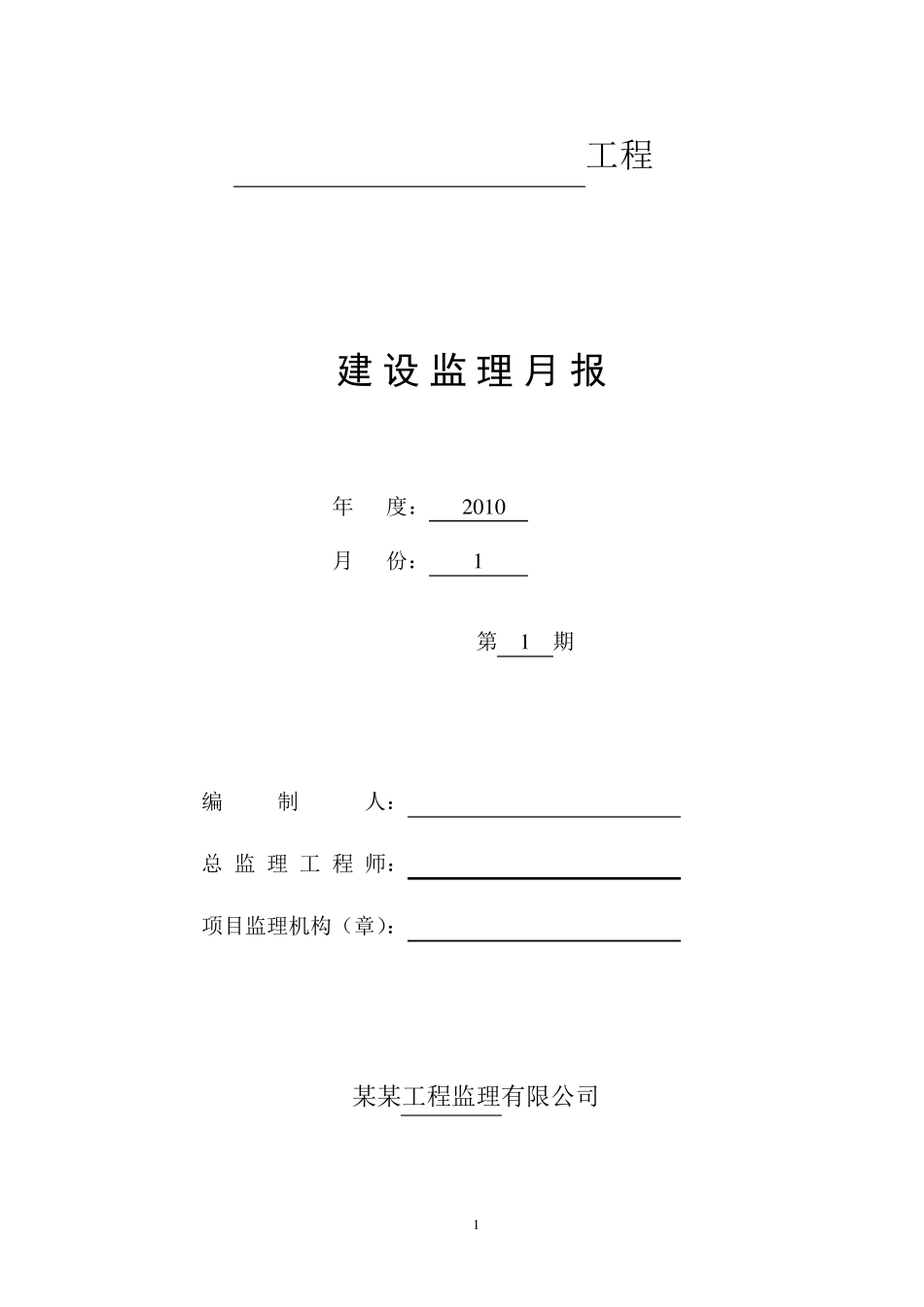

1 工程 建 设 监 理 月 报 年 度: 2 0 1 0 月 份: 1 第 1 期 编 制 人: 总 监 理 工 程 师: 项目监理机构(章): 某某工程监理有限公司 2 目 录 一、本月工程施工、监理工作情况评述(表 1 ) 二、进度控制 1 、本月实际进度与计划进度比较(表 2 ) 2 、主要材料进场情况(表 3 ) 3 、构配件、设备进场情况(表 4 ) 4 、本月气象及施工历天数(表 5 ) 三、质量控制 1 、分项(分部)工程质量验评情况(表 6 ) 2 、主要施工试验情况(表 7 ) 四、监理工作统计(表 8 ) 五、监理工作总结 1 、本月监理工作小结(表 9 ) 2 、有关本工程的意见和建议(表 1 0 ) 3 、下月监理工作打算(表 1 1 ) 3 一、本月工程施工及监理工作情况评述 表 1 本月工程施工及监理工作情况 工程施工、监理工作情况评述: 一、材料、设备、人员、机械使用情况: 本月监理对各栋号原材料进入施工现场进行了全面的检查,各种规格的钢材进行了全数抽样送检。施工现场的设备机械使用维修正常,无机械故障情况发生,各施工单位对工种劳力人员安排基本能够满足施工要求。 二、质量情况: 本月对主体完成在进行粉刷的栋号进行了全面检查,粉刷的部份内外墙钢丝网没有贴到位,局部地方也没有刷界面剂。梁、柱漏浆爆模的地方未清理直接粉刷,导致粉刷厚薄不均,问题向施工单位提出后得到了改正。部分楼没有做沉降观测点,有些做了沉降观测点的没有记录沉降的数据,问题通知施工单位已解决。柱筋电渣压力焊上进行了检查,对于不合格焊接要求的及时切割重焊。 本月工程质量在原材料使用方面,虽经甲方代表和现场监理控制比较严格,但各别栋号浇筑主体的混凝土配合比有时沙石过多,大部份基本符合规范要求。工程质量总体来看基本正常。 三、进度情况: 本月进度由于天气雨水较多,各工种劳力配合有一定难度,从而影响了施工的进度。甲方和监理单位向施工单位提出要各班组协调好,要有见缝插针的施工意识,减少因雨天带来的进度拖延。 四、安全、存在的问题: 各别单位人员的安全意识不够,安全帽进入施工现场没有佩戴。最近雨水多,卷扬机配电箱等用电设备水电工要进行检查,外排架的牢固性,外排架地基也要进行检查并修整,防止外排架松弛地基下陷,解决安全上的隐患。 简述本期工程完成的形象进度、投资、质量、安全管理、存在的问题及施工中发生的重大问题等。 4 ...
