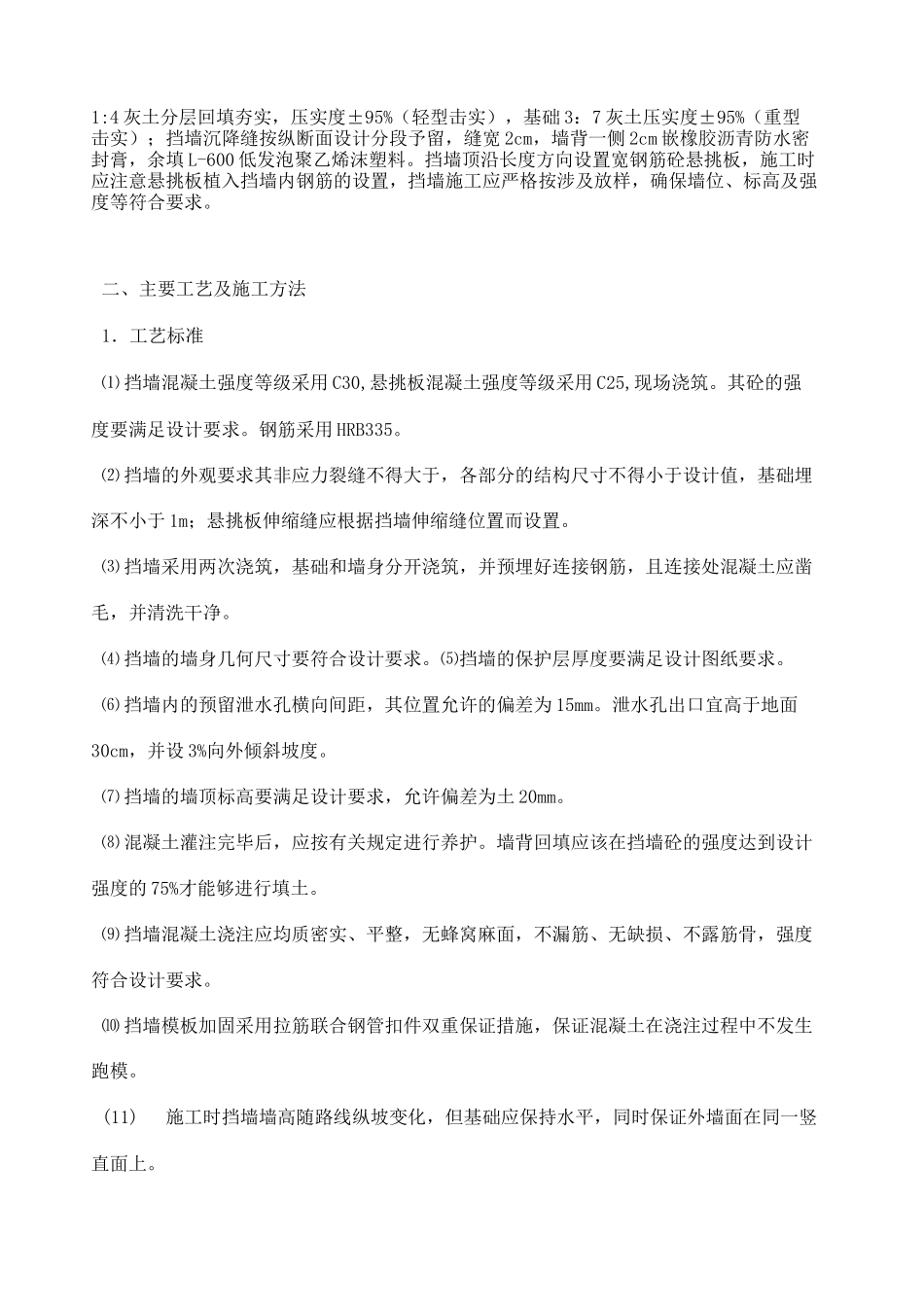

工组织设计方案工程名称:殡葬服务中心挡土墙、悬挑板、土方等附属零星工程承包单位:福建厚德建设工程有限公司混凝土挡墙及悬挑板施工方案一、工程概况本工程抛石混凝土挡土墙设计型式为自重式挡土墙,挡土墙的泄水孔水平间距 2m,纵向间距 3m,挡墙的墙身高度大于 2m 时设置泄水孔
墙身高度 HW 时,不设倒角;墙后1:4 灰土分层回填夯实,压实度±95%(轻型击实),基础 3:7 灰土压实度±95%(重型击实);挡墙沉降缝按纵断面设计分段予留,缝宽 2cm,墙背一侧 2cm 嵌橡胶沥青防水密封膏,余填 L-600 低发泡聚乙烯沫塑料
挡墙顶沿长度方向设置宽钢筋砼悬挑板,施工时应注意悬挑板植入挡墙内钢筋的设置,挡墙施工应严格按涉及放样,确保墙位、标高及强度等符合要求
二、主要工艺及施工方法1.工艺标准⑴ 挡墙混凝土强度等级采用 C30,悬挑板混凝土强度等级采用 C25,现场浇筑
其砼的强度要满足设计要求
钢筋采用 HRB335
⑵ 挡墙的外观要求其非应力裂缝不得大于,各部分的结构尺寸不得小于设计值,基础埋深不小于 1m;悬挑板伸缩缝应根据挡墙伸缩缝位置而设置
⑶ 挡墙采用两次浇筑,基础和墙身分开浇筑,并预埋好连接钢筋,且连接处混凝土应凿毛,并清洗干净
⑷ 挡墙的墙身几何尺寸要符合设计要求
⑸挡墙的保护层厚度要满足设计图纸要求
⑹ 挡墙内的预留泄水孔横向间距,其位置允许的偏差为 15mm
泄水孔出口宜高于地面30cm,并设 3%向外倾斜坡度
⑺ 挡墙的墙顶标高要满足设计要求,允许偏差为土 20mm
⑻ 混凝土灌注完毕后,应按有关规定进行养护
墙背回填应该在挡墙砼的强度达到设计强度的 75%才能够进行填土
⑼ 挡墙混凝土浇注应均质密实、平整,无蜂窝麻面,不漏筋、无缺损、不露筋骨,强度符合设计要求
⑽ 挡墙模板加固采用拉筋联合钢管扣件双重保证措施,保证混凝土在浇注过程中不发生跑模
