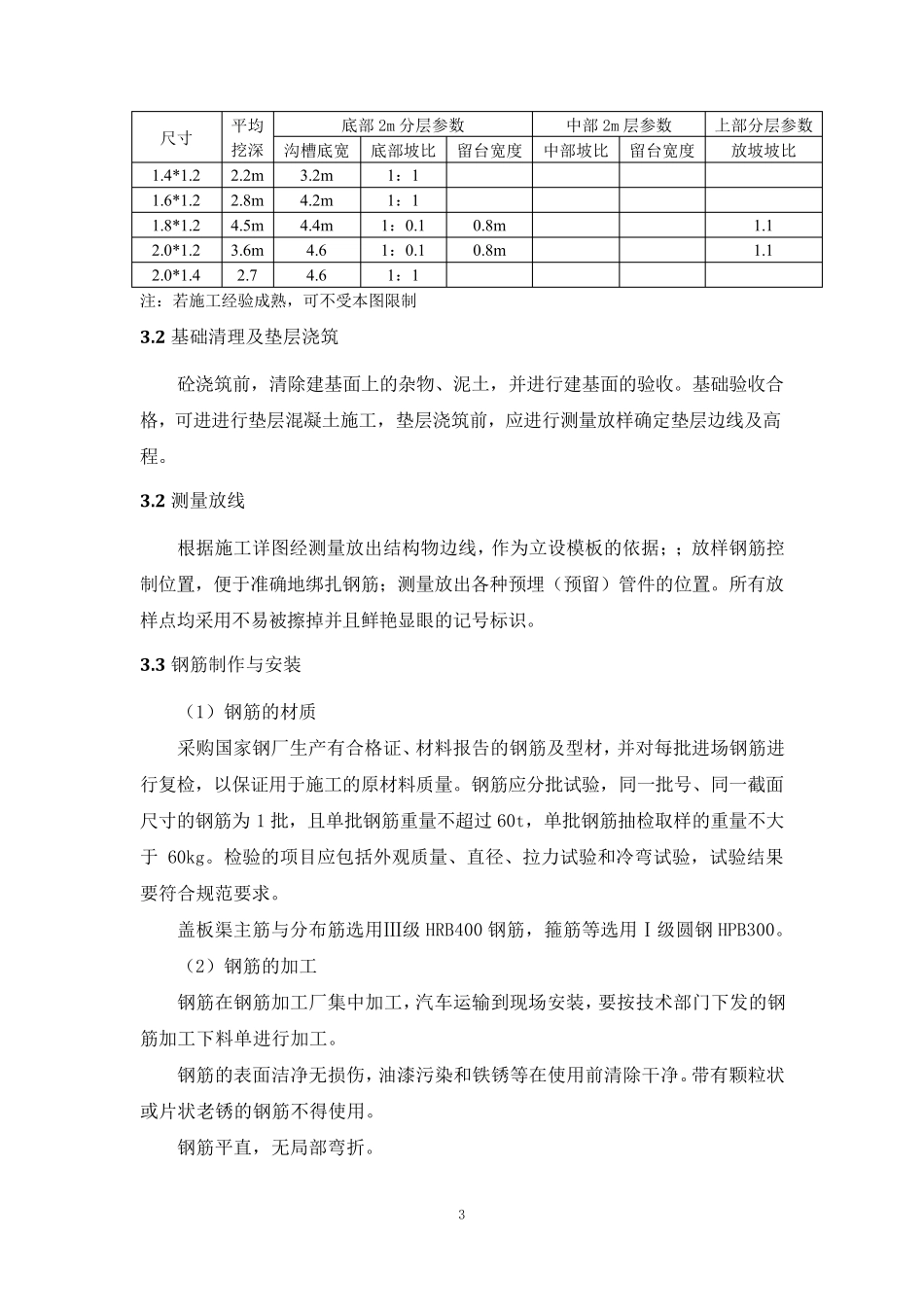

1 钢筋混凝土盖板渠施工方案 (XX 路~XX 路) 1 概述 盖板渠垫层砼强度等级为C15,厚度0.1m,主体砼强度等级为C30P6,墙体厚度为0.20m,底板厚度0.2/0.25m,根据图纸要求,设置变形缝,间距不超过25m。 根据盖板渠结构及特点, 主体混凝土一次浇筑成型,盖板采用预制盖板。 模板采用 18mm 优质木模,模板加固安装钢管支撑,渠身模板采用对拉螺杆固定。 钢筋安装采用全断面安装。 混凝土的生产采用购买商品混凝土,混凝土运输采用砼罐车运输,现场入仓浇筑采用人工配合泵车入仓,浇筑时渠身左右两侧均匀上升。 浇筑过程派专人保护好所有埋件,防止破坏。 采取有效的降排水措施,确保混凝土在无水条件下施工。 本工程混凝土盖板渠及雨水涵尺寸见下表: 盖板渠及雨水涵尺寸表 序号 盖板渠尺寸(m) 雨水涵尺寸(m) 垫层厚(m) 底板厚(m) 渠身厚度(m) 1 1.2*1.2 0.1 0.2 0.2 2 1.4*1.2 0.1 0.2 0.2 3 1.6*1.2 0.1 0.25 0.2 4 1.8*1.2 0.1 0.25 0.2 5 2.0*1.2 0.1 0.25 0.2 6 2.0*1.4 0.1 0.25 0.2 2 混凝土施工工艺流程 混凝土主要施工工艺流程见下图: 2 盖板渠施工工艺流程图 3 施工技术要点 3.1 沟槽开挖 根据设计图纸要求,雨水渠沟槽采用放坡开挖,坡比为1:1,当开挖深度超过3m 时,采取分层留台、上部放坡,下部支护的方法的开挖方法,留台宽度为0.8m,上部放坡开挖坡比为1:1,下部采用木板支护,坡比为1:0.1,留台宽度及坡比见下表: 沟槽开挖施工参数统计表 尺寸 平均挖深 底部 2m 分层参数 中部 2m 层参数 上部分层参数 沟槽底宽 底部坡比 留台宽度 中部坡比 留台宽度 放坡坡比 1.2*1.2 2.7m 3m 1:1 预埋件制作、运输 施工准备 测量放线 基础施工缝处理 模板、埋件止水安装 钢筋、预埋件安装 清仓、验收 混凝土浇筑 养护 模板拆除 钢筋加工、运输 模板加工、运输 混凝土拌合、运输 混凝土取样试验 3 尺 寸 平 均挖 深 底 部 2m 分 层 参 数 中 部 2m 层 参 数 上 部 分 层 参 数 沟 槽 底 宽 底 部 坡 比 留 台 宽 度 中 部 坡 比 留 台 宽 度 放 坡 坡 比 1.4*1.2 2.2m 3.2m 1: 1 1.6*1.2 2.8m 4.2m 1: 1 1.8*1.2 4.5m 4.4m 1: 0.1 0.8m 1.1 2.0*1.2 3.6m 4.6 1: 0.1 0.8m 1.1 2.0*1.4 2.7 4.6 1: 1 注 : 若 施 工 经 验 成 熟 ...
