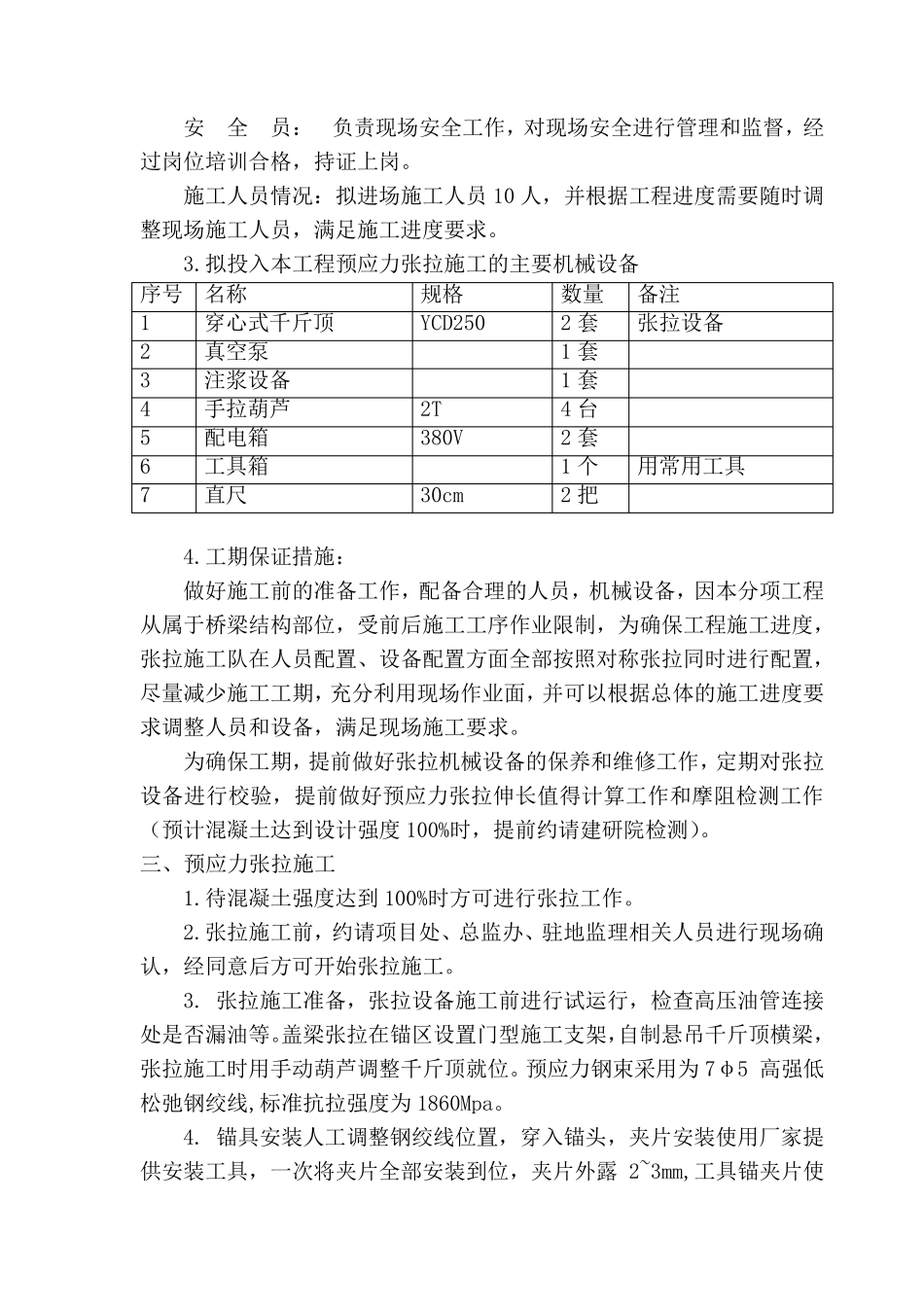

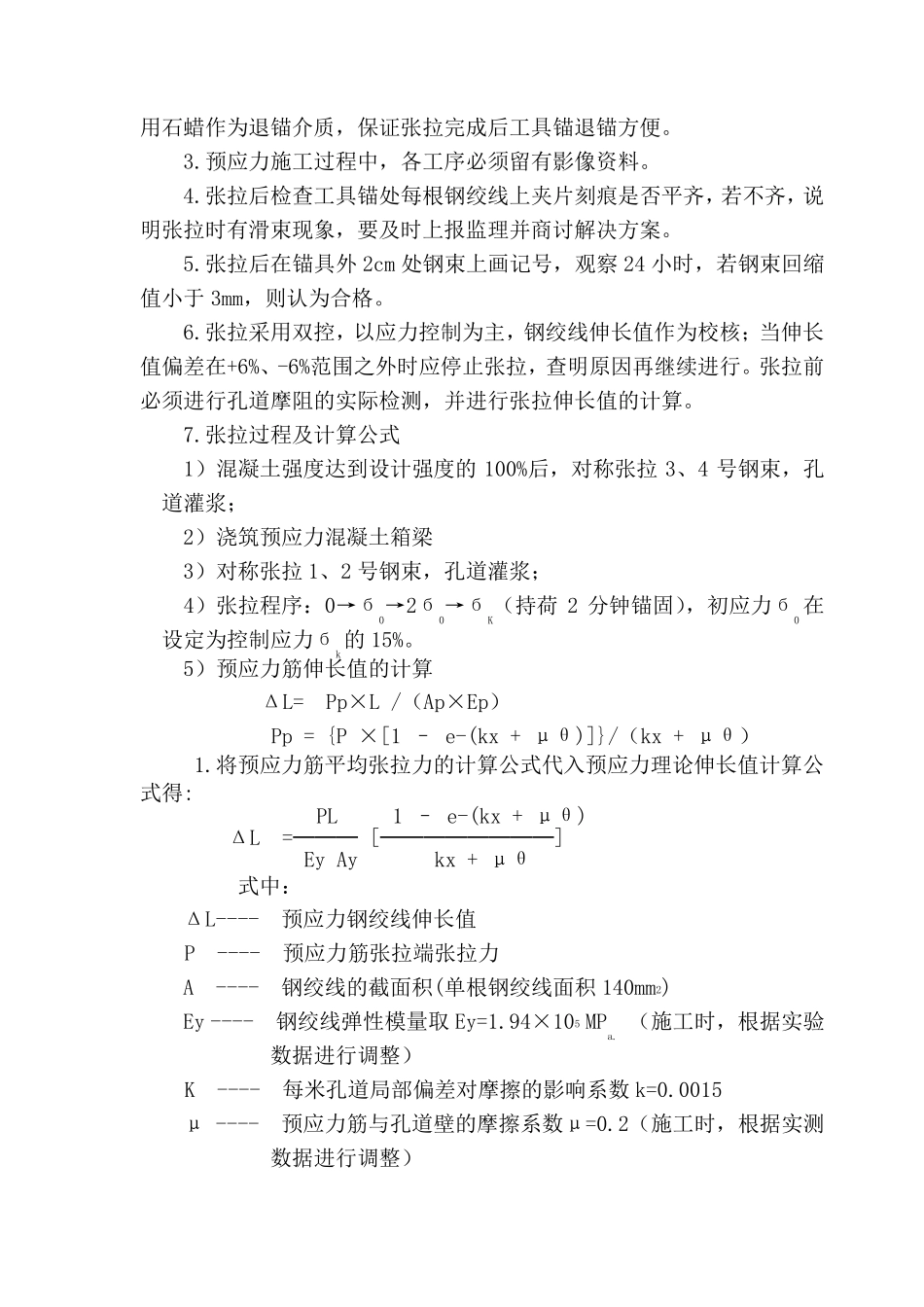

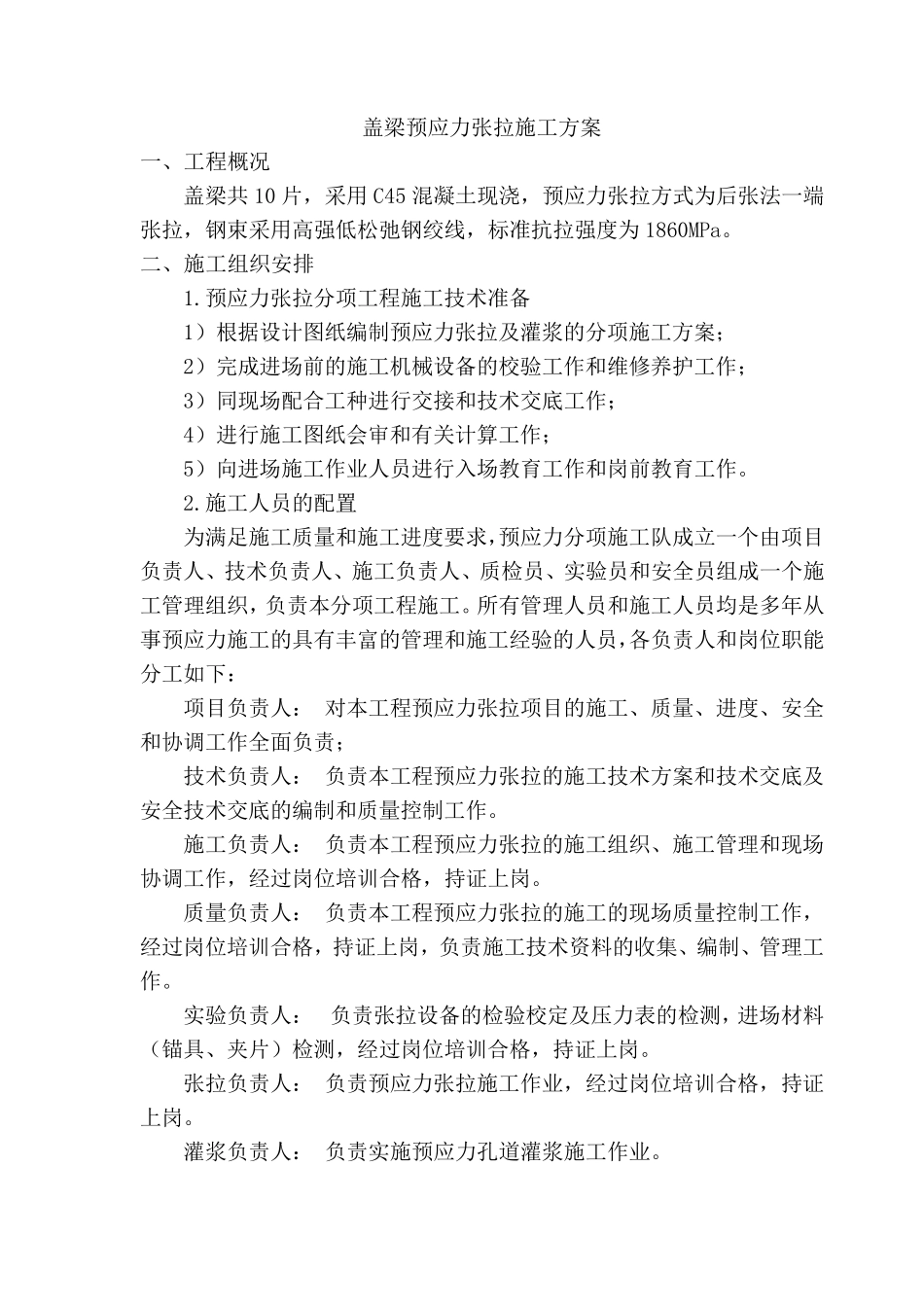

盖梁预应力张拉施工方案 一、工程概况 盖梁共 10 片,采用 C45 混凝土现浇,预应力张拉方式为后张法一端张拉,钢束采用高强低松弛钢绞线,标准抗拉强度为 1860MPa。 二、施工组织安排 1.预应力张拉分项工程施工技术准备 1)根据设计图纸编制预应力张拉及灌浆的分项施工方案; 2)完成进场前的施工机械设备的校验工作和维修养护工作; 3)同现场配合工种进行交接和技术交底工作; 4)进行施工图纸会审和有关计算工作; 5)向进场施工作业人员进行入场教育工作和岗前教育工作。 2.施工人员的配置 为满足施工质量和施工进度要求,预应力分项施工队成立一个由项目负责人、技术负责人、施工负责人、质检员、实验员和安全员组成一个施工管理组织,负责本分项工程施工。所有管理人员和施工人员均是多年从事预应力施工的具有丰富的管理和施工经验的人员,各负责人和岗位职能分工如下: 项目负责人: 对本工程预应力张拉项目的施工、质量、进度、安全和协调工作全面负责; 技术负责人: 负责本工程预应力张拉的施工技术方案和技术交底及安全技术交底的编制和质量控制工作。 施工负责人: 负责本工程预应力张拉的施工组织、施工管理和现场协调工作,经过岗位培训合格,持证上岗。 质量负责人: 负责本工程预应力张拉的施工的现场质量控制工作,经过岗位培训合格,持证上岗,负责施工技术资料的收集、编制、管理工作。 实验负责人: 负责张拉设备的检验校定及压 力表 的检测 ,进场材 料( 锚 具、夹 片)检测 ,经过岗位培训合格,持证上岗。 张拉负责人: 负责预应力张拉施工作业,经过岗位培训合格,持证上岗。 灌浆负责人: 负责实施预应力孔 道 灌浆施工作业。 安 全 员 : 负 责 现 场 安 全 工 作 , 对 现 场 安 全 进 行 管 理 和 监 督 , 经过 岗 位 培 训 合 格 , 持 证 上 岗 。 施 工 人 员 情 况 : 拟 进 场 施 工 人 员 10 人 , 并 根 据 工 程 进 度 需 要 随 时 调整 现 场 施 工 人 员 , 满 足 施 工 进 度 要 求 。 3.拟 投 入 本 工 程 预 应 力 张 拉 施 工 的 主 要 机 械 设 备 序 号 名 称 规 格 数 量 备 注 1 穿 心 式 千 斤 顶 YCD250 2 套 张 拉 设 备 2 真 空 泵 1 套 3 注 浆 设 备 1 套 4 手 拉 葫 芦 2T 4 台 5 配...
