直埋光缆施工方案 1、开挖直埋沟 (1)按开挖直埋沟工序施工方法进行施工 (2)开挖直埋沟的人员组织安排 ①六个施工队分段同时进行开挖
此阶段施工过程中,计划每个施工队保证有技工15 个,普工25 人
个别段落若施工难度较大,则视情况另行加派普工15-25 人
②各队设施工队长1 名,质量安全协管员1 名,由项目经理直接领导,监督直埋沟路由方向是否正确、沟深是否达到要求

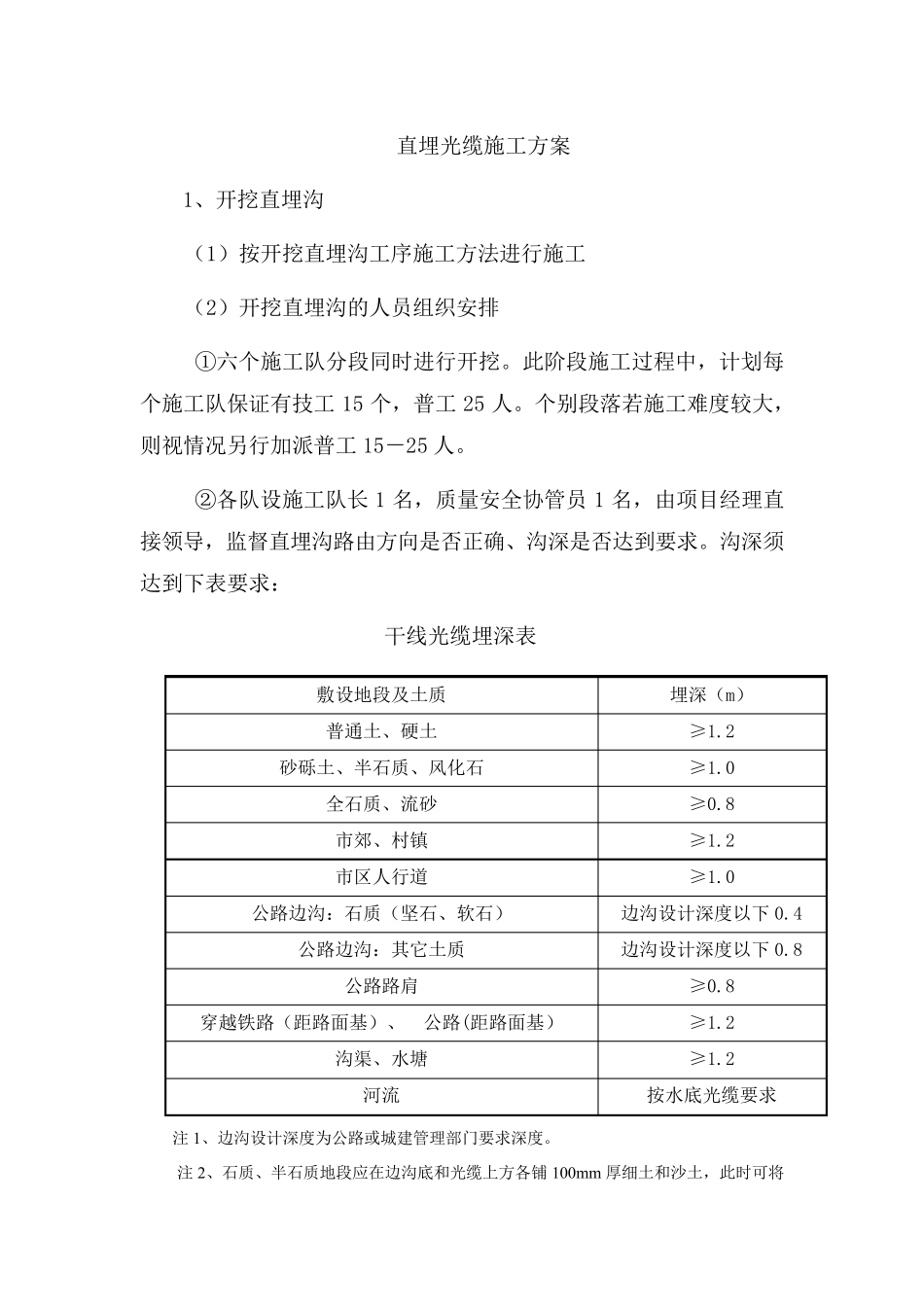

沟深须达到下表要求: 干线光缆埋深表 敷设地段及土质 埋深(m) 普通土、硬土 ≥1
2 砂砾土、半石质、风化石 ≥1
0 全石质、流砂 ≥0
8 市郊、村镇 ≥1
2 市区人行道 ≥1
0 公路边沟:石质(坚石、软石) 边沟设计深度以下0
4 公路边沟:其它土质 边沟设计深度以下0
8 公路路肩 ≥0
8 穿越铁路(距路面基)、 公路(距路面基) ≥1
2 沟渠、水塘 ≥1
2 河流 按水底光缆要求 注 1、边沟设计深度为公路或城建管理部门要求深度
注 2、石质、半石质地段应在边沟底和光缆上方各铺 100m m 厚细土和沙土,此时可将沟深视为光缆的深度
(3)在挖掘沟(坑)施工时,如发现有埋藏物,特别是文物、古墓等必须立即停止施工,负责保护现场,且与有关部门联系,在未得到妥善解决之前,严禁在该地段内继续工作

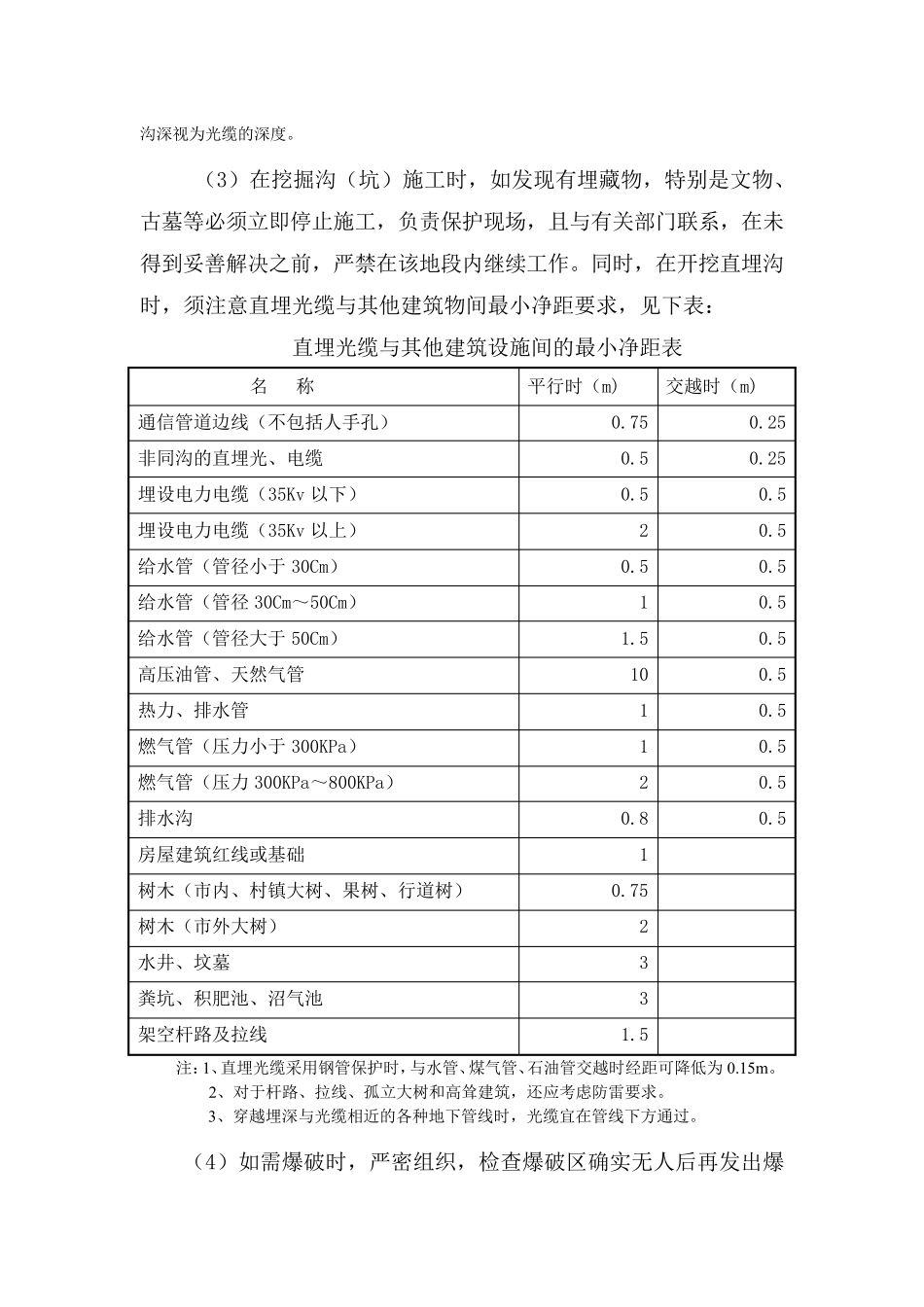

同时,在开挖直埋沟时,须注意直埋光缆与其他建筑物间最小净距要求,见下表: 直埋光缆与其他建筑设施间的最小净距表 名 称 平行时(m) 交越时(m) 通信管道边线(不包括人手孔) 0
25 非同沟的直埋光、电缆 0
25 埋设电力电缆(35Kv 以下) 0
5 埋设电力电缆(35Kv 以上) 2 0
5 给水管(管径小于 30Cm) 0
5 给水管(管径 30Cm~50Cm) 1 0
5 给水管(管径大于 50Cm) 1
5 高压油管、天然气管 10 0
