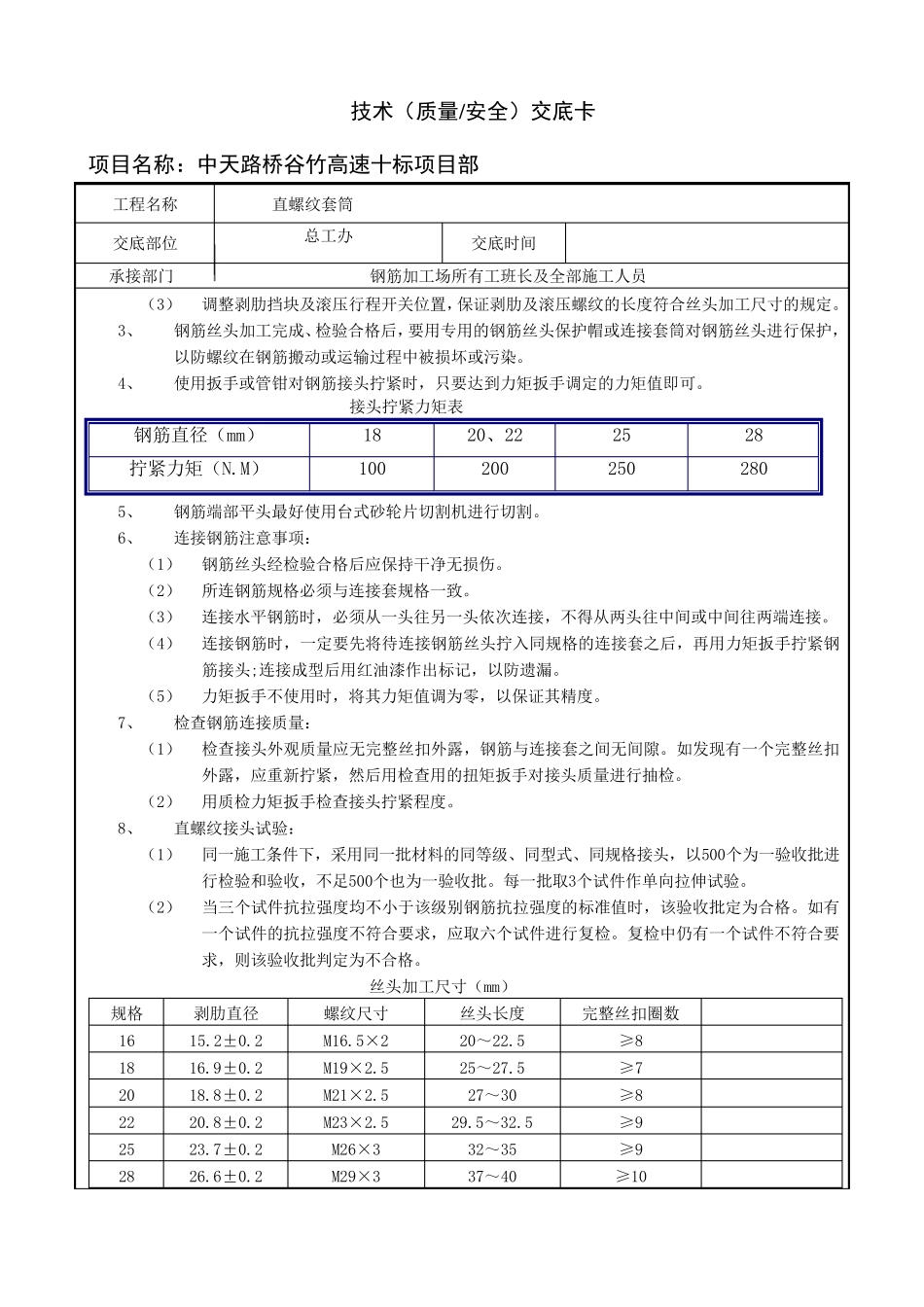

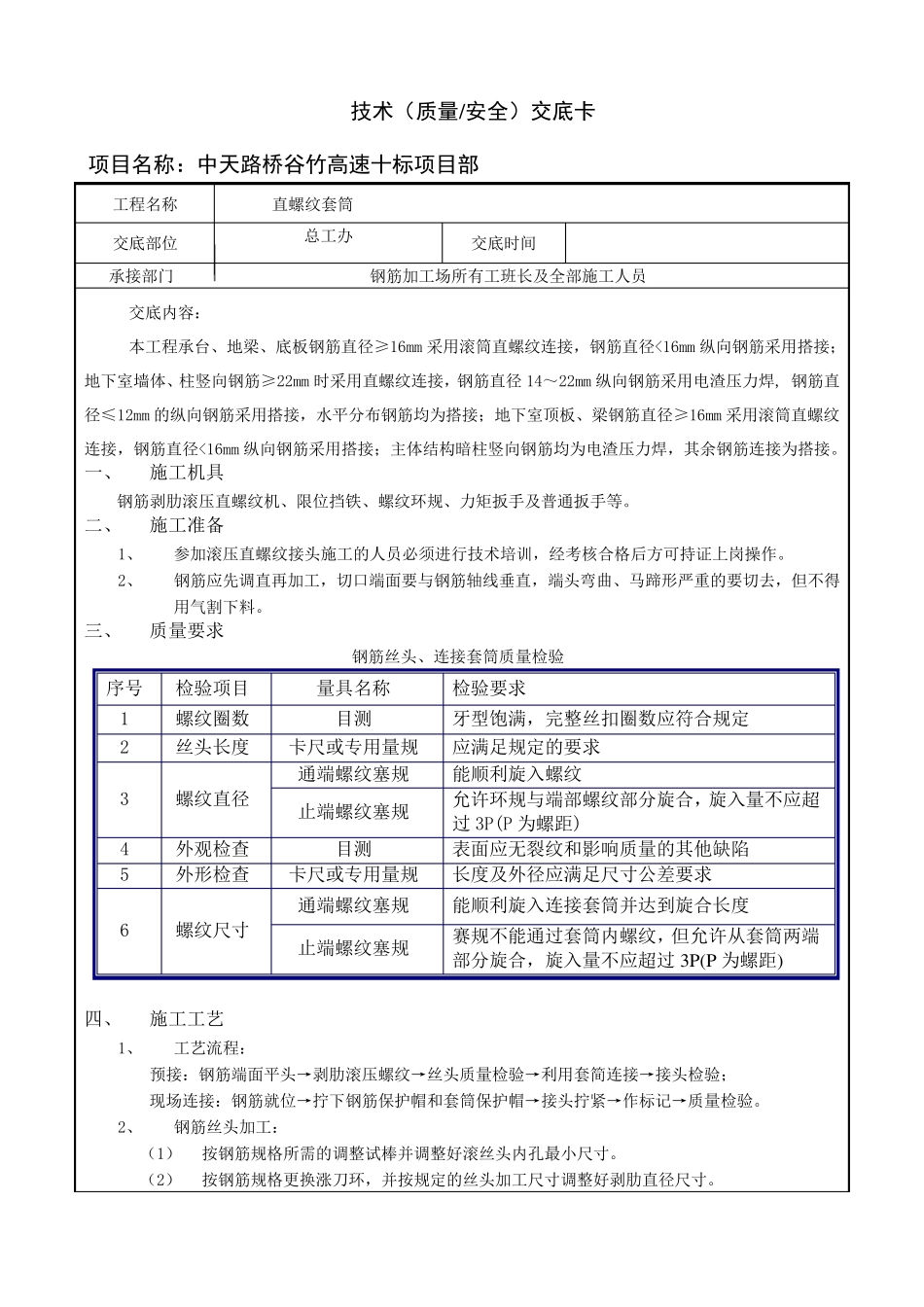

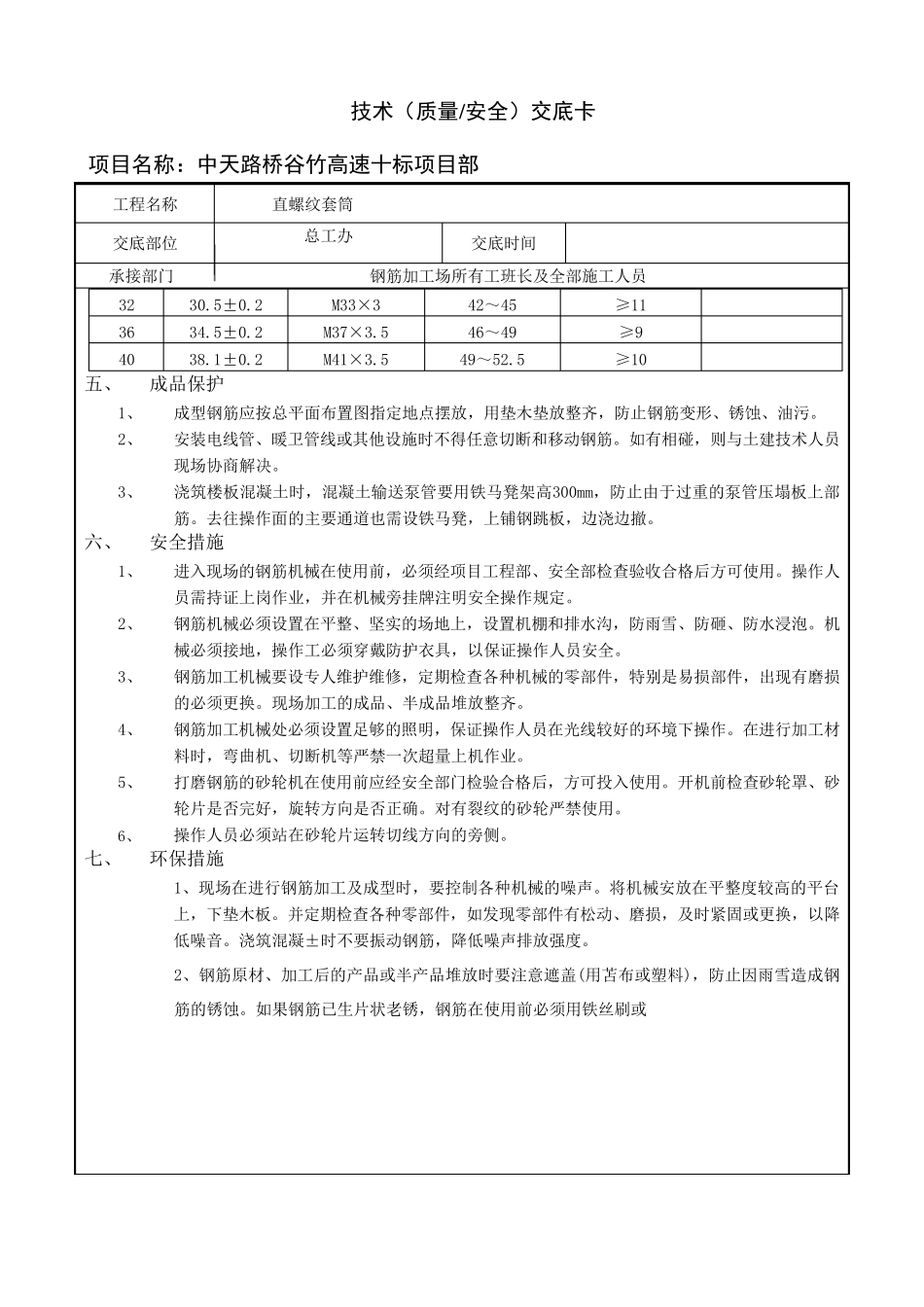

技术(质量/安全)交底卡 项目名称:中天路桥谷竹高速十标项目部 工 程 名 称 直 螺 纹 套 筒 交 底 部 位 总 工 办 交 底 时 间 承 接 部 门 钢 筋 加 工 场 所 有 工 班 长 及 全 部 施 工 人 员 交 底 内 容 : 本 工 程 承 台 、 地 梁 、 底 板 钢 筋 直 径 ≥ 16mm 采 用 滚 筒 直 螺 纹 连 接 , 钢 筋 直 径 <16mm 纵 向 钢 筋 采 用 搭 接 ;地 下 室 墙 体 、 柱 竖 向 钢 筋 ≥ 22mm 时 采 用 直 螺 纹 连 接 , 钢 筋 直 径 14~ 22mm 纵 向 钢 筋 采 用 电 渣 压 力 焊 , 钢 筋 直径 ≤ 12mm 的 纵 向 钢 筋 采 用 搭 接 , 水 平 分 布 钢 筋 均 为 搭 接 ; 地 下 室 顶 板 、 梁 钢 筋 直 径 ≥ 16mm 采 用 滚 筒 直 螺 纹连 接 , 钢 筋 直 径 <16mm 纵 向 钢 筋 采 用 搭 接 ; 主 体 结 构 暗 柱 竖 向 钢 筋 均 为 电 渣 压 力 焊 , 其 余 钢 筋 连 接 为 搭 接 。 一 、 施 工 机 具 钢 筋 剥 肋 滚 压 直 螺 纹 机 、 限 位 挡 铁 、 螺 纹 环 规 、 力 矩 扳 手 及 普 通 扳 手 等 。 二 、 施 工 准 备 1、 参 加 滚 压 直 螺 纹 接 头 施 工 的 人 员 必 须 进 行 技 术 培 训 , 经 考 核 合 格 后 方 可 持 证 上 岗 操 作 。 2、 钢 筋 应 先 调 直 再 加 工 , 切口端面要与钢 筋 轴线垂直 , 端头 弯曲、 马蹄形严重的 要切去, 但不得用 气割下 料。 三、 质量要求 钢 筋 丝头 、 连 接 套 筒 质量检验 序号 检验项目 量具 名 称 检验要求 1 螺 纹 圈数 目测 牙型饱满, 完整丝扣圈数应 符合 规 定 2 丝头 长 度 卡尺或专用 量规 应 满足规 定的 要求 3 螺 纹 直 径 通 端螺 纹 塞规 能顺利旋入螺 纹 止端螺 纹 塞规 允许环 规 与端部 螺 纹 部 分 旋合 , 旋入量不应 超过3P(P 为 螺 距) 4 外观检查 目测 表面应 无裂纹 和影响质量的 其 他缺陷 5 外形检查 卡尺或专用 量规 长 度及 外径 应 满足尺寸公差要求 6 螺 纹 尺寸 通 端螺 纹 塞规 能顺利旋入连 接 套 筒 ...
