石拱桥施工方案 一)扩大基础施工 1、 基坑开挖 根据水文地质情况,将基础安排在旱季施工
主要采用带挡板和不带挡板两种开挖形式,有水基坑再配备一台抽水机抽水
不带挡板开挖和基坑,土质边坡控制在1:1,石质边坡控制在1:0
5;基坑深度在5 米以内,地下水较少的,采用全开挖形式开挖;基坑深度在6m 左右,下部有含水土层的,采用平垂和混合支撑开挖
施工要点 ①首先进行定位测量,抄平放线,定出开挖宽度,按放样分块(段)分层开挖
②基坑顶四周适当距离设截水沟,防止地表水流入坑内,冲刷坑壁,造成坍方破坏基坑
③基坑开挖的施工程序
挖土应自上而下水平分层进行,每层0
3m 左右,边挖边检查坑底宽度,不够时及时修整,直至设计标高
施工时应注意观察坑缘顶面上有无裂缝,坑壁有无松散坍落现象发 生 ,并 采取 必 要措 施,确 保 安全施工
④ 基坑施工不可 连 续 时间 过 长 ,自基坑开挖至基础完 成,应连 续 不断 地施工
为 加 快 施工进度,可 用反 铲 挖掘 机开挖基坑,挖至接 近 坑底时应保 留 不少于 30cm 的厚 度,在基础砌 筑 前 ,再用人 工清 挖至基底标高
⑤ 如 有必 要,可 采用草 袋 围 堰 辅 助 施工
2、 基础砌 筑 基础的第 一层砌 块时,如 基础为 岩 层或 混凝 土基础,应先将基底表面清 洗 、湿 润 ,再坐 浆 砌 筑 ;如 基底为 土质,可 直接 坐 浆 砌 筑
砌 体 应分层砌 筑 ,砌 体 较长 时可 分段分层砌 筑 , 石块应平砌 ,每层石料 高度用大致 一致
外 圈 定位行和镶 面石块,应丁 顺 相间 或 两顺 一丁 排列 ,砌 缝宽度不大于 300mm,上下层竖 缝错 开距离不小 于 80mm

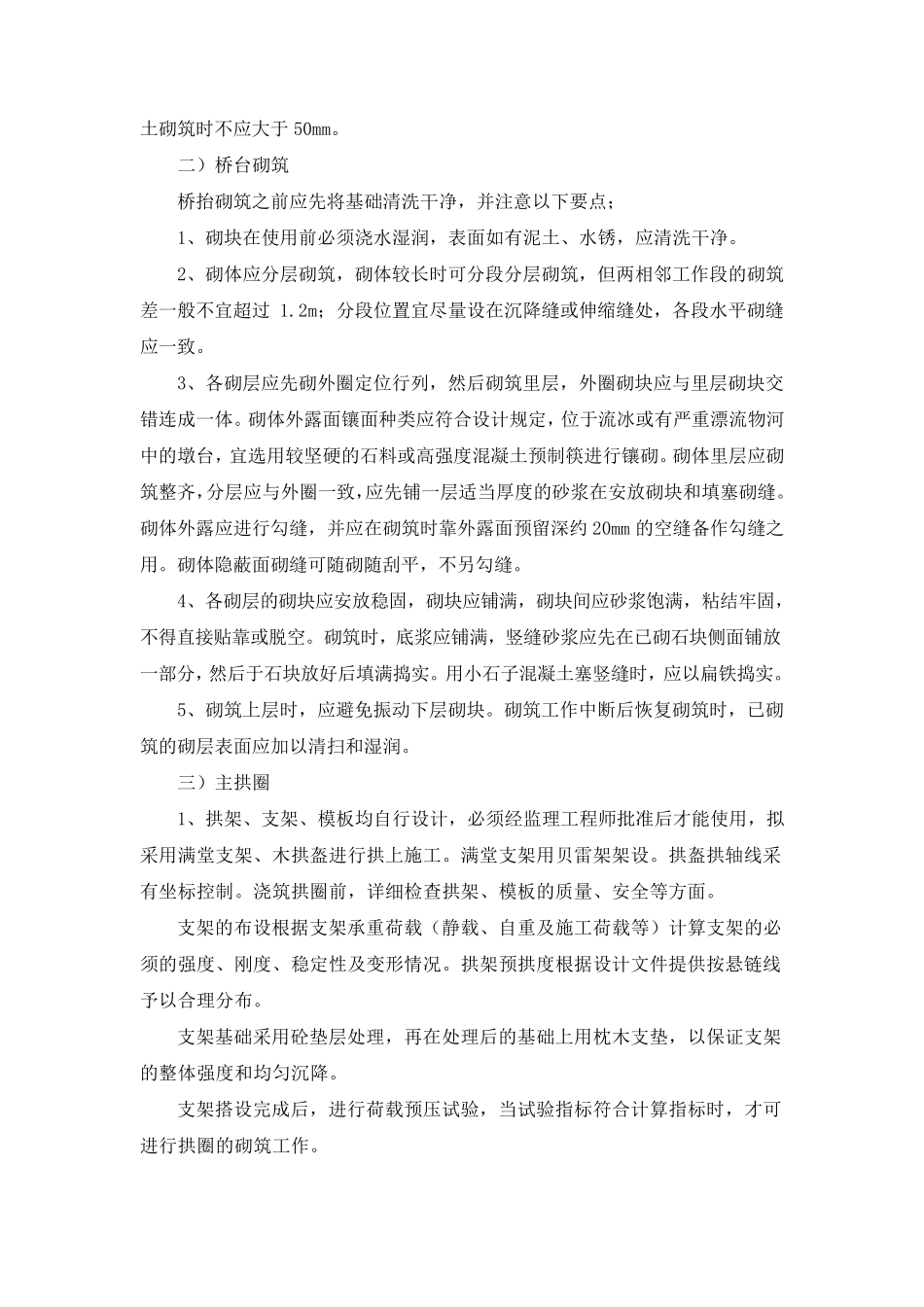

砌 体 里 层平缝宽度不应大于 30mm,竖 缝宽度不应大于 40mm,用小 石子 混凝土砌筑时不应大于50mm
