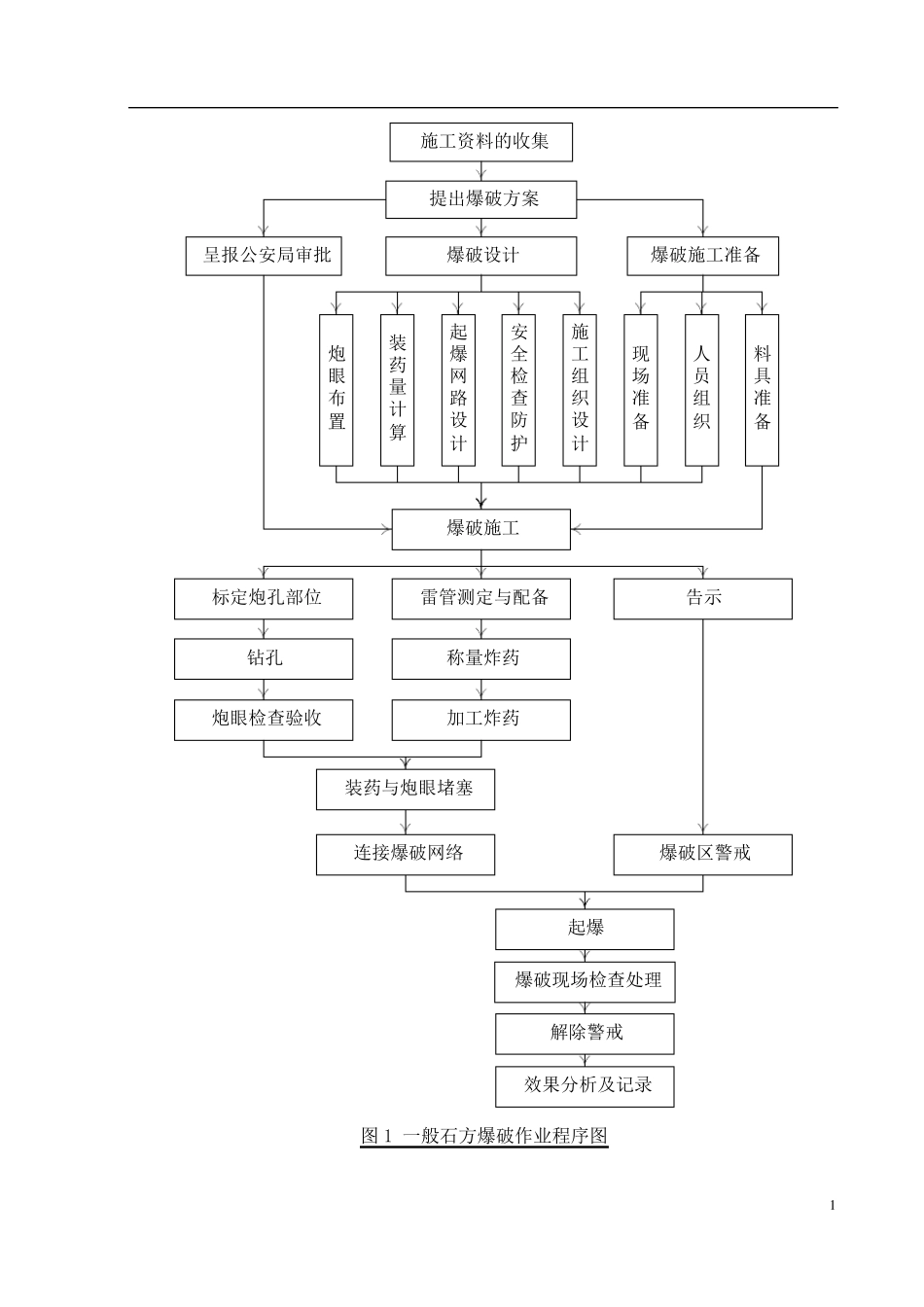

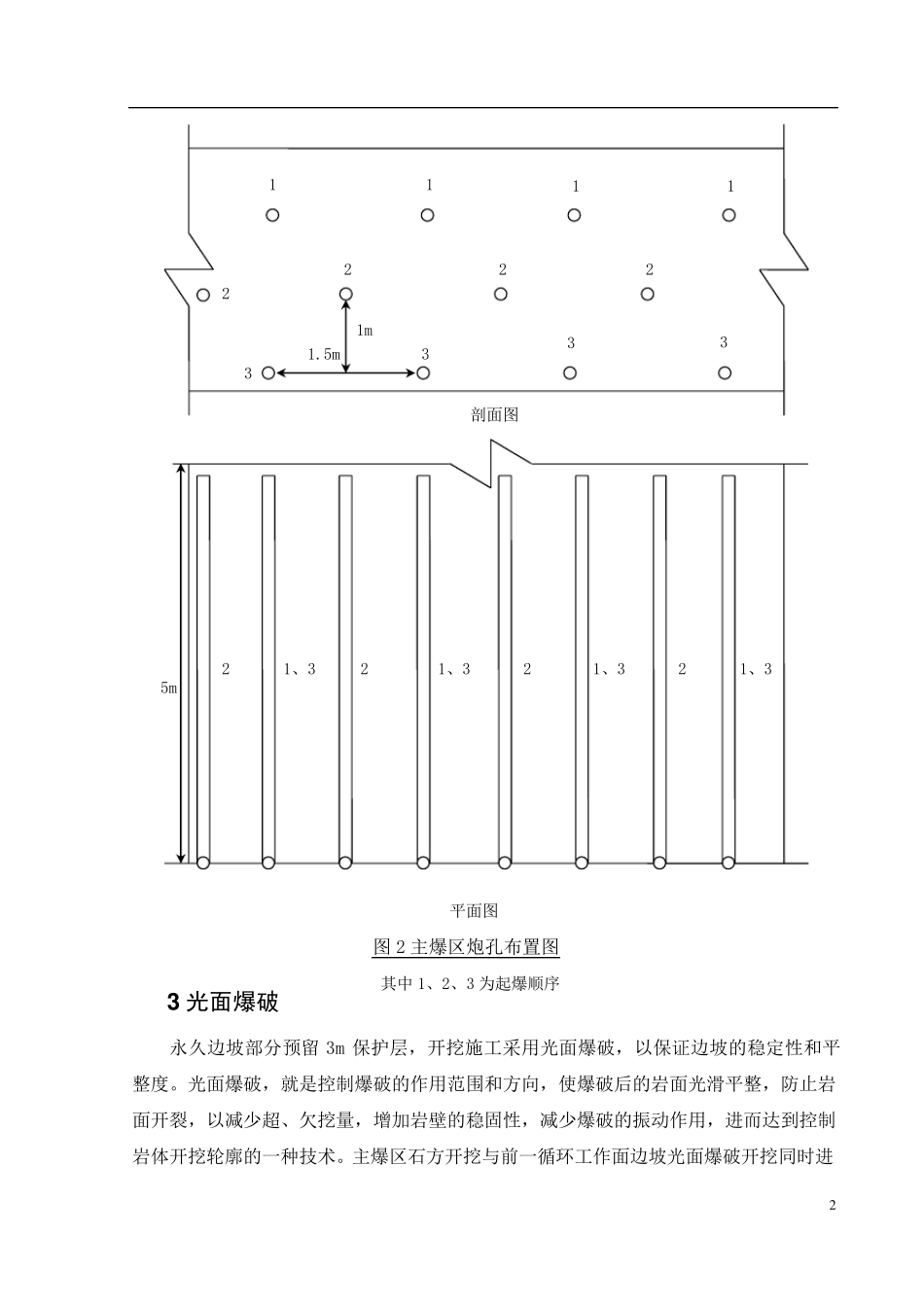

石方工程施工方案 1 概述 石方明挖主要包括进口渐变段、进口闸室段及排水沟开挖等。 倒虹吸进口渠道段岩体结构类型为页岩、砂岩层状结构,岩层产装走向NE150-NE450,倾向SE,倾角12°~15°,结理较发育,渠道左边坡脚度大于页岩的倾角,但岩体较为缓倾,不会出现整体滑动,局部可能稳定性差。渠道右边破与岩层倾向接近反向坡,边坡稳定性较好。 施工时,根据实际地形、地质及开挖断面,合理确定开挖方式。对于土层、面层风化岩、软岩用挖掘机开挖;其它采用 YT28 手持式风钻钻孔,浅孔松动爆破;永久边坡开挖采用光面爆破,建基面采用保护层开挖。 石渠段长 259m,以浅孔松动爆破为主,采用从上至下的分层分段开挖的方案,梯段高度为3m。石渠段按 50~60m 长分层分段施工。边坡采取光面爆破,用 YT28 手持式风钻钻孔,达到设计坡比。随着边坡开挖高程的下降,及时进行测量检查以防止偏离设计开挖线,避免在形成高边坡后进行处理,且随开挖随进行边坡支护。明渠底板建基面采取预留保护层开挖。见图 1 一般石方爆破作业程序图。 爆破石渣采用 1m3 挖掘机挖装,15t自卸汽车运至监理人指定的堆放地点及弃渣场。 2 浅孔松动爆破 该石方爆破工程主爆区采用浅孔松动爆破,自上而下分梯段开挖,钻孔为水平孔,水平钻孔使抵抗线分布比较均匀,爆破后不易产生大块和残留根底。 浅孔松动爆破采用风钻钻孔,根据试验及以前经验确定主要爆破参数为: 钻孔直径:Φ42mm 钻孔深度:4.5~6m 孔距:1.5m(据实调整) 排距:1.0m 药卷直径:Φ32mm 炸药单耗:q=0.45kg/m3(据实调整) 布孔方式:采用梅花型布孔 装药结构:为连续不耦合装药 1 施工资料的收集提出爆破方案呈报公安局审批爆破设计爆破施工准备装药量计算起爆网路设计安全检查防护施工组织设计现场准备人员组织料具准备爆破施工标定炮孔部位钻孔炮眼检查验收雷管测定与配备称量炸药加工炸药告示装药与炮眼堵塞连接爆破网络爆破区警戒起爆爆破现场检查处理解除警戒效果分析及记录炮眼布置 图1 一般石方爆破作业程序图 2 3 光面爆破 永久边坡部分预留3m 保护层,开挖施工采用光面爆破,以保证边坡的稳定性和平整度。光面爆破,就是控制爆破的作用范围和方向,使爆破后的岩面光滑平整,防止岩面开裂,以减少超、欠挖量,增加岩壁的稳固性,减少爆破的振动作用,进而达到控制岩体开挖轮廓的一种技术。主爆区石方开挖与前一循环工作面边坡光面爆破开挖同时进1 1 1...
