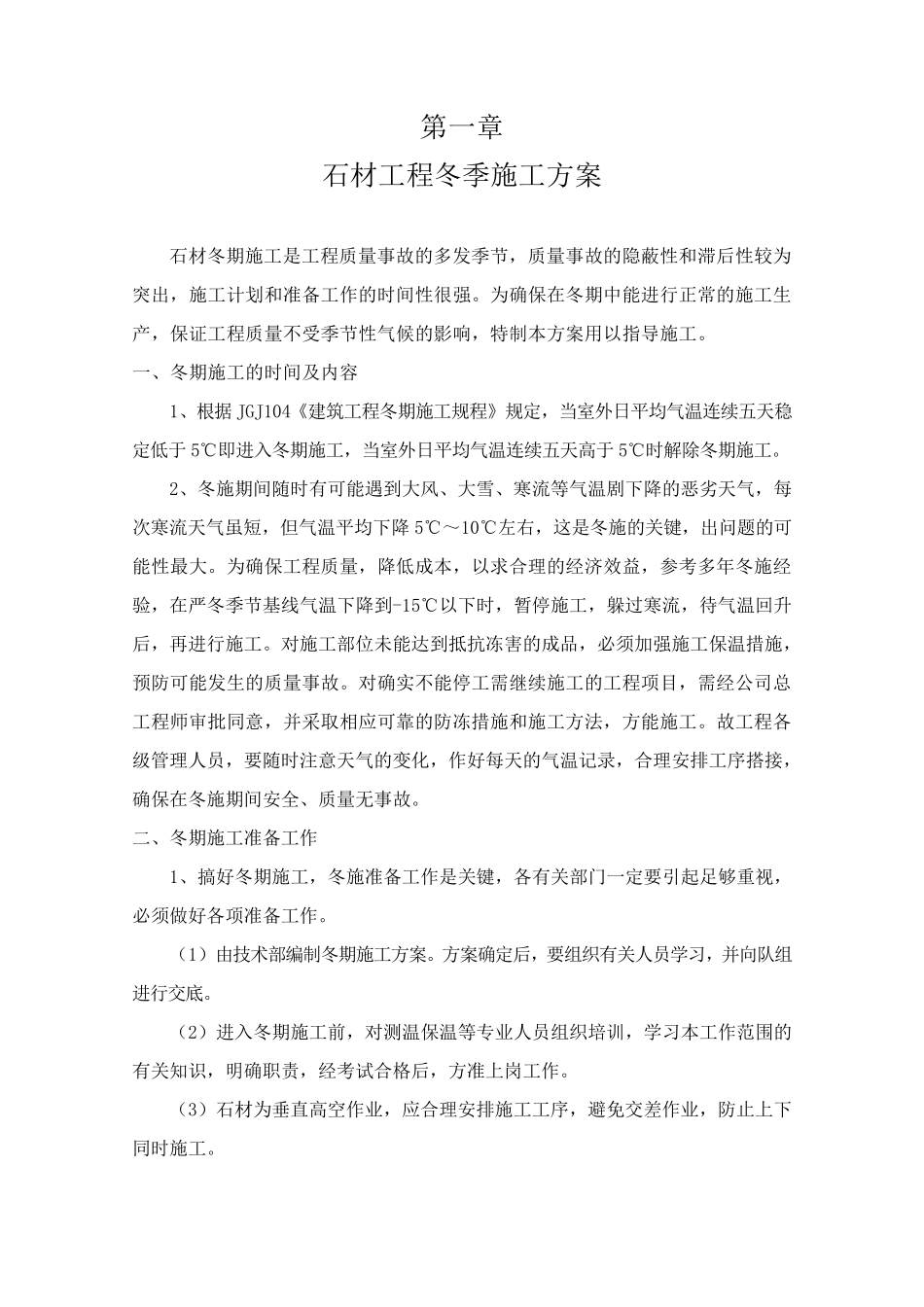

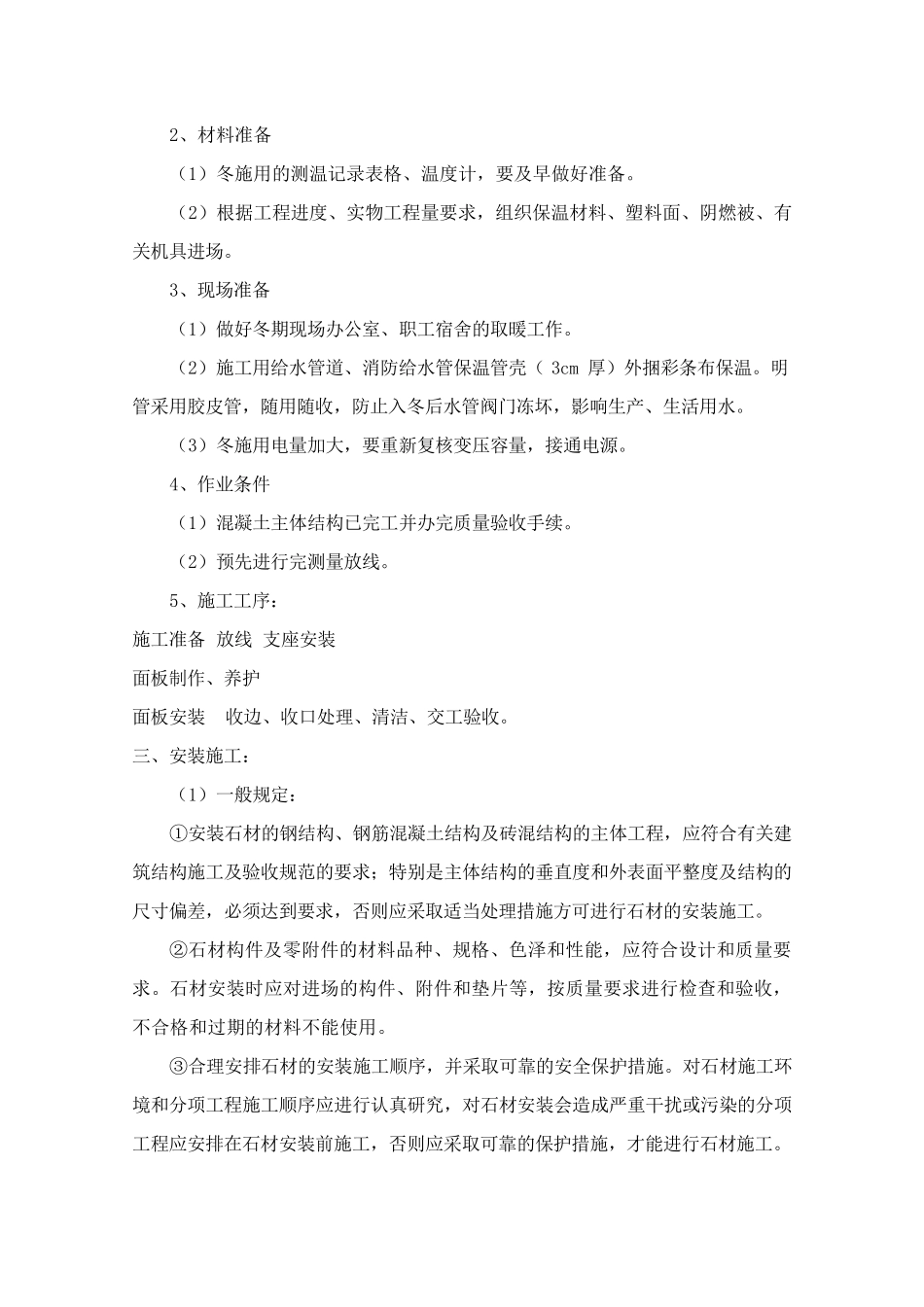

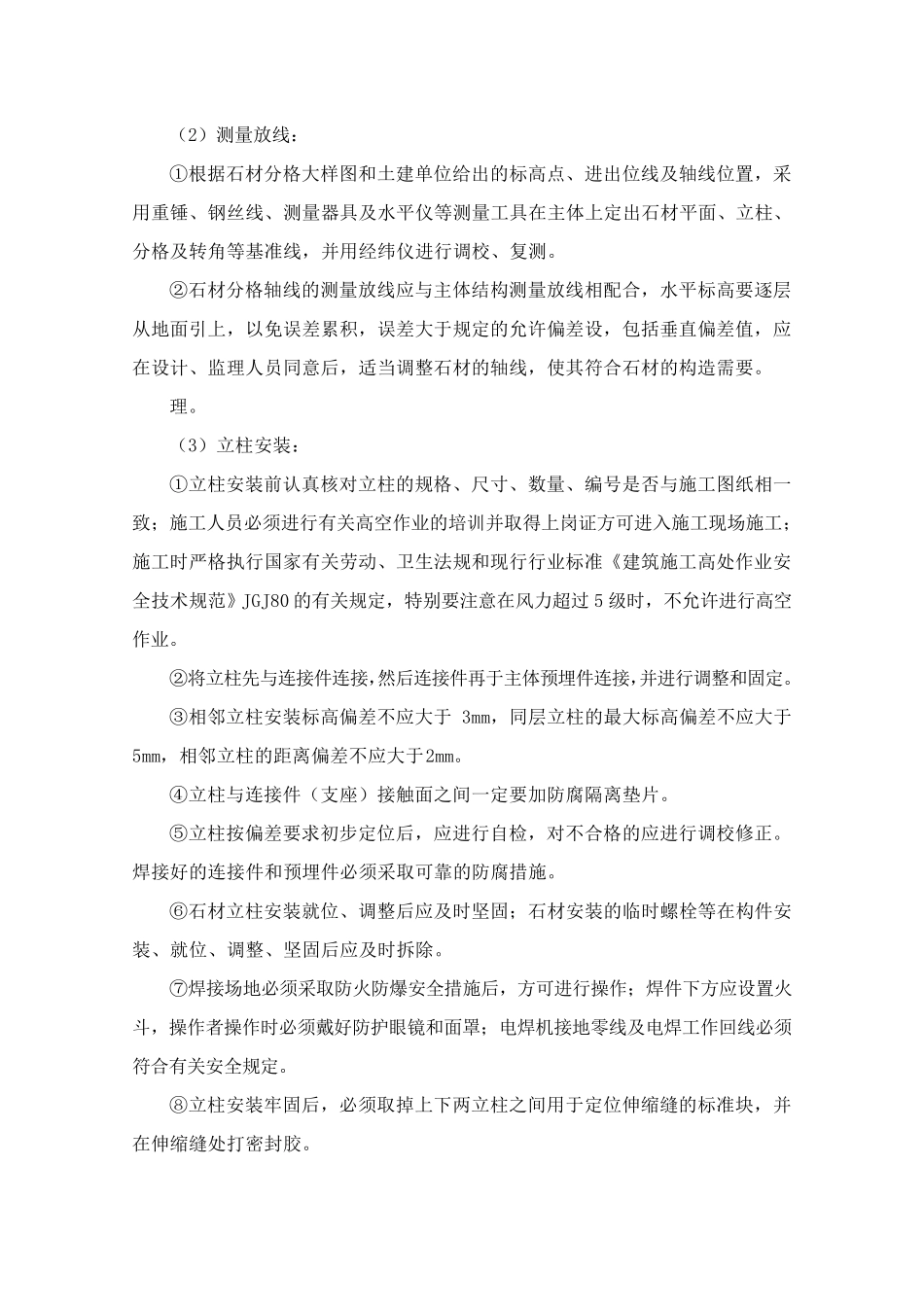

第一章 石材工程冬季施工方案 石材冬期施工是工程质量事故的多发季节,质量事故的隐蔽性和滞后性较为突出,施工计划和准备工作的时间性很强。为确保在冬期中能进行正常的施工生产,保证工程质量不受季节性气候的影响,特制本方案用以指导施工。 一、冬期施工的时间及内容 1、根据JGJ104《建筑工程冬期施工规程》规定,当室外日平均气温连续五天稳定低于5℃即进入冬期施工,当室外日平均气温连续五天高于5℃时解除冬期施工。 2、冬施期间随时有可能遇到大风、大雪、寒流等气温剧下降的恶劣天气,每次寒流天气虽短,但气温平均下降 5℃~10℃左右,这是冬施的关键,出问题的可能性最大。为确保工程质量,降低成本,以求合理的经济效益,参考多年冬施经验,在严冬季节基线气温下降到-15℃以下时,暂停施工,躲过寒流,待气温回升后,再进行施工。对施工部位未能达到抵抗冻 害 的成品 ,必 须 加 强施工保温措 施,预 防 可能发生的质量事故。对确实 不能停工需 继 续施工的工程项 目 ,需 经公 司 总工程师 审 批 同 意 ,并 采 取 相 应 可靠 的防 冻 措 施和施工方法 ,方能施工。故工程各级 管 理人 员 ,要 随时注 意 天气的变 化 ,作好 每天的气温记 录 ,合理安 排 工序 搭 接 ,确保在冬施期间安 全 、质量无 事故。 二 、冬期施工准备工作 1、搞 好 冬期施工,冬施准备工作是关键,各 有关部门 一定要 引 起 足 够 重 视 ,必 须 做 好 各 项 准备工作。 ( 1) 由 技 术 部编 制冬期施工方案。方案确定后,要 组 织 有关人 员 学 习 ,并 向 队 组进行交 底 。 ( 2) 进入冬期施工前 ,对测 温保温等专 业 人 员 组 织 培 训 ,学 习 本工作范 围 的有关知 识 ,明 确职 责 ,经考试 合格 后,方准上 岗 工作。 ( 3) 石材为垂 直 高空 作业 ,应 合理安 排 施工工序 ,避 免 交 差 作业 ,防 止 上 下同 时施工。 2、 材 料 准 备 ( 1) 冬 施 用 的 测 温 记 录 表 格 、 温 度 计 , 要 及 早 做 好 准 备 。 ( 2) 根 据 工 程 进 度 、 实 物 工 程 量 要 求 , 组 织 保 温 材 料 、 塑 料 面 、 阴 燃 被 、 有关 机 具 进 场 。 3、 现 场 准 备 ( 1) 做 好 冬 期 现 场 办 公 室 ...
