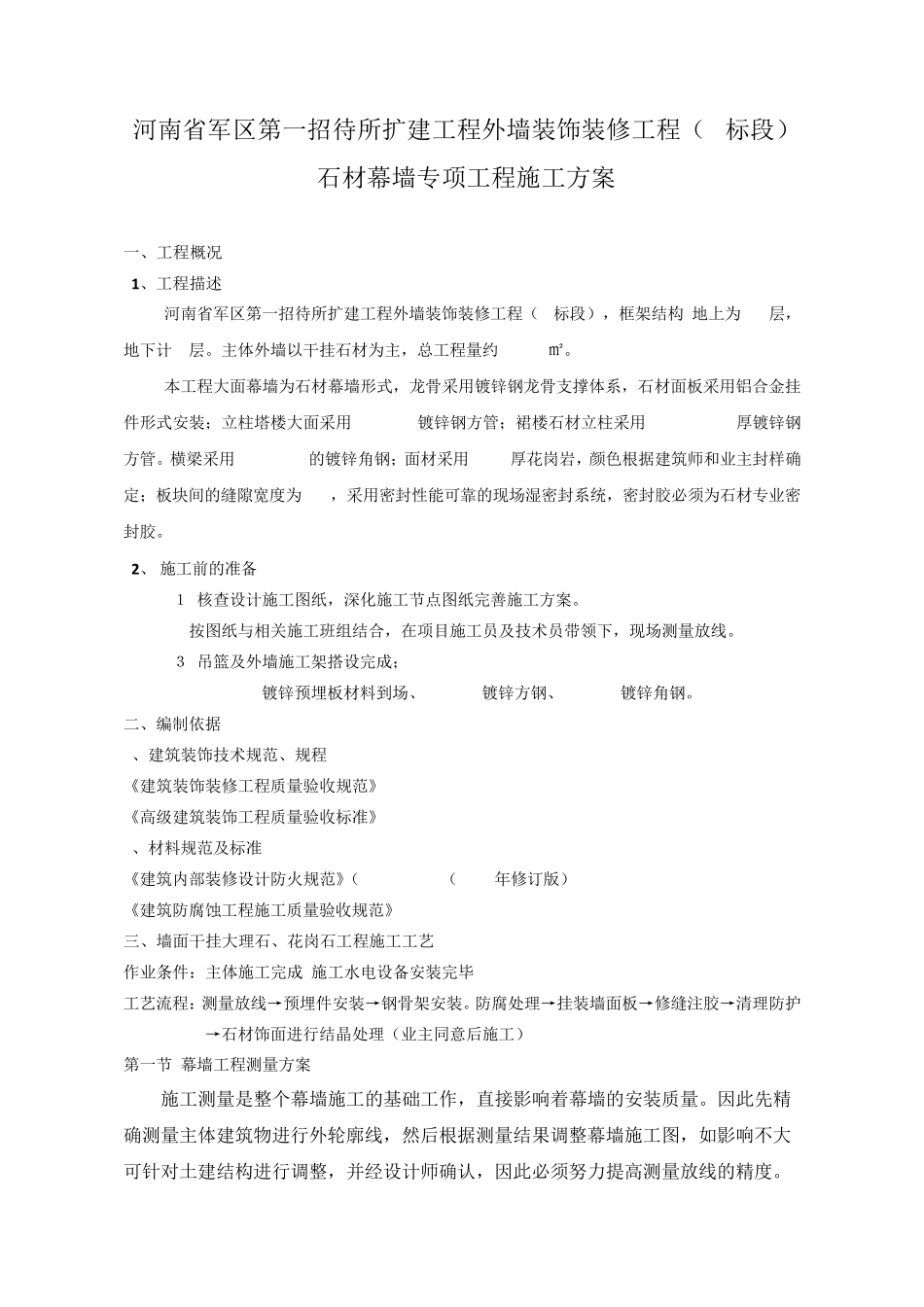

河南省军区第一招待所扩建工程外墙装饰装修工程(3标段) 石材幕墙专项工程施工方案 一、工程概况 1、工程描述 河南省军区第一招待所扩建工程外墙装饰装修工程(3标段),框架结构,地上为 19层,地下计 2层
主体外墙以干挂石材为主,总工程量约 15000㎡
本工程大面幕墙为石材幕墙形式,龙骨采用镀锌钢龙骨支撑体系,石材面板采用铝合金挂件形式安装;立柱塔楼大面采用 80*60*5镀锌钢方管;裙楼石材立柱采用 120*60*5mm厚镀锌钢方管
横梁采用 L50x50x5的镀锌角钢;面材采用 25mm厚花岗岩,颜色根据建筑师和业主封样确定;板块间的缝隙宽度为 8mm,采用密封性能可靠的现场湿密封系统,密封胶必须为石材专业密封胶
2、 施工前的准备 2-1
核查设计施工图纸,深化施工节点图纸完善施工方案
按图纸与相关施工班组结合,在项目施工员及技术员带领下,现场测量放线
吊篮及外墙施工架搭设完成; 2-4
200*300*8镀锌预埋板材料到场、80*50*5镀锌方钢、50*50*5镀锌角钢
二、编制依据 1、建筑装饰技术规范、规程 《建筑装饰装修工程质量验收规范》GB50210-2001 《高级建筑装饰工程质量验收标准》DBJ/T01-27-2003 2、材料规范及标准 《建筑内部装修设计防火规范》(GB50222-95(2001年修订版) 《建筑防腐蚀工程施工质量验收规范》GB50224-2010 三、墙面干挂大理石、花岗石工程施工工艺 作业条件:主体施工完成/施工水电设备安装完毕 工艺流程:测量放线→预埋件安装→钢骨架安装

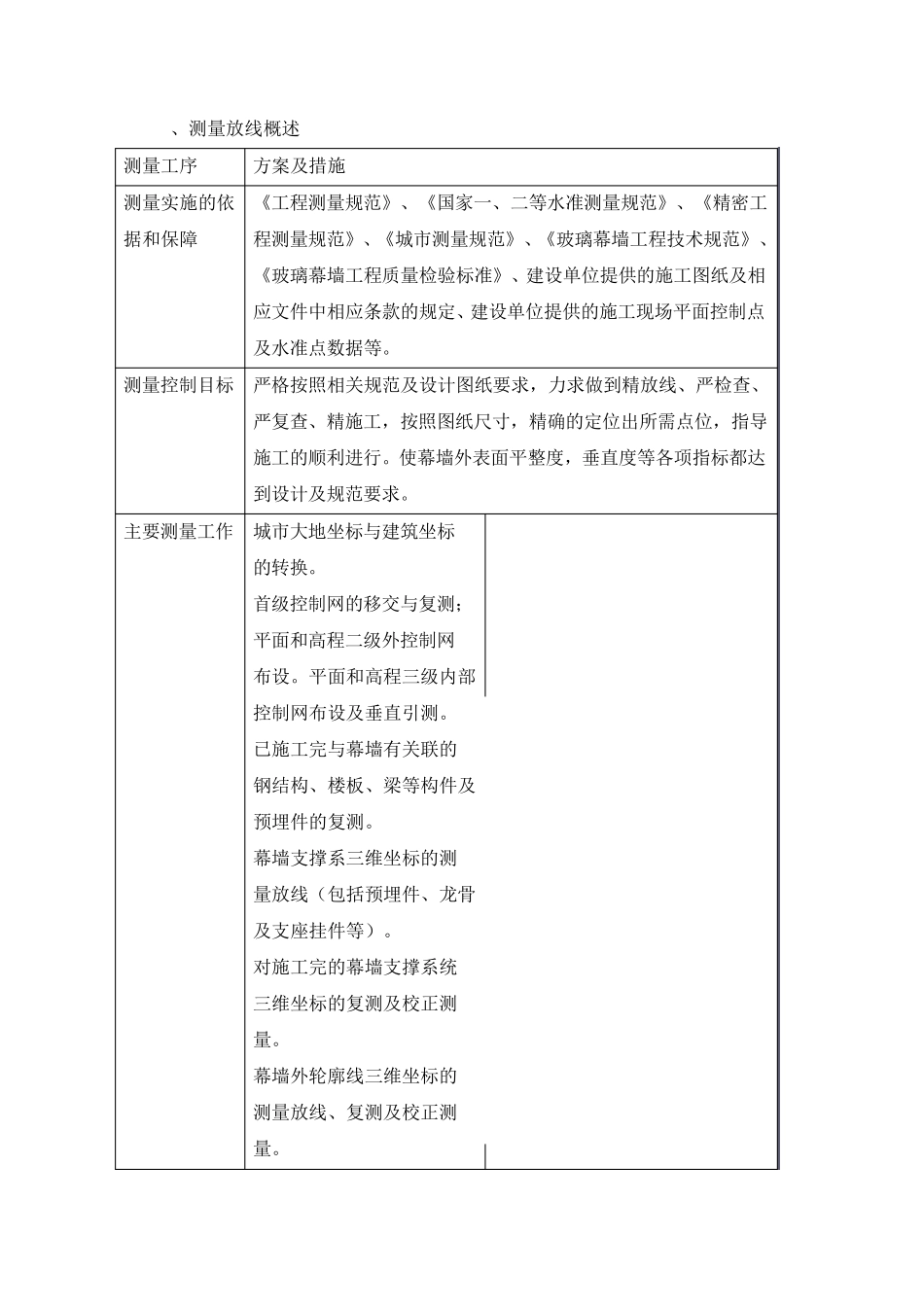

防腐处理→挂装墙面板→修缝注胶→清理防护 →石材饰面进行结晶处理(业主同意后施工) 第一节 幕墙工程测量方案 施工测量是整个幕墙施工的基础工作,直接影响着幕墙的安装质量
因此先精确测量主体建筑物进行外轮廓线,然后根据测量结果调整幕墙施
