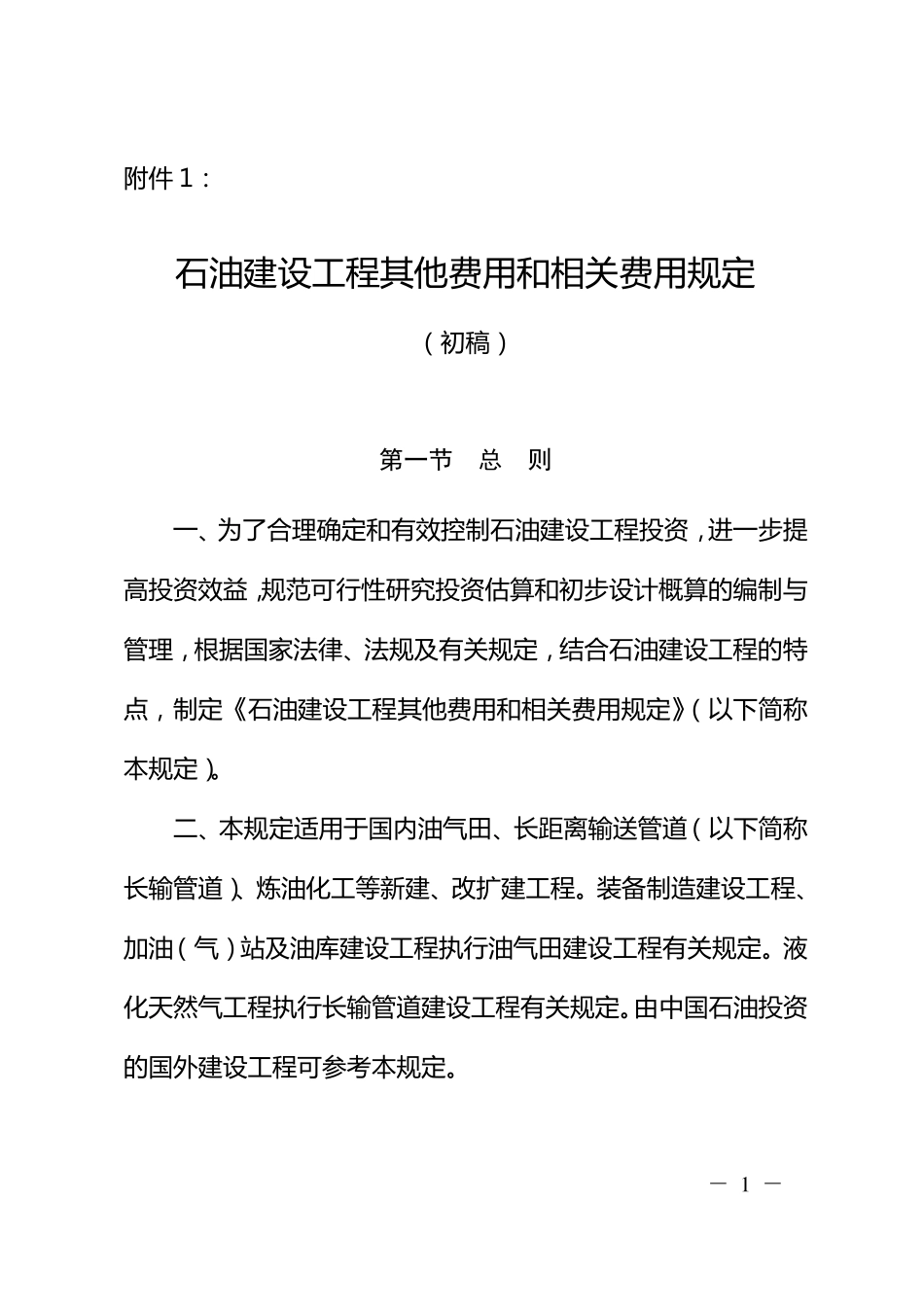

- 1 - 附 件 1: 石 油 建 设 工 程 其 他 费 用 和 相 关 费 用 规 定 ( 初 稿 ) 第一节 总 则 一 、为了合理确定 和 有效控制石 油 建 设 工 程 投资,进一 步提高投资效益,规 范可行性研究投资估算和 初 步设 计概算的编制与管理,根据国家法律、法规 及有关 规 定 ,结合石 油 建 设 工 程 的特点,制定 《石 油 建 设 工 程 其 他 费 用 和 相 关 费 用 规 定 》( 以下简称本规 定 )
二、本规 定 适用 于国内油 气田、长距离输送管道( 以下简称长输管道)、炼油 化工 等新建 、改扩建 工 程
装备制造建 设 工 程 、加油 ( 气) 站及油 库建 设 工 程 执行油 气田建 设 工 程 有关 规 定
液化天然气工 程 执行长输管道建 设 工 程 有关 规 定
由中国石 油 投资的国外建 设 工 程 可参考本规 定

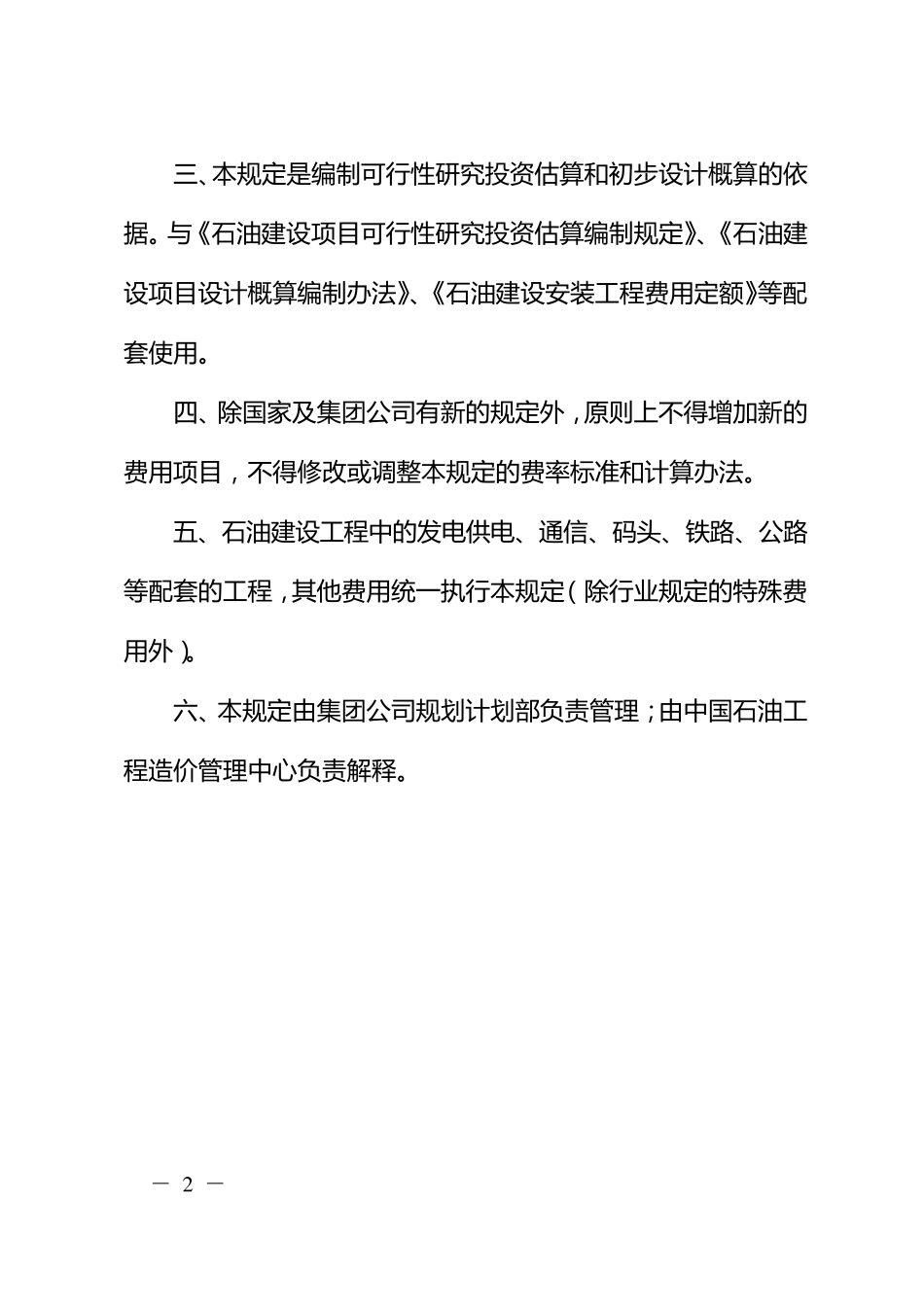

- 2 - 三 、本规定是编制可行性研究投资估算和初步设计概算的依据
