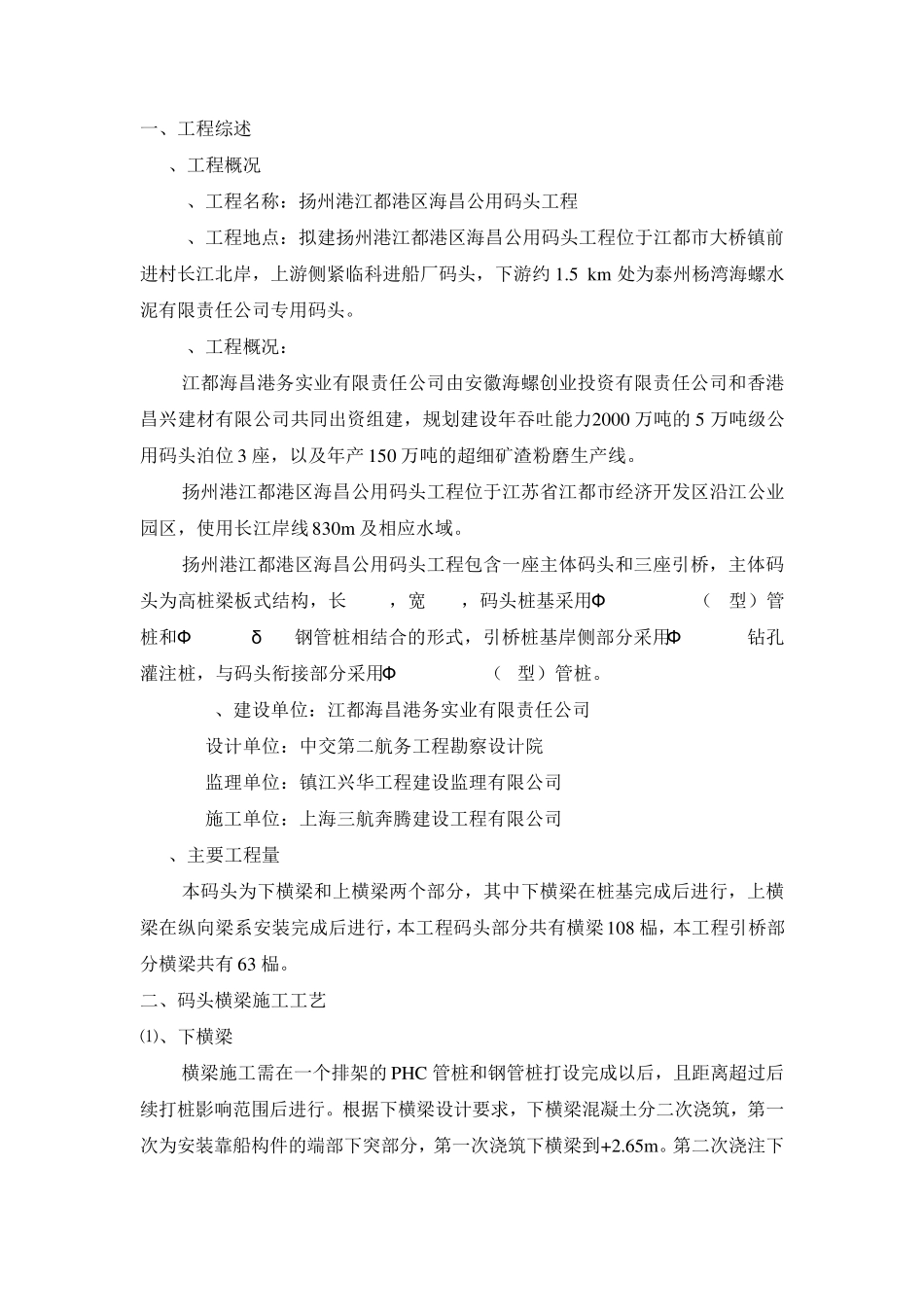

亚太新会码头工程 现 浇 横 梁 专 项 施 工 方 案 编制单位:港丰建设有限公司 编制日期:2011年 7月 一、工程综述 1
1、工程概况 1
1、工程名称:扬州港江都港区海昌公用码头工程 1
2、工程地点:拟建扬州港江都港区海昌公用码头工程位于江都市大桥镇前进村长江北岸,上游侧紧临科进船厂码头,下游约 1
5 km 处为泰州杨湾海螺水泥有限责任公司专用码头
3、工程概况: 江都海昌港务实业有限责任公司由安徽海螺创业投资有限责任公司和香港昌兴建材有限公司共同出资组建,规划建设年吞吐能力2000 万吨的 5 万吨级公用码头泊位 3 座,以及年产 150 万吨的超细矿渣粉磨生产线
扬州港江都港区海昌公用码头工程位于江苏省江都市经济开发区沿江公业园区,使用长江岸线 830m 及相应水域
扬州港江都港区海昌公用码头工程包含一座主体码头和三座引桥,主体码头为高桩梁板式结构,长 795m,宽30m,码头桩基采用Ф 1000mmPHC(C型)管桩和Ф 1000mmδ 16钢管桩相结合的形式,引桥桩基岸侧部分采用Ф 1000mm钻孔灌注桩,与码头衔接部分采用Ф 1000mmPHC(C型)管桩
4、建设单位:江都海昌港务实业有限责任公司 设计单位:中交第二航务工程勘察设计院 监理单位:镇江兴华工程建设监理有限公司 施工单位:上海三航奔腾建设工程有限公司 1
2、主要工程量 本码头为下横梁和上横梁两个部分,其中下横梁在桩基完成后进行,上横梁在纵向梁系安装完成后进行,本工程码头部分共有横梁108 榀,本工程引桥部分横梁共有 63 榀

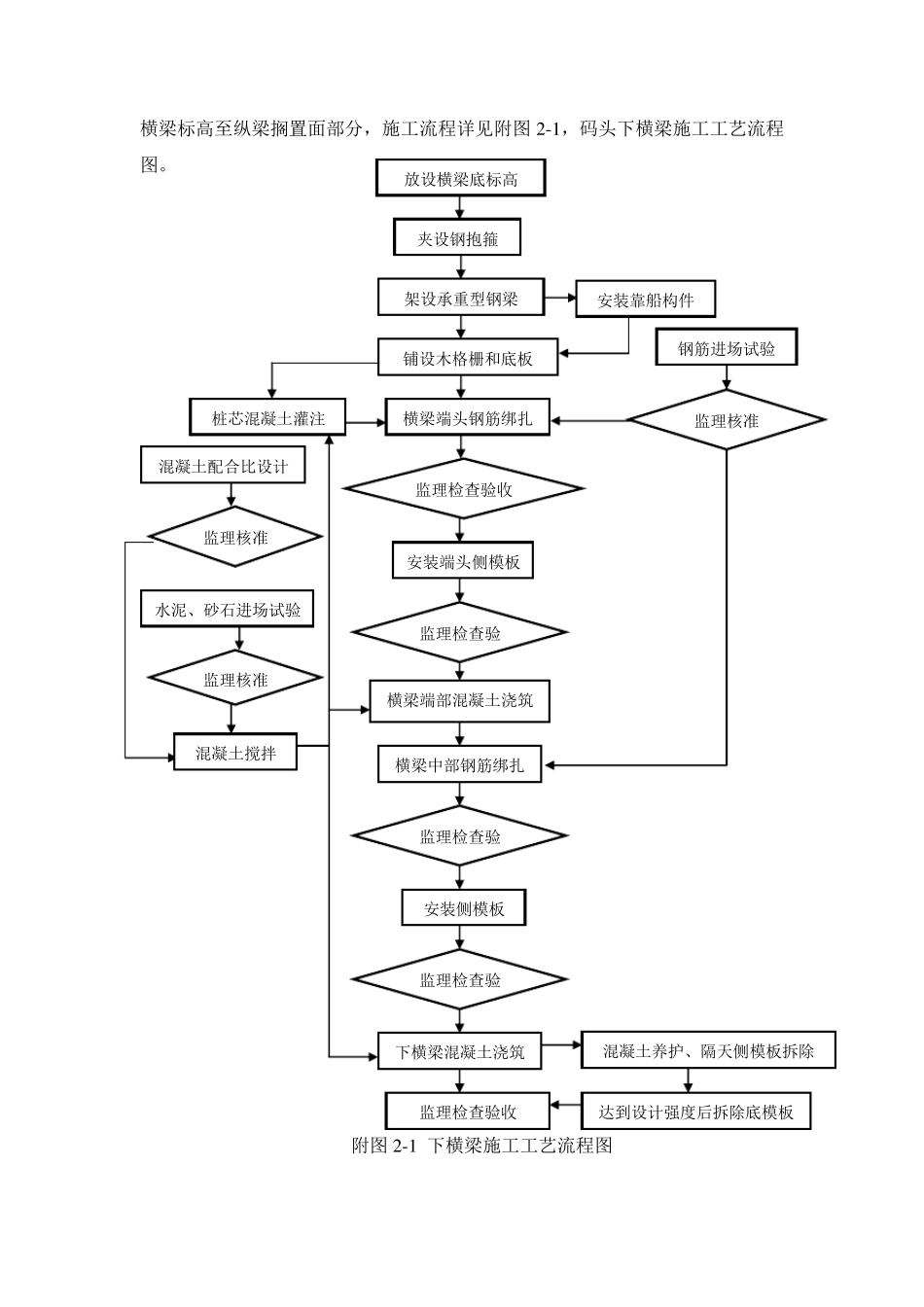

二、码头横梁施工工艺 ⑴、下横梁 横梁施工需在一个排架的 PHC 管桩和钢管桩打设完成以后,且距离超过后续打桩影响范围后进行
根据下横梁设计要求,下横梁混凝土分二次浇筑,第一次为安装靠船构件的端部下突部分,第一次浇筑下横梁到+
