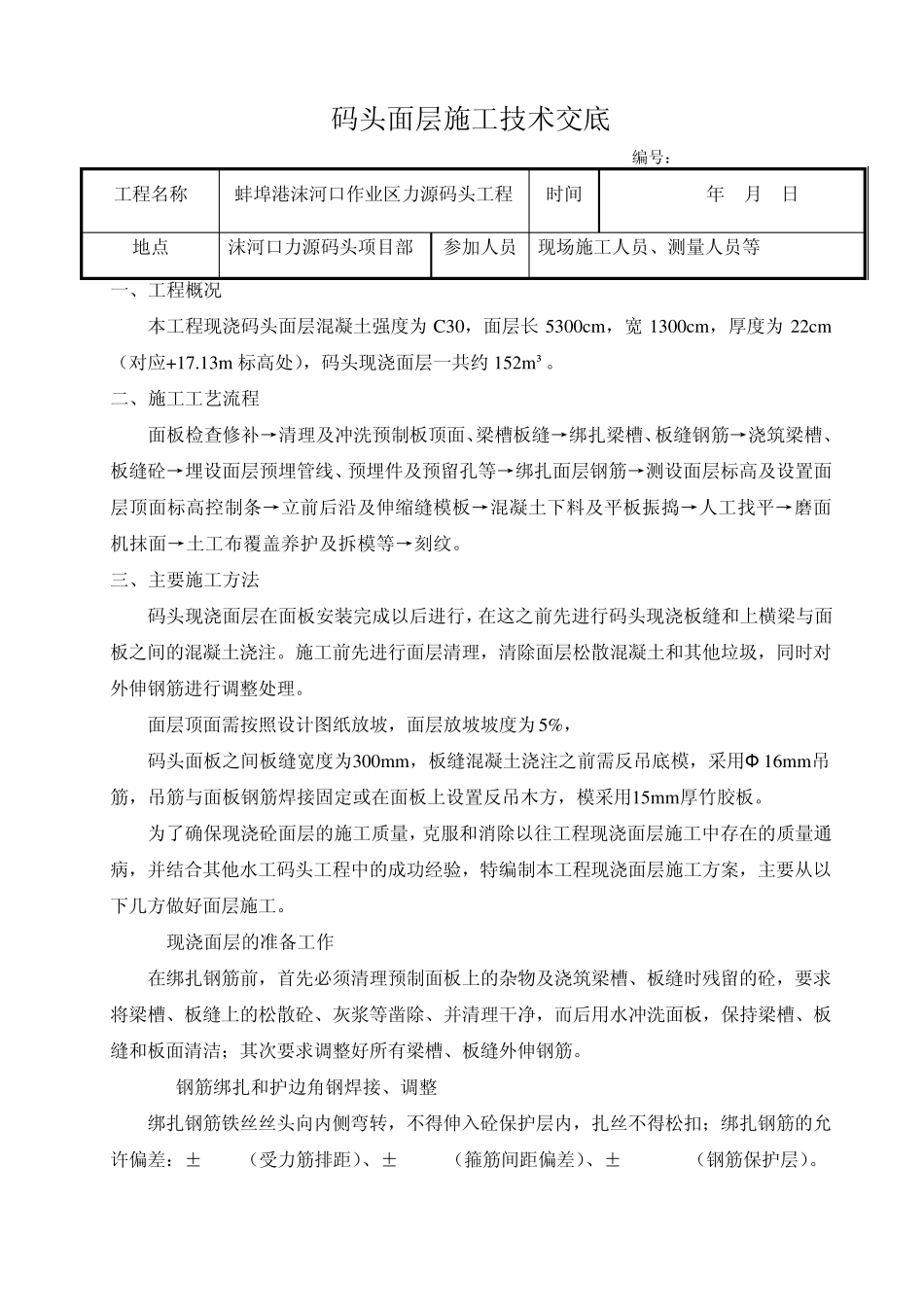

码头面层施工技术交底 编号:004 工程名称 蚌埠港沫河口作业区力源码头工程 时间 2011年8月6日 地点 沫河口力源码头项目部 参加人员 现场施工人员、测量人员等 一、工程概况 本工程现浇码头面层混凝土强度为C30,面层长5300cm ,宽1300cm ,厚度为22cm(对应+17.13m 标高处),码头现浇面层一共约152m ³。 二、施工工艺流程 面板检查修补→清理及冲洗预制板顶面、梁槽板缝→绑扎梁槽、板缝钢筋→浇筑梁槽、板缝砼→埋设面层预埋管线、预埋件及预留孔等→绑扎面层钢筋→测设面层标高及设置面层顶面标高控制条→立前后沿及伸缩缝模板→混凝土下料及平板振捣→人工找平→磨面机抹面→土工布覆盖养护及拆模等→刻纹。 三、主要施工方法 码头现浇面层在面板安装完成以后进行,在这之前先进行码头现浇板缝和上横梁与面板之间的混凝土浇注。施工前先进行面层清理,清除面层松散混凝土和其他垃圾,同时对外伸钢筋进行调整处理。 面层顶面需按照设计图纸放坡,面层放坡坡度为5%, 码头面板之间板缝宽度为300m m ,板缝混凝土浇注之前需反吊底模,采用Ф 16m m 吊筋,吊筋与面板钢筋焊接固定或在面板上设置反吊木方,模采用15m m 厚竹胶板。 为了确保现浇砼面层的施工质量,克服和消除以往工程现浇面层施工中存在的质量通病,并结合其他水工码头工程中的成功经验,特编制本工程现浇面层施工方案,主要从以下几方做好面层施工。 1.现浇面层的准备工作 在绑扎钢筋前,首先必须清理预制面板上的杂物及浇筑梁槽、板缝时残留的砼,要求将梁槽、板缝上的松散砼、灰浆等凿除、并清理干净,而后用水冲洗面板,保持梁槽、板缝和板面清洁;其次要求调整好所有梁槽、板缝外伸钢筋。 2. 钢筋绑扎和护边角钢焊接、调整 绑扎钢筋铁丝丝头向内侧弯转,不得伸入砼保护层内,扎丝不得松扣;绑扎钢筋的允许偏差:±10mm(受力筋排距)、±10 mm(箍筋间距偏差)、±10 mm-0(钢筋保护层)。 钢筋装设时,同一截面内接头不得大于 50%,钢筋焊接长度单面焊不得小于 10d,焊渣必须清除干净。钢筋数量、间距等必须符合设计要求和规范规定,通长钢筋必须顺直。面层钢筋保护层厚度需符合设计要求,砼保护层垫块间距小于 1.5m,保证钢筋有足够的支撑。护边角钢的锚固钢筋必须符合设计和规范规定,每根锚固钢筋双面焊接总长度不得小于 5d,护边角钢在安装前垫木方用铁锤镇打消除焊接应力,保证安装时护边角钢顺直。 保护层垫块要求:根据设...
