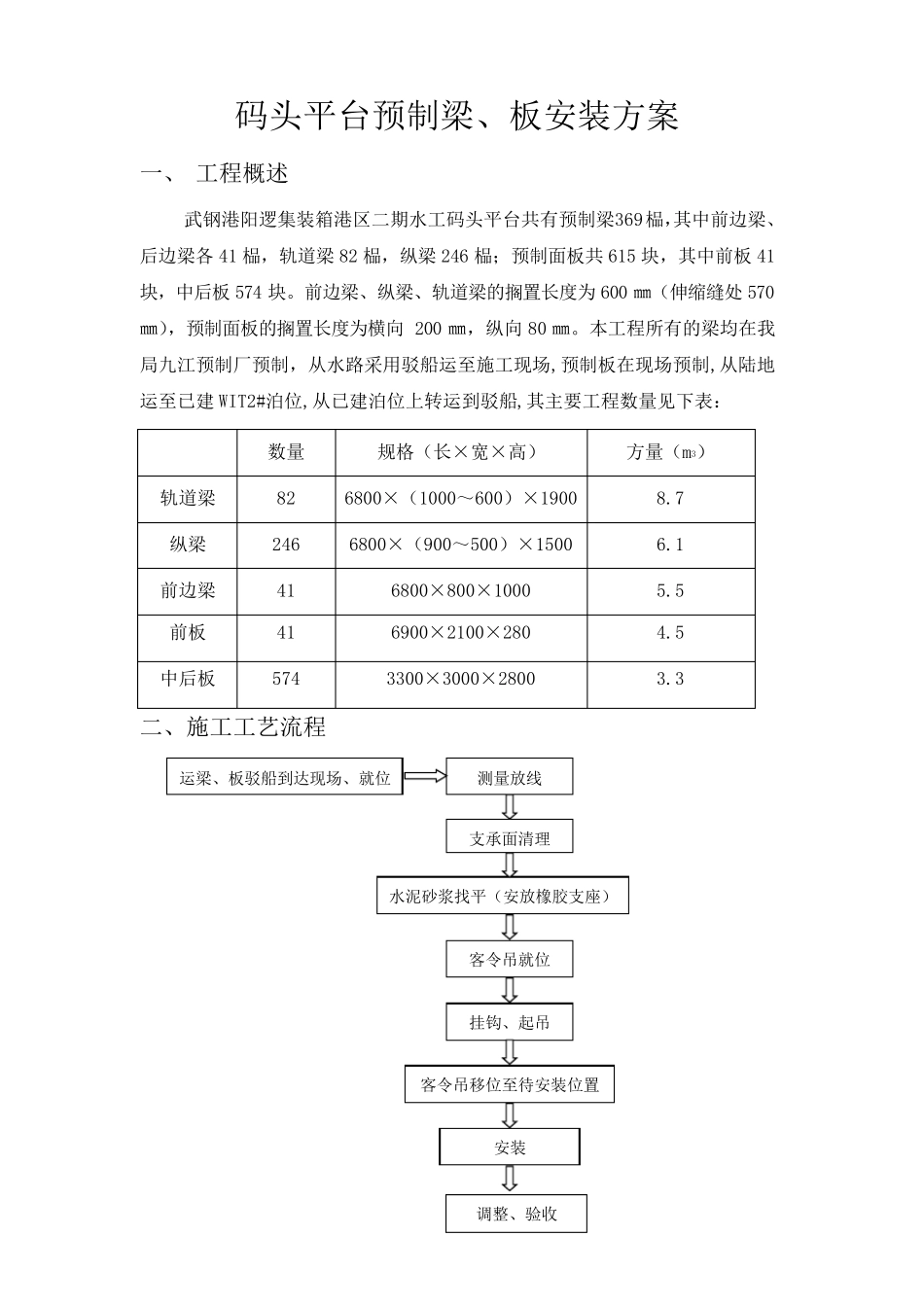

码头平台预制梁、板安装方案 一、 工程概述 武钢港阳逻集装箱港区二期水工码头平台共有预制梁369榀,其中前边梁、后边梁各41 榀,轨道梁82 榀,纵梁246 榀;预制面板共615 块,其中前板41块,中后板574 块
前边梁、纵梁、轨道梁的搁置长度为600 ㎜(伸缩缝处570㎜),预制面板的搁置长度为横向200 ㎜,纵向80 ㎜
本工程所有的梁均在我局九江预制厂预制,从水路采用驳船运至施工现场,预制板在现场预制,从陆地运至已建WIT2#泊位,从已建泊位上转运到驳船,其主要工程数量见下表: 数量 规格(长×宽×高) 方量(m3) 轨道梁 82 6800×(1000~600)×1900 8
7 纵梁 246 6800×(900~500)×1500 6
1 前边梁 41 6800×800×1000 5
5 前板 41 6900×2100×280 4
5 中后板 574 3300×3000×2800 3

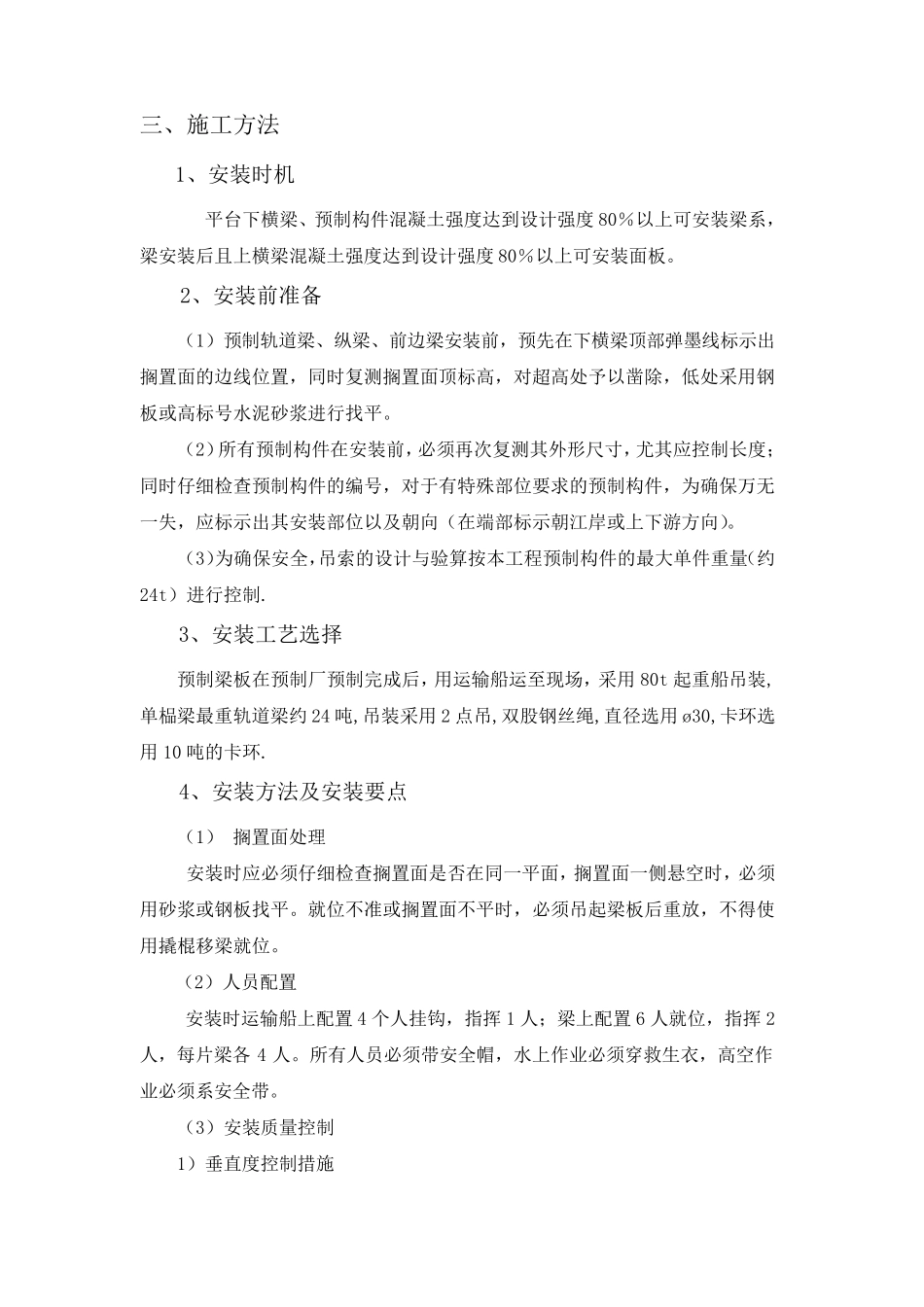

3 二、施工工艺流程 运梁、板驳船到达现场、就位 测量放线 水泥砂浆找平(安放橡胶支座) 客令吊就位 挂钩、起吊 客令吊移位至待安装位置 安装 调整、验收 支承面清理 三、施工方法 1、安装时机 平台下横梁、预制构件混凝土强度达到设计强度 80%以上可安装梁系,梁安装后且上横梁混凝土强度达到设计强度 80%以上可安装面板
2、安装前准备 (1)预制轨道梁、纵梁、前边梁安装前,预先在下横梁顶部弹墨线标示出搁置面的边线位置,同时复测搁置面顶标高,对超高处予以凿除,低处采用钢板或高标号水泥砂浆进行找平
(2)所有预制构件在安装前,必须再次复测其外形尺寸,尤其应控制长度;同时仔细检查预制构件的编号,对于有特殊部位要求的预制构件,为确保万无一失,应标示出其安装部位以及朝向(在端部标示朝江岸或上下游方向)

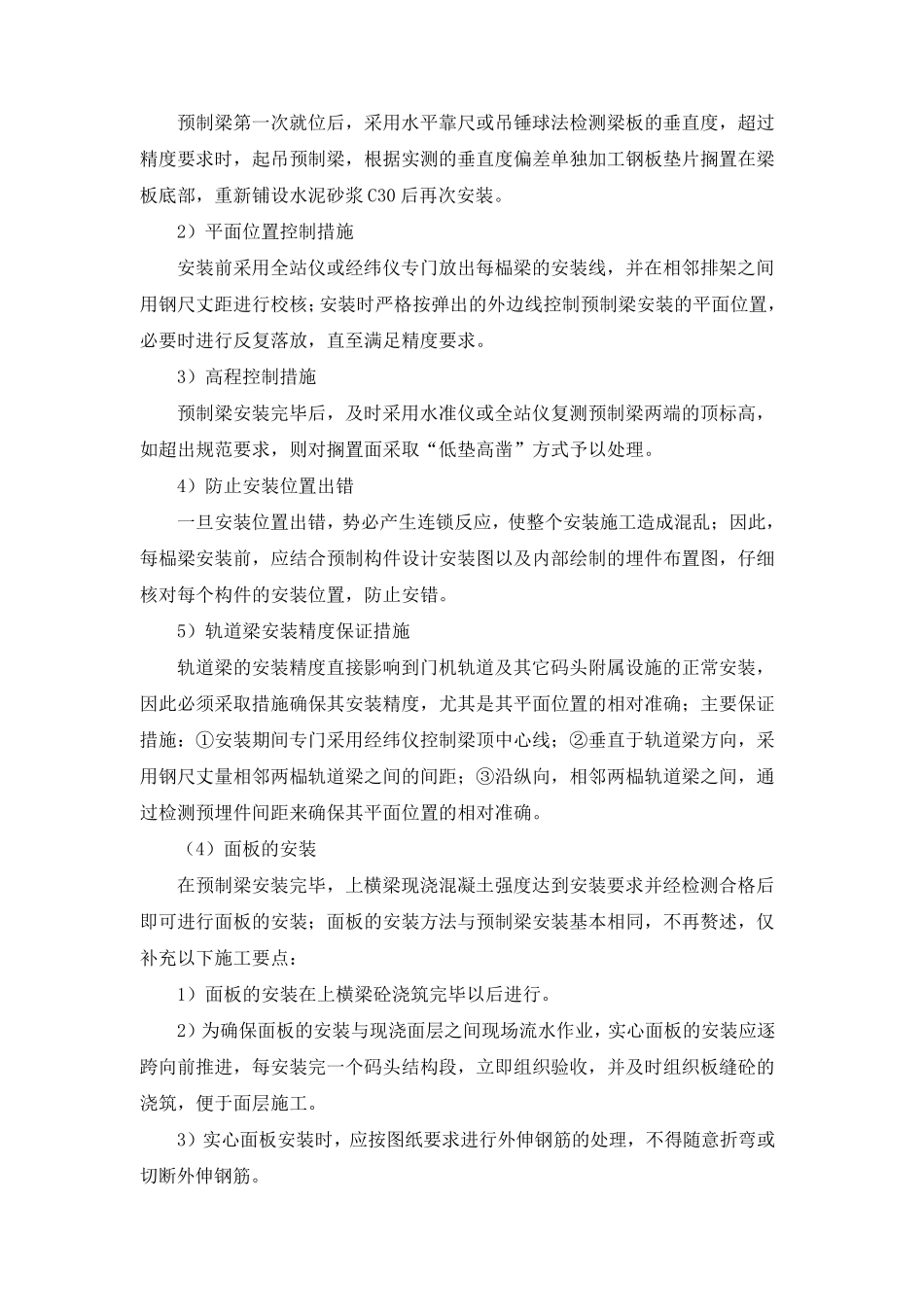

(3)为确保安全,吊索的设计与验算按本工程预制构件的最大单件重量(约24t)进行控
