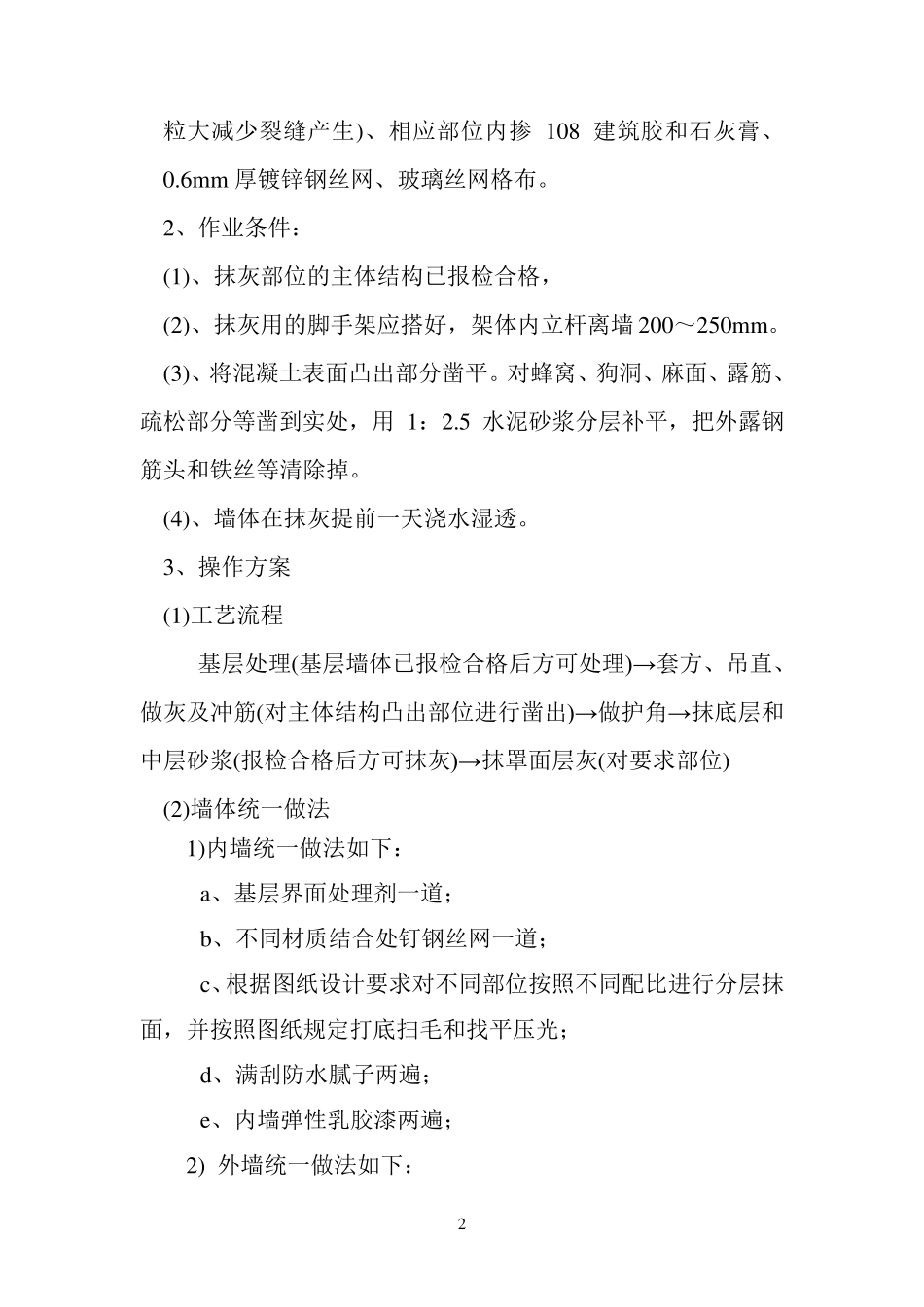

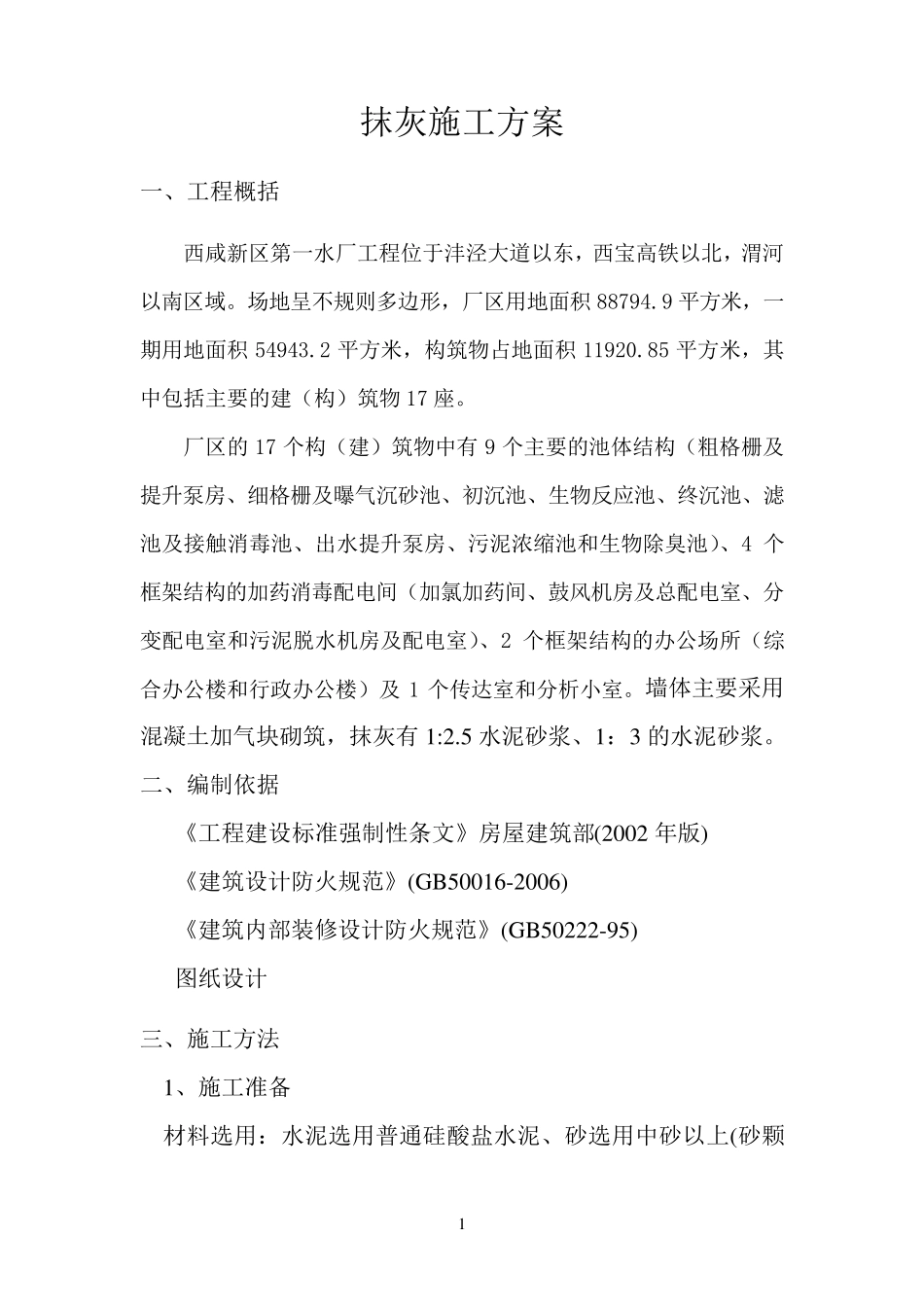

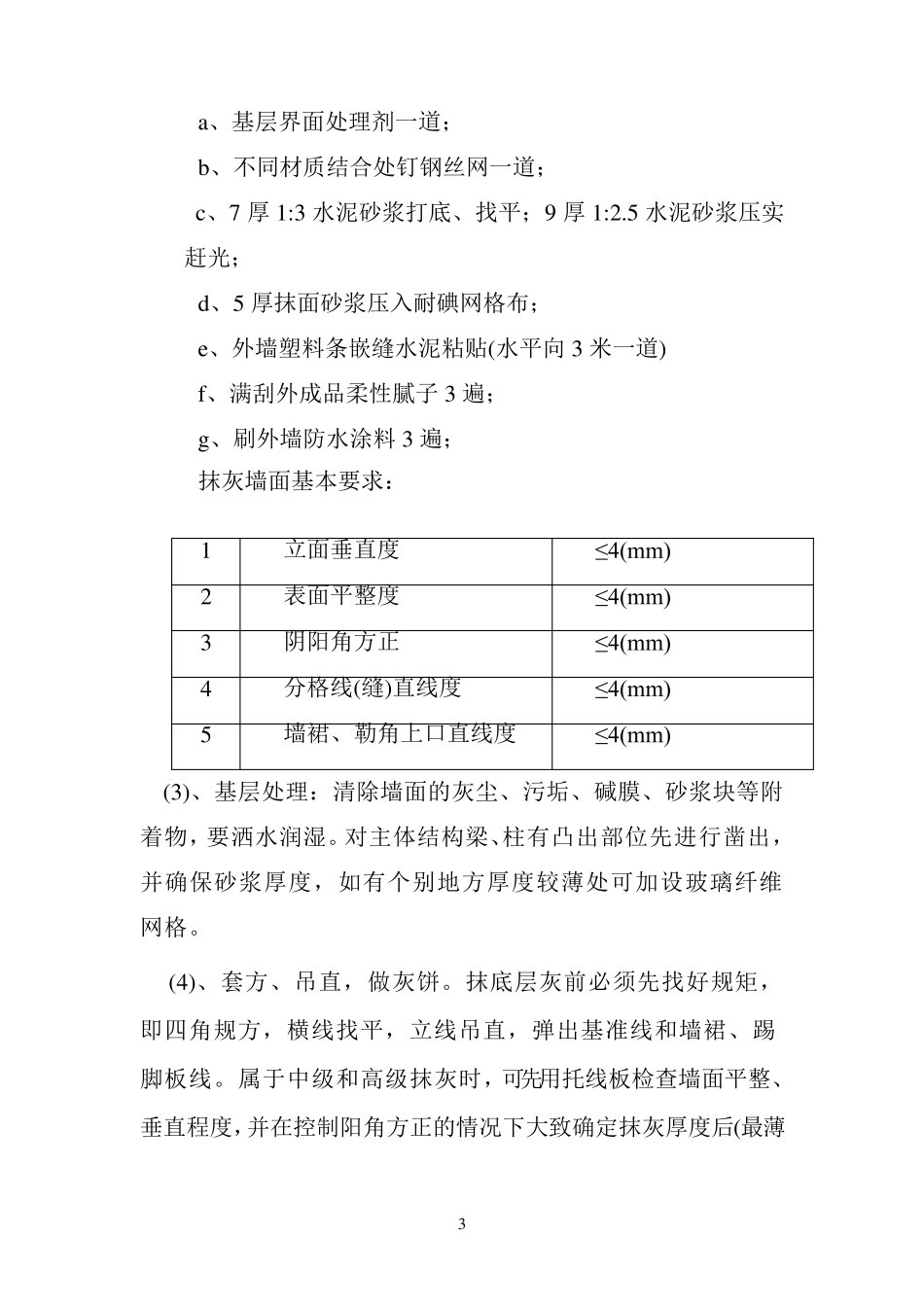

1 抹灰施工方案 一、工程概括 西咸新区第一水厂工程位于沣泾大道以东,西宝高铁以北,渭河以南区域。场地呈不规则多边形,厂区用地面积 88794.9 平方米,一期用地面积 54943.2 平方米,构筑物占地面积 11920.85 平方米,其中包括主要的建(构)筑物 17 座。 厂区的 17 个构(建)筑物中有 9 个主要的池体结构(粗格栅及提升泵房、细格栅及曝气沉砂池、初沉池、生物反应池、终沉池、滤池及接触消毒池、出水提升泵房、污泥浓缩池和生物除臭池)、4 个框架结构的加药消毒配电间(加氯加药间、鼓风机房及总配电室、分变配电室和污泥脱水机房及配电室)、2 个框架结构的办公场所(综合办公楼和行政办公楼)及 1 个传达室和分析小室。墙体主要采用混凝土加气块砌筑,抹灰有 1:2.5 水泥砂浆、1:3 的水泥砂浆。 二、编制依据 《工程建设标准强制性条文》房屋建筑部(2002 年版) 《建筑设计防火规范》(GB50016-2006) 《建筑内 部装 修 设计防火规范》(GB50222-95) 图 纸 设计 三 、施工方法 1、施工准备 材 料 选 用:水泥选 用普 通 硅 酸 盐 水泥、砂选 用中砂以上 (砂颗 2 粒大减少裂缝产生)、相应部位内掺 108 建筑胶和石灰膏、0.6m m 厚镀锌钢丝网、玻璃丝网格布。 2、作业条件: (1)、抹灰部位的主体结构已报检合格, (2)、抹灰用的脚手架应搭好,架体内立杆离墙 200~250m m 。 (3)、将混凝土表面凸出部分凿平。对蜂窝、狗洞、麻面、露筋、疏松部分等凿到实处,用 1:2.5 水泥砂浆分层补平,把外露钢筋头和铁丝等清除掉。 (4)、墙体在抹灰提前一天浇水湿透。 3、操作方案 (1)工艺流程 基层处理(基层墙体已报检合格后方可处理)→ 套方、吊直、做灰及冲筋(对主体结构凸出部位进行凿出)→ 做护角→ 抹底层和中层砂浆(报检合格后方可抹灰)→ 抹罩面层灰(对要求部位) (2)墙体统一做法 1)内墙统一做法如下: a、基层界面处理剂一道; b、不同材质结合处钉钢丝网一道; c、根据图纸设计要求对不同部位按照不同配比进行分层抹面,并按照图纸规定打底扫毛和找平压光; d、满刮防水腻子两遍; e、内墙弹性乳胶漆两遍; 2) 外墙统一做法如下: 3 a、基层界面处理剂一道; b、不同材质结合处钉钢丝网一道; c、7 厚 1:3 水泥砂浆打底、找平;9 厚 1:2.5 水泥砂浆压实赶光; d、5 厚抹面砂浆压入耐碘网格布; e、外墙塑料条嵌缝水泥粘贴(水平向 3 米一道) f、...
