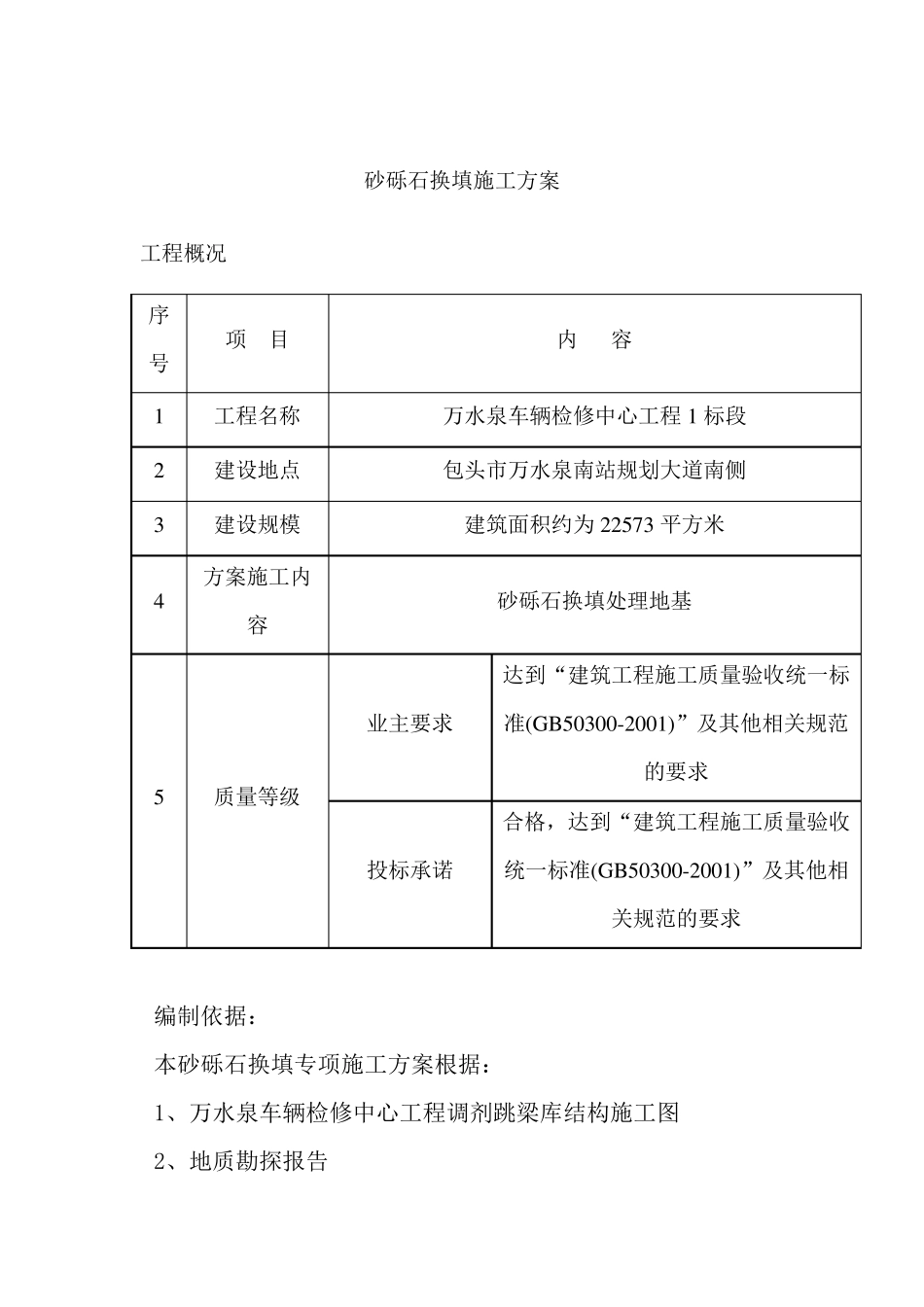

砂砾石换填施工方案 工程概况 编制依据: 本砂砾石换填专项施工方案根据: 1、万水泉车辆检修中心工程调剂跳梁库结构施工图 2、地质勘探报告 序号 项 目 内 容 1 工程名称 万水泉车辆检修中心工程1 标段 2 建设地点 包头市万水泉南站规划大道南侧 3 建设规模 建筑面积约为22573 平方米 4 方案施工内容 砂砾石换填处理地基 5 质量等级 业主要求 达到“建筑工程施工质量验收统一标准(GB50300-2001)”及其他相关规范的要求 投标承诺 合格,达到“建筑工程施工质量验收统一标准(GB50300-2001)”及其他相关规范的要求 3、中铁工程咨询集团公司给定砂砾石换填方案 4、建筑工程施工质量验收统一标准(GB50300-2001) 5、建筑工程地基基础工程施工质量验收规范(GB50202-2002) 2、准备工作: 2.1 材料及主要机具: 2.1.1 天然级配砂石或人工级配砂石:宜采用质地坚硬的中砂、粗砂、砾砂、碎(卵)石、石屑或其他工业废粒料。在缺少中、粗砂和砾石的地区,可采用细砂,但宜同时掺入一定数量的碎石或卵石,其掺量应符合设计要求。颗粒级配应良好。 2.1.2 级配砂石材料,不得含有草根、树叶、塑料袋等有机杂物及垃圾。用做排水固结地基时,含泥量不宜超过 3%。碎石或卵石最大粒径不得大于垫层或虚铺厚度的 2/3,并不宜大于 50mm。 2.1.3 主要机具:一般应备有木夯、蛙式或柴油打夯机、推土机、压路机(6~10t)、手推车、平头铁锹、喷水用胶管、2m 靠尺、小线或细铅丝、钢尺或木折尺等。 2.2 作业条件: 2.2.1 设置控制铺筑厚度的标志,如水平标准木桩或标高桩,或在固定的建筑物墙上、槽和沟的边坡上弹上水平标高线或钉上水平标高木橛。 2.2.2 在地下水位高于基坑(槽)底面的工程中施工时,应采取 排水或降低地下水位的措施,使基坑(槽)保持无水状态。 2.2.3 铺筑前,应组织有关单位共同验槽,包括轴线尺寸、水平标高、地质情况,如有无孔洞、沟、井、墓穴等。应在未做地基前处理完毕并办理隐检手续。 2.2.4 检查基槽(坑)、管沟的边坡是否稳定,并清除基底上的浮土和积水。 3 、操作工艺 3.1 工艺流程: 检验砂石质量 → 分层铺筑砂石 → 洒水 → 夯实或碾压 → 找平验收 3.2 对级配砂石进行技术鉴定,如是人工级配砂石,应将砂石拌合均匀,其质量均应达到设计要求或规范的规定。 3.3 分层铺筑砂石 3.3.l 铺筑砂石的每层厚度,一般为 15~20cm,不宜超过30cm,分层厚度可...
