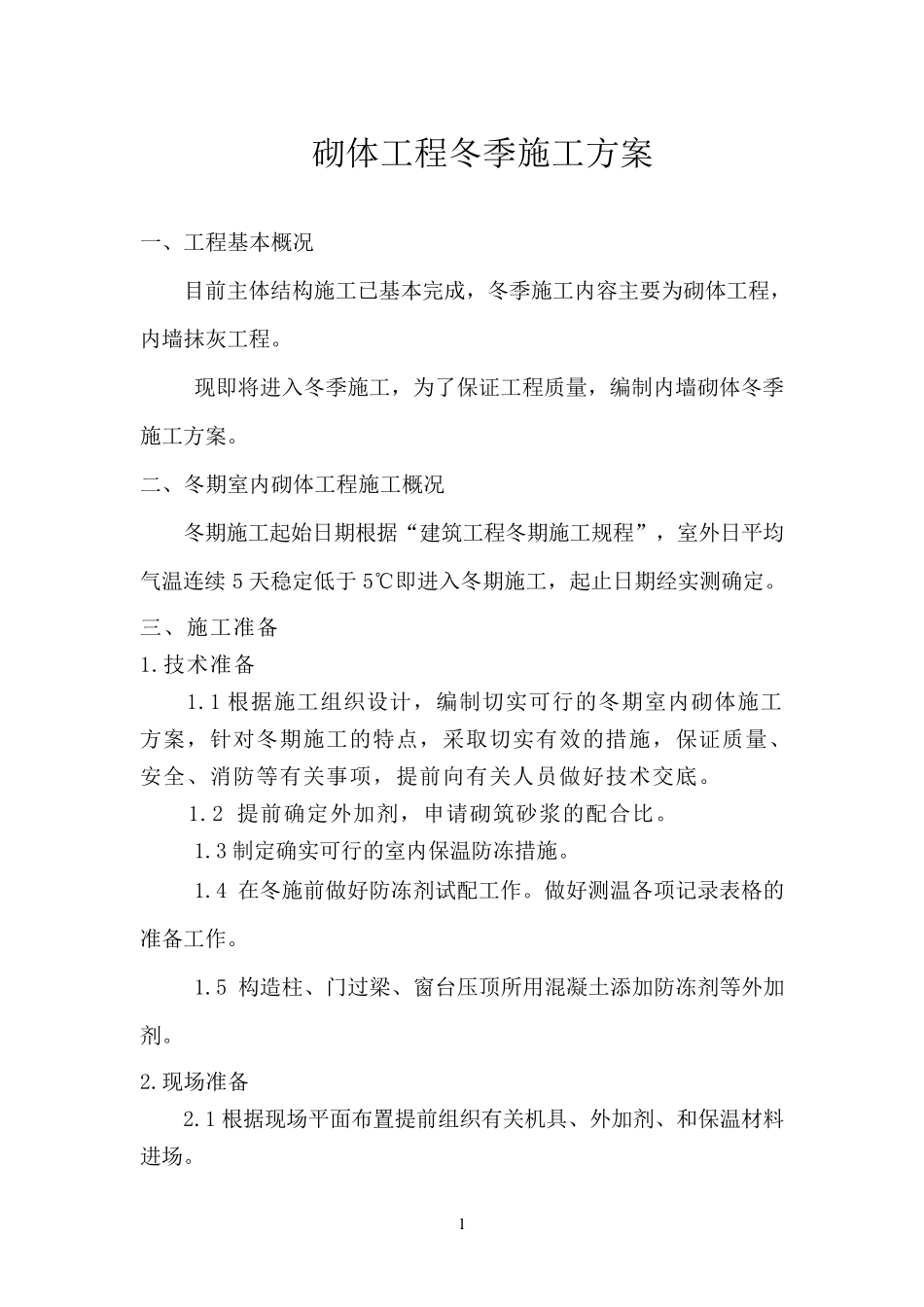

1 砌体工程冬季施工方案 一、工程基本概况 目前主体结构施工已基本完成,冬季施工内容主要为砌体工程,内墙抹灰工程
现即将进入冬季施工,为了保证工程质量,编制内墙砌体冬季施工方案
二、冬期室内砌体工程施工概况 冬期施工起始日期根据“建筑工程冬期施工规程”,室外日平均气温连续 5 天稳定低于 5℃即进入冬期施工,起止日期经实测确定
三、施工准备 1
技术准备 1
1 根据施工组织设计,编制切实可行的冬期室内砌体施工方案,针对冬期施工的特点,采取切实有效的措施,保证质量、安全、消防等有关事项,提前向有关人员做好技术交底
2 提前确定外加剂,申请砌筑砂浆的配合比
3 制定确实可行的室内保温防冻措施
4 在冬施前做好防冻剂试配工作
做好测温各项记录表格的准备工作
5 构造柱、门过梁、窗台压顶所用混凝土添加防冻剂等外加剂
现场准备 2
1 根据现场平面布置提前组织有关机具、外加剂、和保温材料进场
2 做好全部临时上水管的防冻保温
3 材料堆放选在无积水、积冰的地方
4 保证消防道路的畅通
5 做好各种材料的保温防冻工作
劳动力组织 工 种 人 数 砌筑大工 砌筑小工 水工 电工 测温员 加热工 4
材料准备 4
1 保温材料: 表 4-1 材 料 名 称 数 量 塑料布 5000m2 棉门帘 60 条 小太阳 12 台 暖风机 10 台 4
2 其他材料: 表 4-2 序号 测温工具 数量 1 温度计 10 个 5
人员准备 5
1 现场设置砌体冬施管理负责人,负责现场的冬期管理工作
2 专人负责冬期室内砌体施工的技术工作
3 试验室安排专人负责冬期砂浆试块儿及混凝土试块的管 3 理

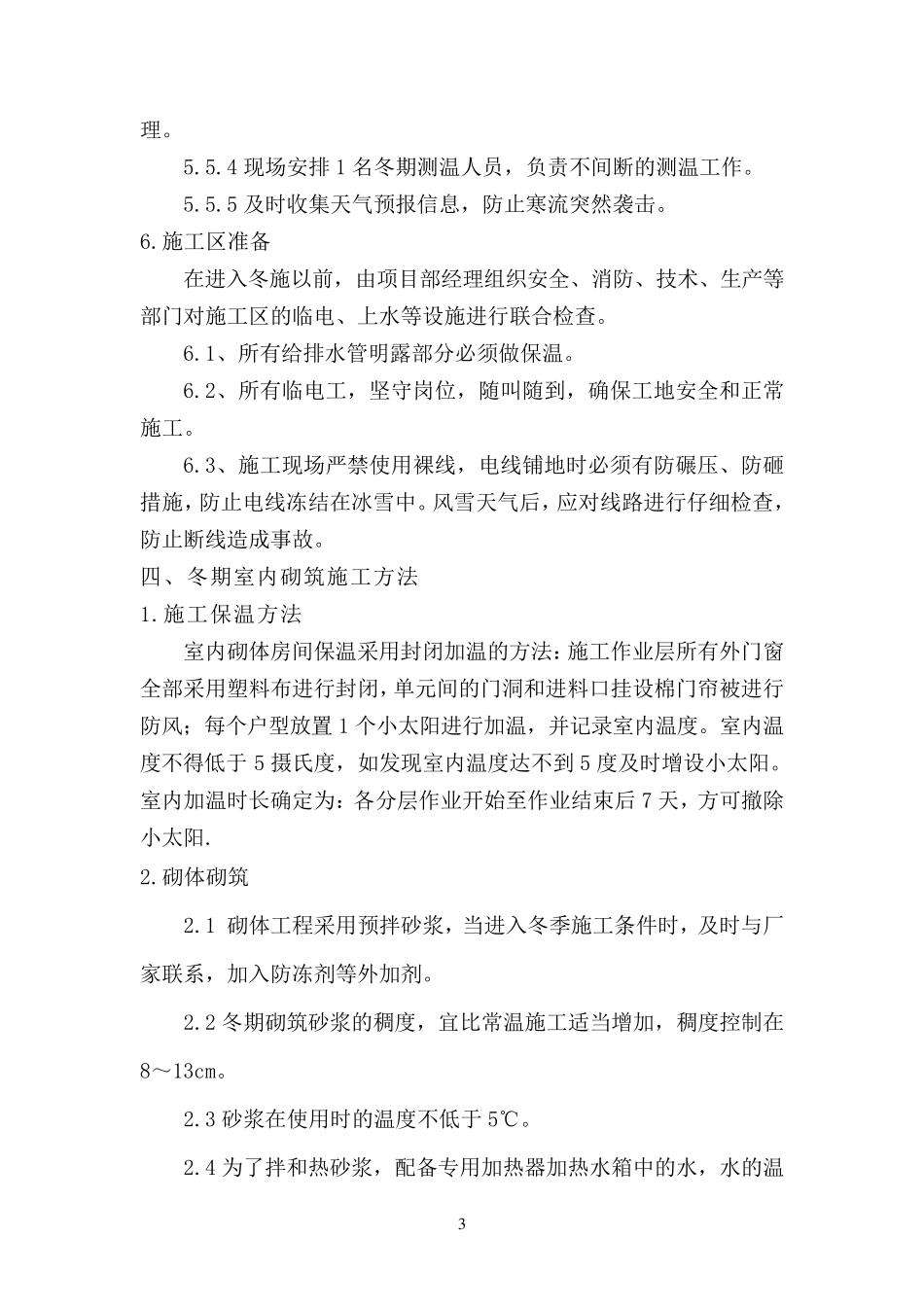

4 现 场 安 排 1 名 冬 期 测 温 人 员 , 负 责 不 间 断 的 测 温 工 作
