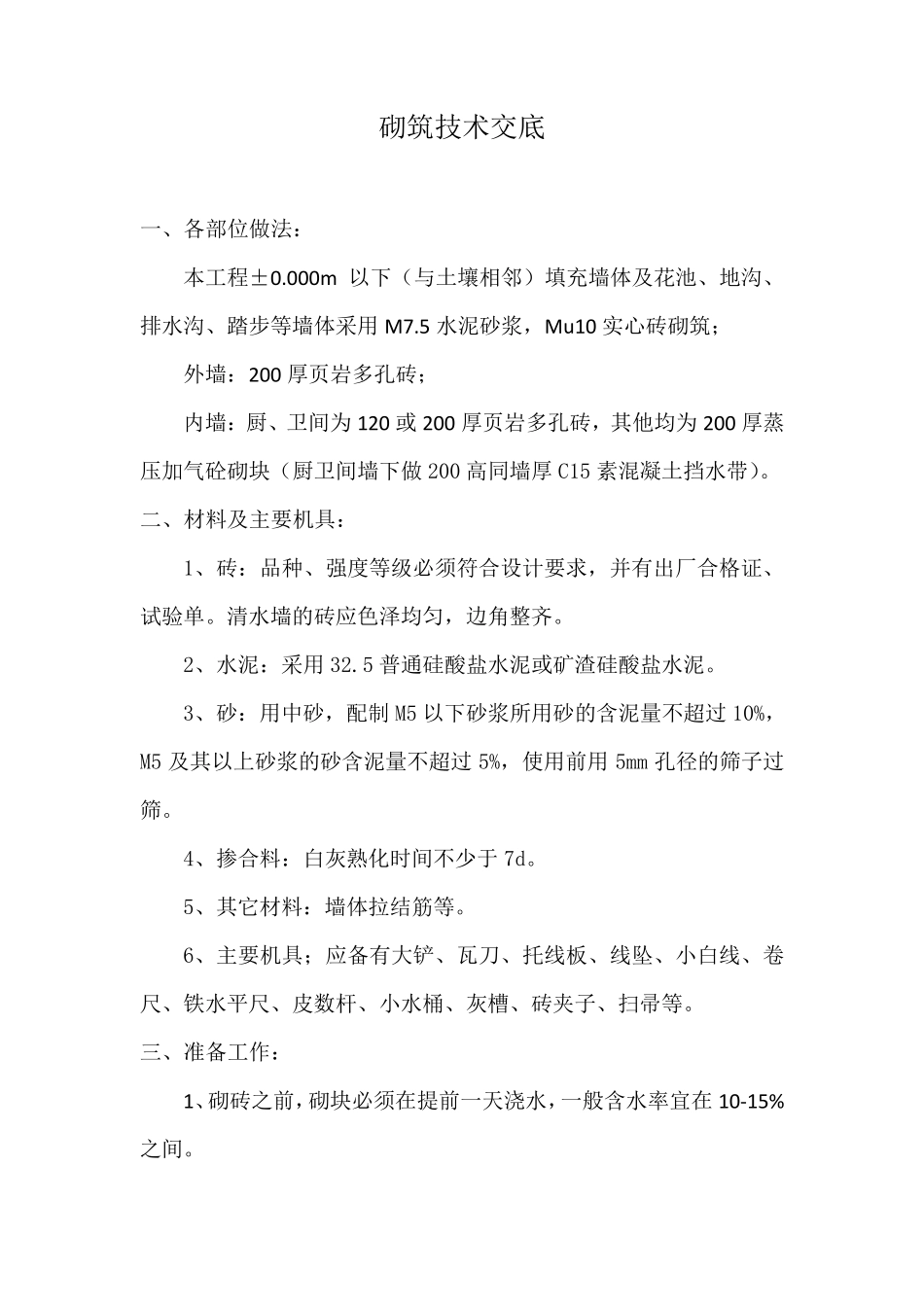

砌筑技术交底 一、各部位做法: 本工程±0
000m 以下(与土壤相邻)填充墙体及花池、地沟、排水沟、踏步等墙体采用 M7
5 水泥砂浆,Mu10 实心砖砌筑; 外墙:200 厚页岩多孔砖; 内墙:厨、卫间为 120 或 200 厚页岩多孔砖,其他均为 200 厚蒸压加气砼砌块(厨卫间墙下做200 高同墙厚 C15 素混凝土挡水带)
二、材料及主要机具: 1、砖:品种、强度等级必须符合设计要求,并有出厂合格证、试验单
清水墙的砖应色泽均匀,边角整齐
2、水泥:采用 32
5 普通硅酸盐水泥或矿渣硅酸盐水泥
3、砂:用中砂,配制 M5 以下砂浆所用砂的含泥量不超过10%,M5 及其以上砂浆的砂含泥量不超过5%,使用前用 5mm 孔径的筛子过筛
4、掺合料:白灰熟化时间不少于7d
5、其它材料:墙体拉结筋等
6、主要机具;应备有大铲、瓦刀、托线板、线坠 、小 白线、卷尺 、铁 水平 尺 、皮 数 杆 、小 水桶 、灰槽 、砖夹 子、扫 帚 等

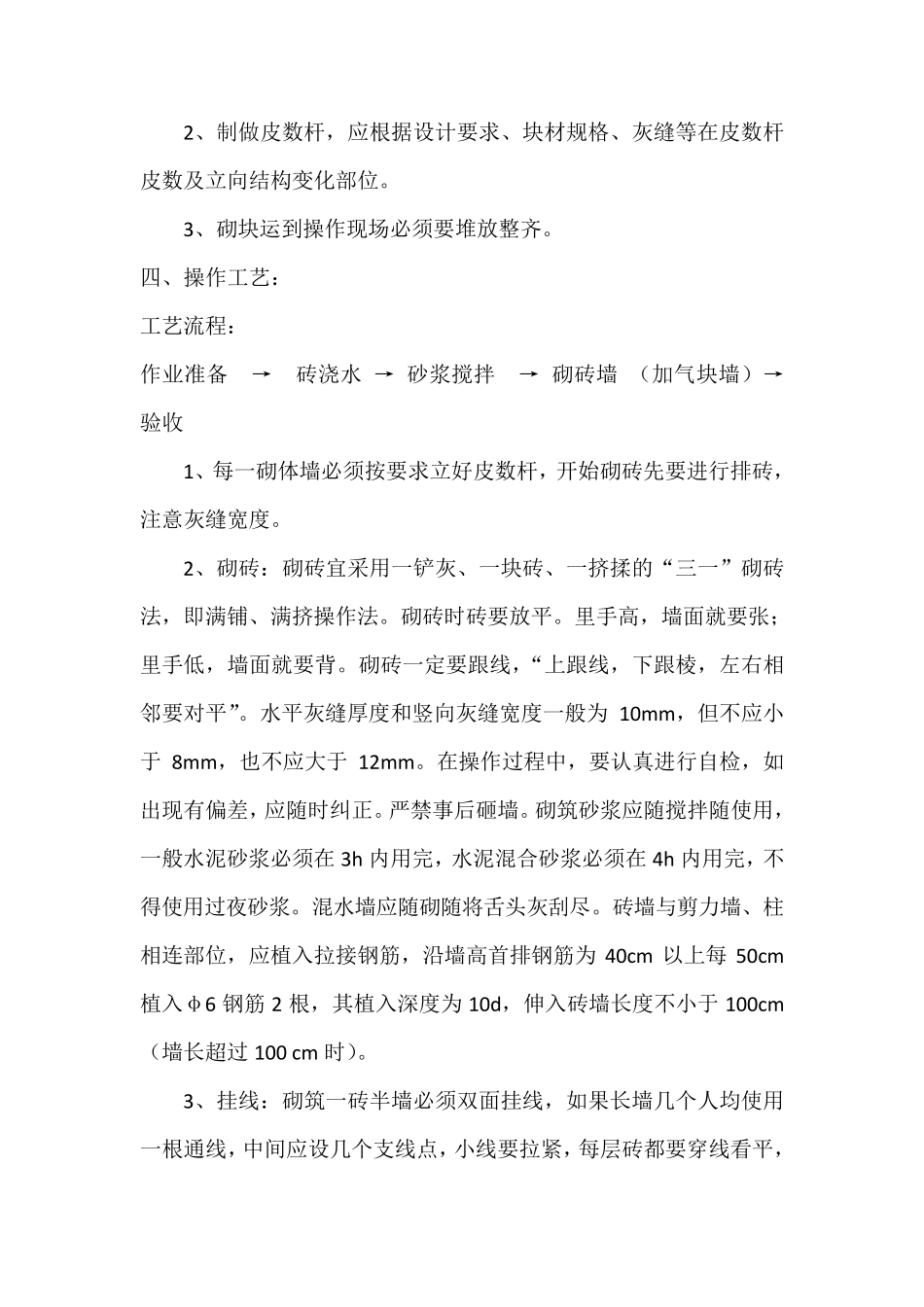

三 、准 备工作 : 1、砌砖之 前,砌块必须在 提 前一天 浇 水,一般 含水率 宜 在 10-15%之 间
2、制做皮数杆,应根据设计要求、块材规格、灰缝等在皮数杆皮数及立向结构变化部位
3、砌块运到操作现场必须要堆放整齐
四、操作工艺: 工艺流程: 作业准备 → 砖浇水 → 砂浆搅拌 → 砌砖墙 (加气块墙)→ 验收 1、每一砌体墙必须按要求立好皮数杆,开始砌砖先要进行排砖,注意灰缝宽度
2、砌砖:砌砖宜采用一铲灰、一块砖、一挤揉的“三一”砌砖法,即满铺、满挤操作法
砌砖时砖要放平
里手高,墙面就要张;里手低,墙面就要背
砌砖一定要跟线,“上跟线,下跟棱,左右相邻要对平”
水平灰缝厚度和竖向灰缝宽度一般为 10m m ,但不应小于8m m ,也不应大于12m m

在操作过程中,要认真进行自检,如出现有偏差,应
