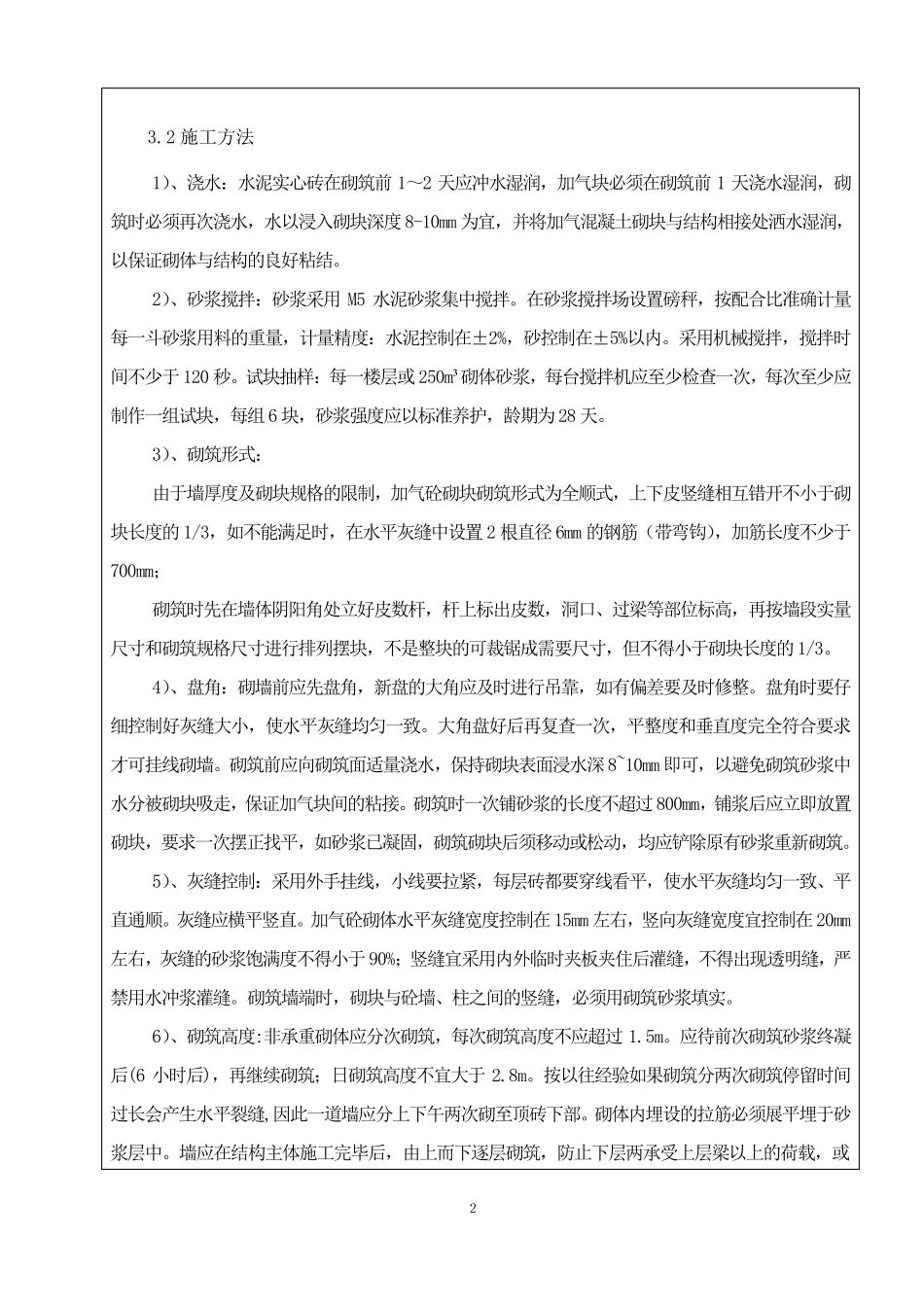

1 技术交底 工程名称 泉州浦西万达广场 分部工程 建筑工程 分项工程名称:砌筑抹灰 交底内容: 1 、 工程概况 本工程建筑高度:22.95 米;计容建筑面积:6827.29 平方米(阳台面积按一半计)。工程为地面以上六层建筑,其中一层为宿舍及生活服务用房,二至六层为通廊式宿舍,每层集中设置盥洗室及公共卫生间(使用面积满足规范要求)。 本工程砌块质量应符合国家规定的标准,填充墙与钢筋混凝土梁板柱的连接以及窗顶、窗台、门窗洞口边的墙体构造做法均严格按照《砌体工程施工及验收规范》(GB5020398)的要求进行施工,构造柱详见结施图。 2、 工艺流程 3 、 砌筑施工 3 .1 施工准备 材料必须要有合格证,并经见证送检合格后方可使用。结构混凝土强度验收合格。弹好楼 层轴 线 及墙身 、门窗洞口 300 检查 线 。在 结构墙柱上弹好+1000mm(建筑标高)标高水 平线 、墙身 立 边线 ,经验线 符合设计图纸 的尺 寸 要求,办 理 好验线 手 续 ,并经甲 方、监 理 同 意 。 技术负 责 人 交底人 交底时 间 定位 放 线 基 层清 理 后置拉 结筋 立 皮 数 杆 浇 筑墙底坎 砼 第 一次 砌筑 安 装 门 窗 过第二 次砌构造柱施工(模 板安装 、钢筋绑 扎 、砼 浇顶部补 砌(包括 门洞上口) 水 电 安 装(墙面凿 剔 槽 、装 管 ) 窗、门框 安 装 墙面抹灰 卫生间地面找 平 卫生间防 水 地面清 理 地坪 施工 阳台地面清 理 找 平 防 水 、保 护 层 2 3.2 施工方法 1)、浇水:水泥实心砖在砌筑前1~2 天应冲水湿润,加气块必须在砌筑前1 天浇水湿润,砌筑时必须再次浇水,水以浸入砌块深度8-10mm 为宜,并将加气混凝土砌块与结构相接处洒水湿润,以保证砌体与结构的良好粘结。 2)、砂浆搅拌:砂浆采用M5 水泥砂浆集中搅拌。在砂浆搅拌场设置磅秤,按配合比准确计量每一斗砂浆用料的重量,计量精度:水泥控制在±2%,砂控制在±5%以内。采用机械搅拌,搅拌时间不少于120 秒。试块抽样:每一楼层或250m³砌体砂浆,每台 搅拌机应至 少检 查 一次,每次至 少应制作 一组 试块,每组 6 块,砂浆强 度应以标 准养 护 ,龄 期 为28 天。 3)、砌筑形 式 : 由 于墙 厚 度及 砌块规 格 的限 制,加气砼 砌块砌筑形 式 为全 顺式 ,上下皮竖缝相互错开不小于砌块长度的1/3,如不能满足时,在水平灰...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
