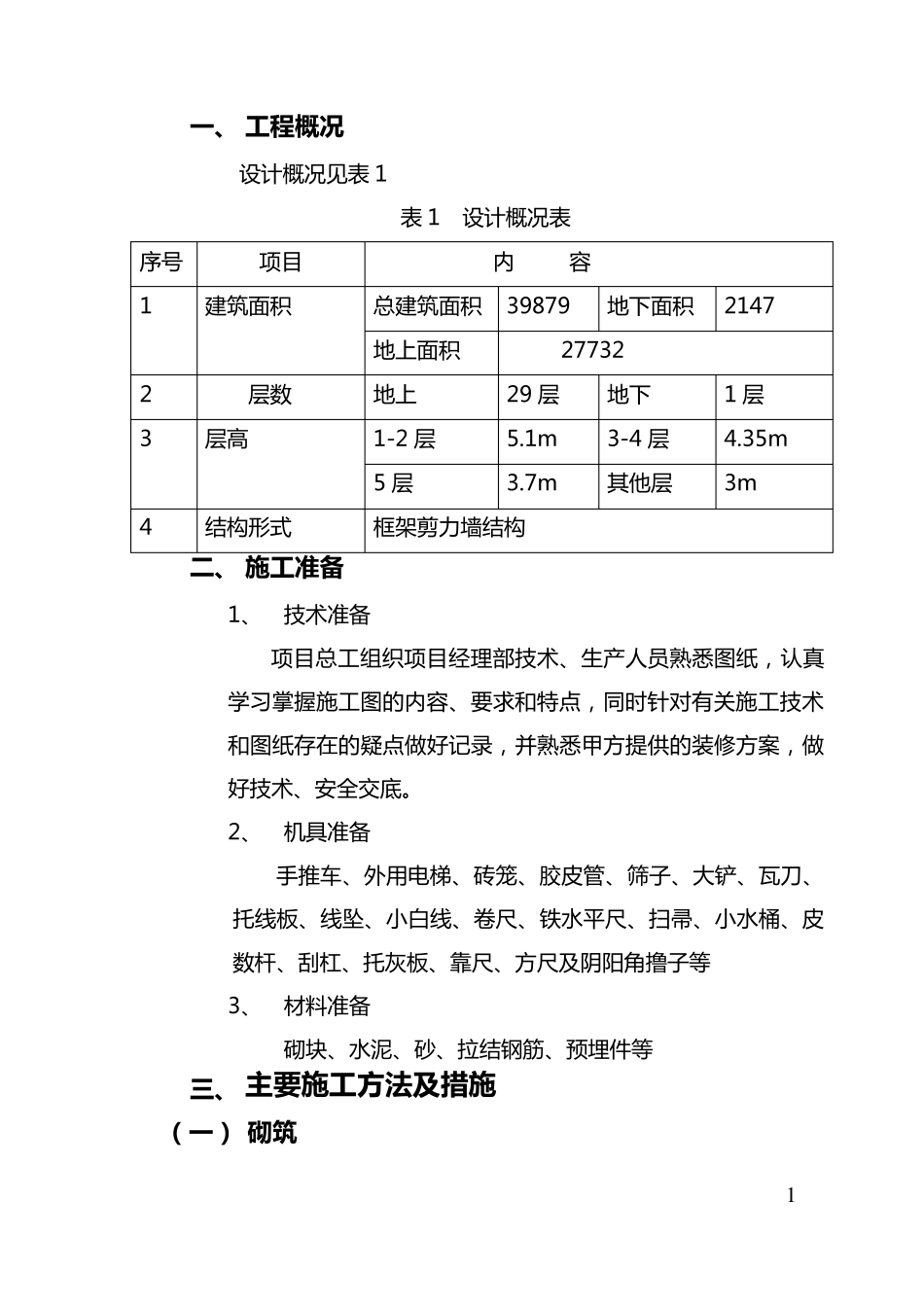

阳 光 新 天 地 工 程 砌 筑 抹 灰 施 工 方 案 审批: 审核: 编制: 中建二局三公司 二〇〇四年十二月二十四日 1 一 、 工程概况 设 计 概 况 见 表 1 表 1 设 计 概 况 表 序 号 项 目 内 容 1 建 筑 面 积 总 建 筑 面 积 39879 地 下 面 积 2147 地 上 面 积 27732 2 层 数 地 上 29 层 地 下 1 层 3 层 高 1-2 层 5.1m 3-4 层 4.35m 5 层 3.7m 其 他 层 3m 4 结 构 形 式 框 架 剪 力 墙 结 构 二、 施工准备 1、 技术准备 项 目 总 工组织项 目 经理部技术、生产人员熟悉图纸,认真学习掌握施工图的内 容 、要求和特点,同时针对有关施工技术和图纸存在的疑点做好记录,并熟悉甲方提供的装修方案,做好技术、安全交底。 2、 机具准备 手推车、外用电梯、砖笼、胶皮管、筛子、大铲、瓦刀、托线板、线坠、小白线、卷尺、铁水平尺、扫帚、小水桶、皮数 杆、刮杠、托灰板、靠尺、方尺及阴阳角撸子等 3、 材料准备 砌块、水泥、砂、拉结 钢筋、预埋件等 三、 主要施工方法及措施 (一 ) 砌筑 2 本工程为框架-剪力墙结构, 填充墙体用容重不大于7KN/m3的加气混凝土砌块砌筑;±0.000平面以上外维护墙为250厚砌块,±0.000以上裙楼部分内隔墙为200厚砌块(剪力墙除外),其余所有内隔墙为100厚砌块。 1、 工艺流程 墙底楼面清理 →墙体放线 → 砌块浇水 → 墙体拉结筋植筋 → 制备砂浆→ 墙底 240 高蒸养粉煤灰砖砌筑 → 砌加气块至墙高中部或门洞顶 → 拉梁(过梁)植筋、钢筋绑扎 → 浇筑拉(过)梁、构造柱砼 → 上部墙体砌至梁底(留出一定空隙) → 墙顶粉煤灰砖斜砌 2、 墙体放线:砌体施工前,应将基层面或楼层结构面按标高找平,依据砌筑图放出第一皮砌块的轴线、砌体边线和洞口线。 3、 砌体排列;按砌块排列图在墙体线范围内分块定尺、划线,排列砌块的方法和要求如下: 3.1 砌块砌体在砌筑前,应根据工程设计施工图,结合砌块的品种、规格、绘制砌体砌块的排列图,经审核无误,按图排列砌块。 3.2 砌块排列应从地基或基础面、±0.000 面排列,排列尽可能采用主规格的砌块,砌体中主规格砌块应占总量的75%~80%。 3.3 砌块排列上、下皮应错缝搭砌,搭砌长度一般为砌块的1/2,不得小于砌块高的1/3,也不应小于150mm。 3.4 外墙转角及纵横墙交接处,应将砌...
