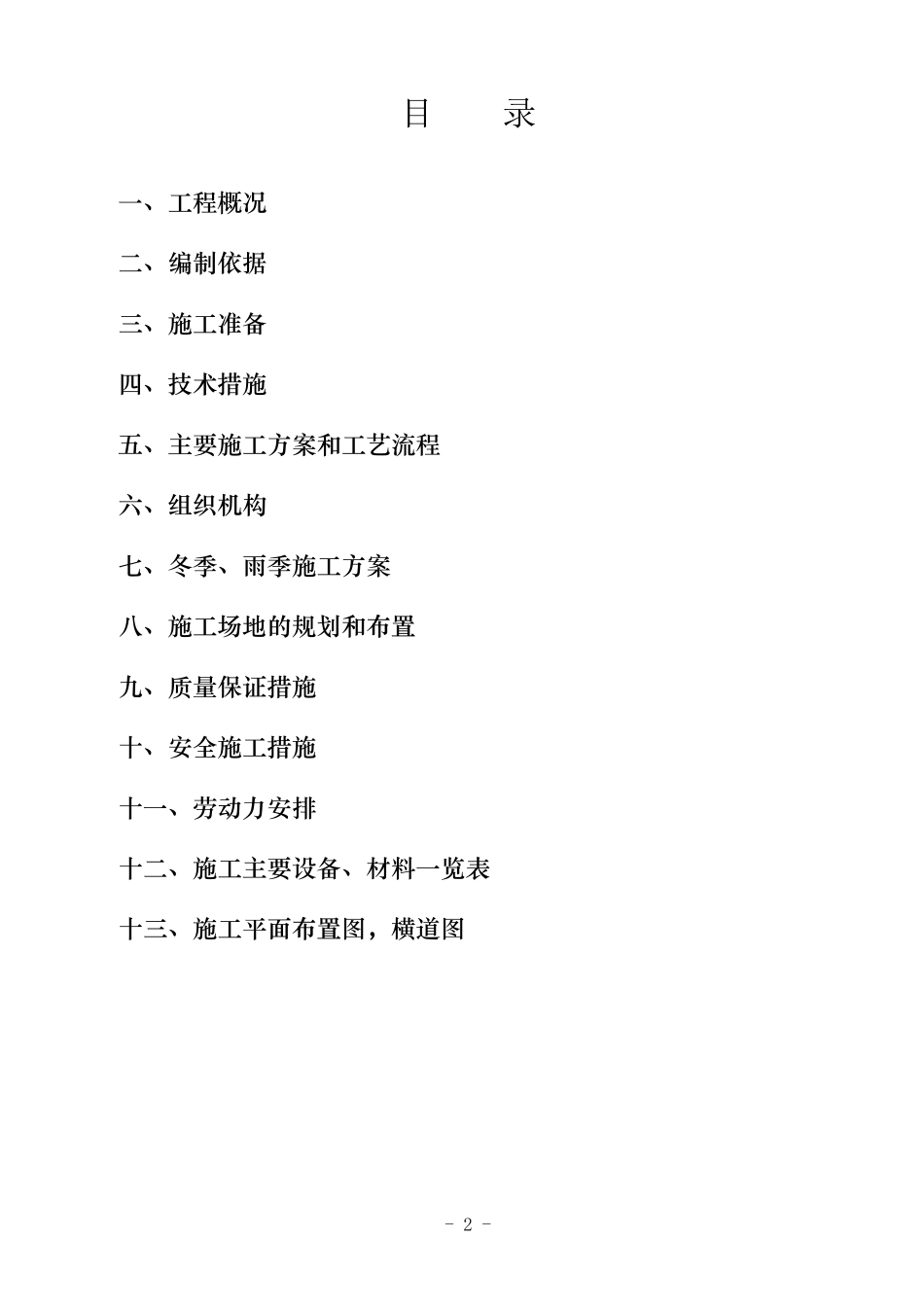

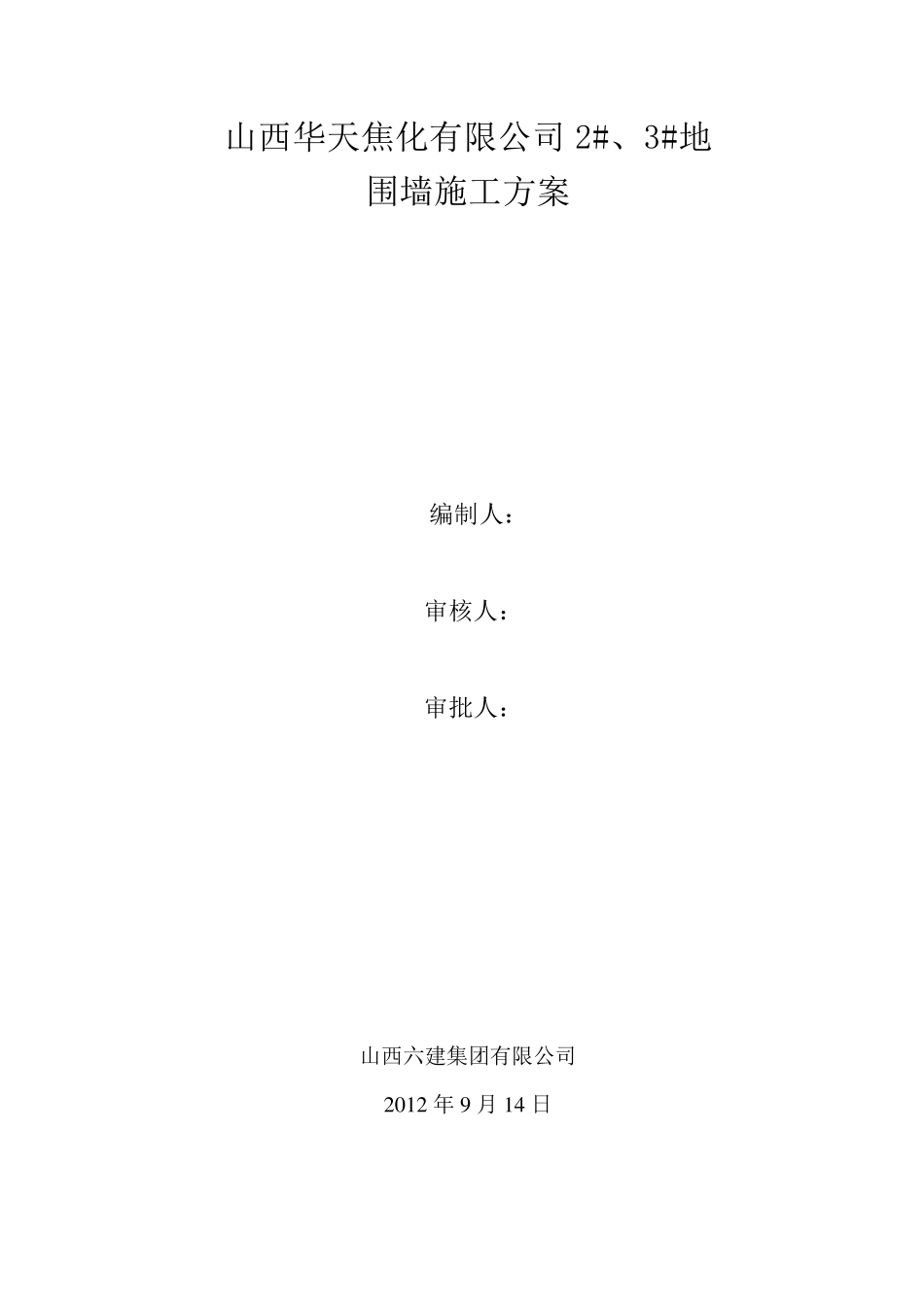

山西华天焦化有限公司2#、3#地 围墙施工方案 编制人: 审核人: 审批人: 山西六建集团有限公司 2 0 1 2 年 9 月 1 4 日 - 2 - 目 录 一 、 工 程 概 况 二 、 编 制 依 据 三 、 施 工 准 备 四 、 技 术 措 施 五 、 主 要 施 工 方 案 和 工 艺 流 程 六 、 组 织 机 构 七 、 冬 季 、 雨 季 施 工 方 案 八 、 施 工 场 地 的 规 划 和 布 置 九 、 质 量 保 证 措 施 十 、 安 全 施 工 措 施 十 一 、 劳 动 力 安 排 十 二 、 施 工 主 要 设 备 、 材 料 一 览 表 十 三 、 施 工 平 面 布 置 图 , 横 道 图 - 3 - 一、工程概况 山西华天焦化有限公司位于三泉镇东贾璧村,本工程为山西华天焦化附属工程,2#地东围墙总长 300.2m ,厂区内自然地坪以下采用石头挡土墙,自然地坪以上采用砖砌体。2#地西围墙采用砖砌体铁艺栏杆,总长 350m ,3#地西南围墙,挡土墙为石头挡墙,挡土墙上部为砖砌体,3#地东、北围墙采用砖砌体。 二、编制依据 该设计技术标准主要执行的规及文件如下: 《建筑结构荷载规范》GB50009-2001; 《砼结构设计规范》GB50010-2002; 《建筑地基基础设计规范》GB50007-2002; 《砌体机构设计规范》GB50003-2001; 《砼结构工程施工验收规范》GB50204-2002; 设计图纸和施工合同、招投标文件。 三、施工准备 1、技术准备 1)认真学习,熟悉施工图纸,领会设计意图,并为设计交底做准备。 2)装备施工测量仪器、工具,组建测量小组。 2、物资准备 1)编制施工预算,并根据施工预算及施工进度计划,制定材料采购及加工定货计划并送检。 2)组织性能良好的施工机械,加强各种施工机具的维修(主要施工机械设备表见附表) 3、劳 动 力 准备 组建泥 工组和石工组,对 职 工进行岗 前 培 训 ,安 全 技术交底和技能考 核 。 4、现 场 施工用水 、用电 准备 - 4 - 根据设计图、现场实际环境、《施工现场临时用电安全技术规范》、用电负荷,施工用水量组织安装临时用水用电网络。 四、技术措施 1、2#地东围墙采用下部挡土墙,上部砖砌体施工,石头挡墙采用MU30 毛石砌体,砂浆标号采用M7.5 混合砂浆,挡土墙基地采用300 厚2:8 灰土回填,挡土墙背填土采用砂土回填,基地每边宽出挡土墙250 厚,分层夯实,挡土墙泄水口预留位置水...
