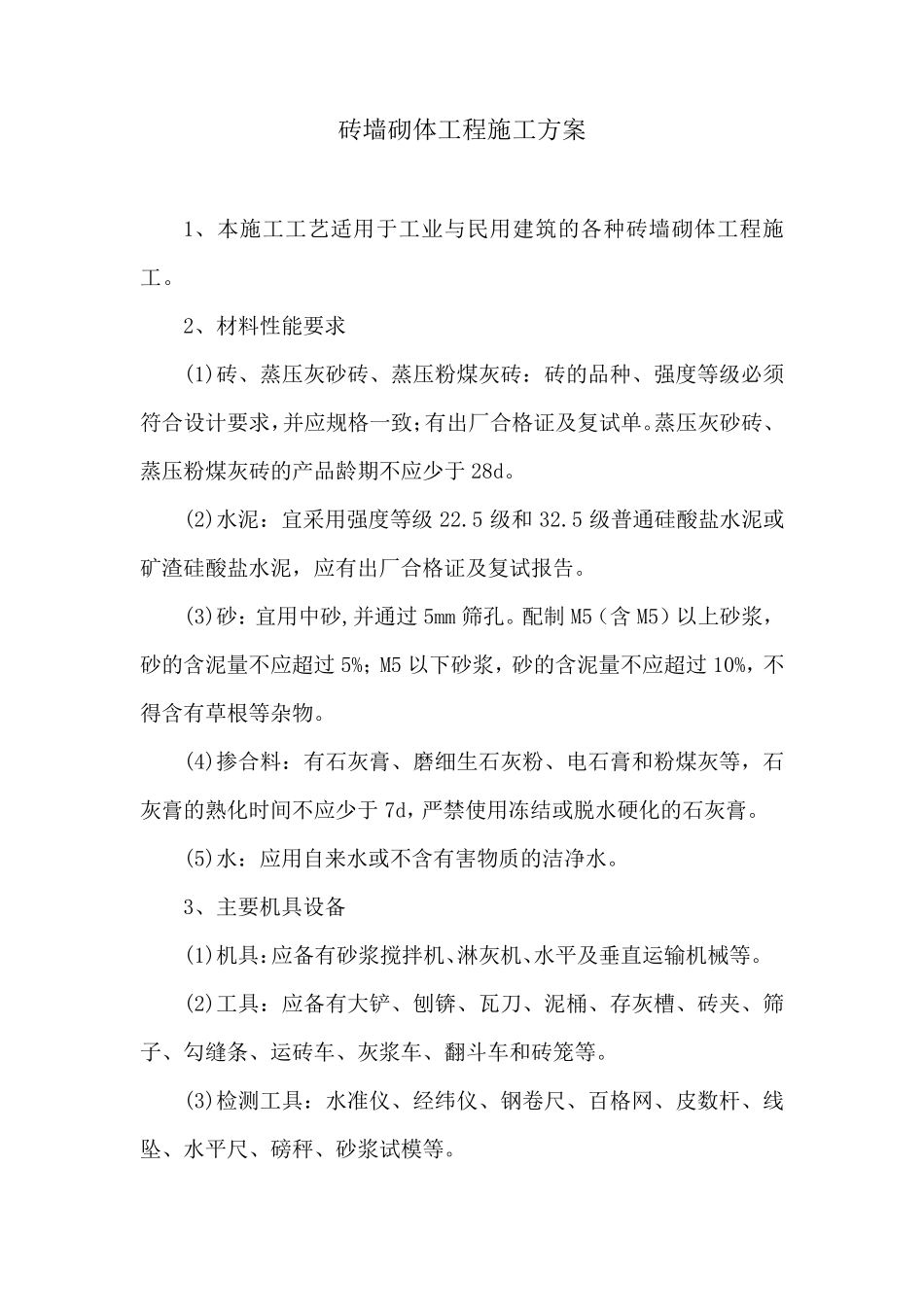

砖墙砌体工程施工方案 1、本施工工艺适用于工业与民用建筑的各种砖墙砌体工程施工
2、材料性能要求 (1)砖、蒸压灰砂砖、蒸压粉煤灰砖:砖的品种、强度等级必须符合设计要求,并应规格一致;有出厂合格证及复试单
蒸压灰砂砖、蒸压粉煤灰砖的产品龄期不应少于 28d
(2)水泥:宜采用强度等级 22
5 级和 32
5 级普通硅酸盐水泥或矿渣硅酸盐水泥,应有出厂合格证及复试报告
(3)砂:宜用中砂,并通过 5mm 筛孔
配制 M5(含 M5)以上砂浆,砂的含泥量不应超过 5%;M5 以下砂浆,砂的含泥量不应超过 10%,不得含有草根等杂物
(4)掺合料:有石灰膏、磨细生石灰粉、电石膏和粉煤灰等,石灰膏的熟化时间不应少于 7d,严禁使用冻结或脱水硬化的石灰膏
(5)水:应用自来水或不含有害物质的洁净水
3、主要机具设备 (1)机具:应备有砂浆搅拌机、淋灰机、水平及垂直运输机械等
(2)工具:应备有大铲、刨锛、瓦刀、泥桶、存灰槽、砖夹、筛子、勾缝条、运砖车、灰浆车、翻斗车和砖笼等
(3)检测 工具:水准 仪 、经 纬 仪 、钢 卷 尺 、百 格网 、皮 数 杆 、线坠 、水平尺 、磅 秤 、砂浆试模 等
4、 作 业 条 件 (1)砌 筑 前 , 基 础 或 下 部 砌 体 应 经 验 收 合 格 , 砌 体 处 弹 好 墙 身 轴线 、 墙 边 线 、 门 窗 洞 口 和 柱 子 的 位 臵 线
(2)已 办 理 完 基 础 或 下 部 砌 体 的 验 收 手 续
(3)完 成 回 填 基 础 两 侧 及 房 心 土 方 , 并 验 收 合 格
(4)在 墙 转 角 处 、楼 梯 间 及 内 外 墙 交 接 处 ,已 按 标 高 立 好 皮 数 杆 ;皮 数 杆 的 间 距 以 15~ 20m 为 宜 , 并 办 好 预 检 手 续

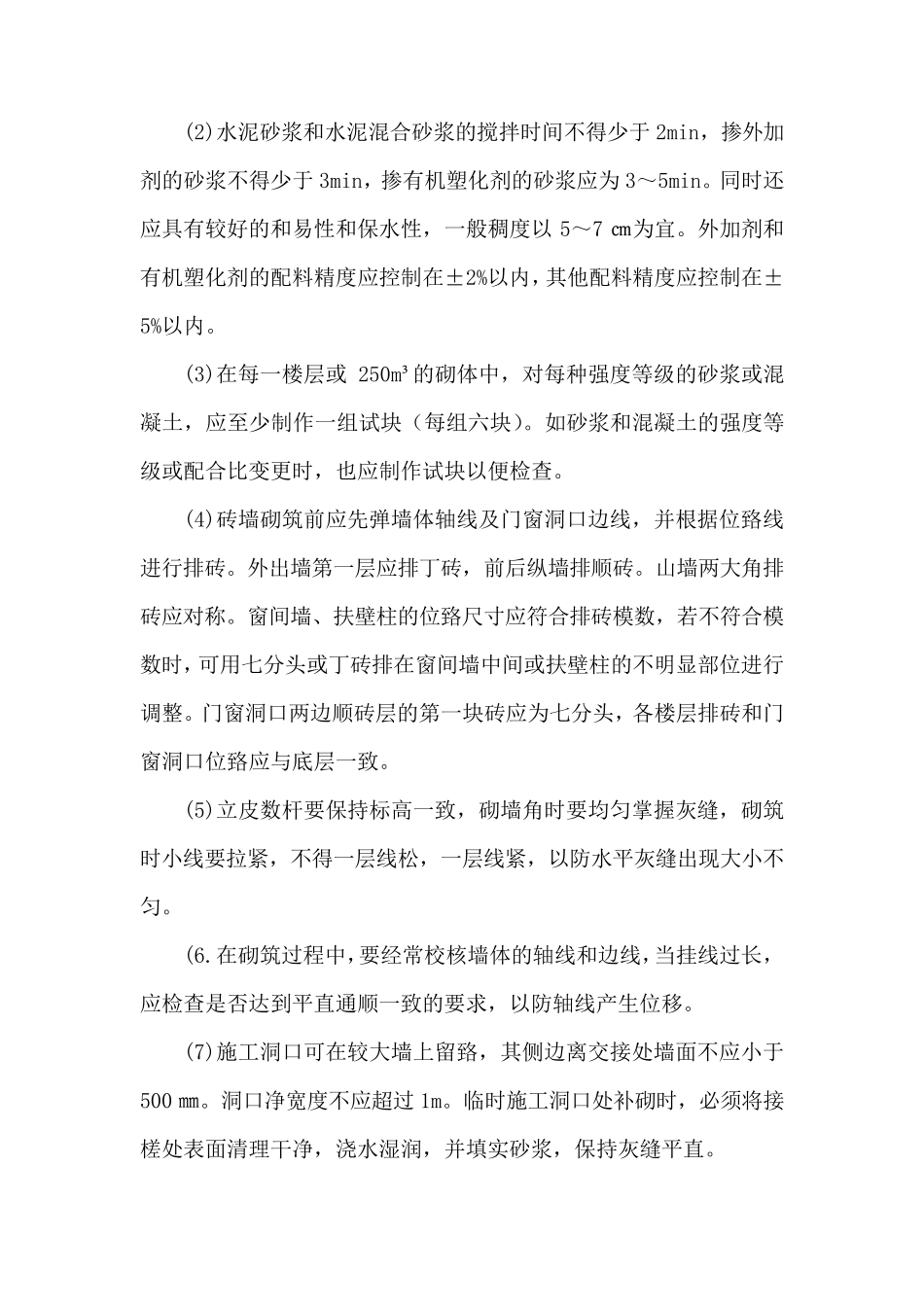

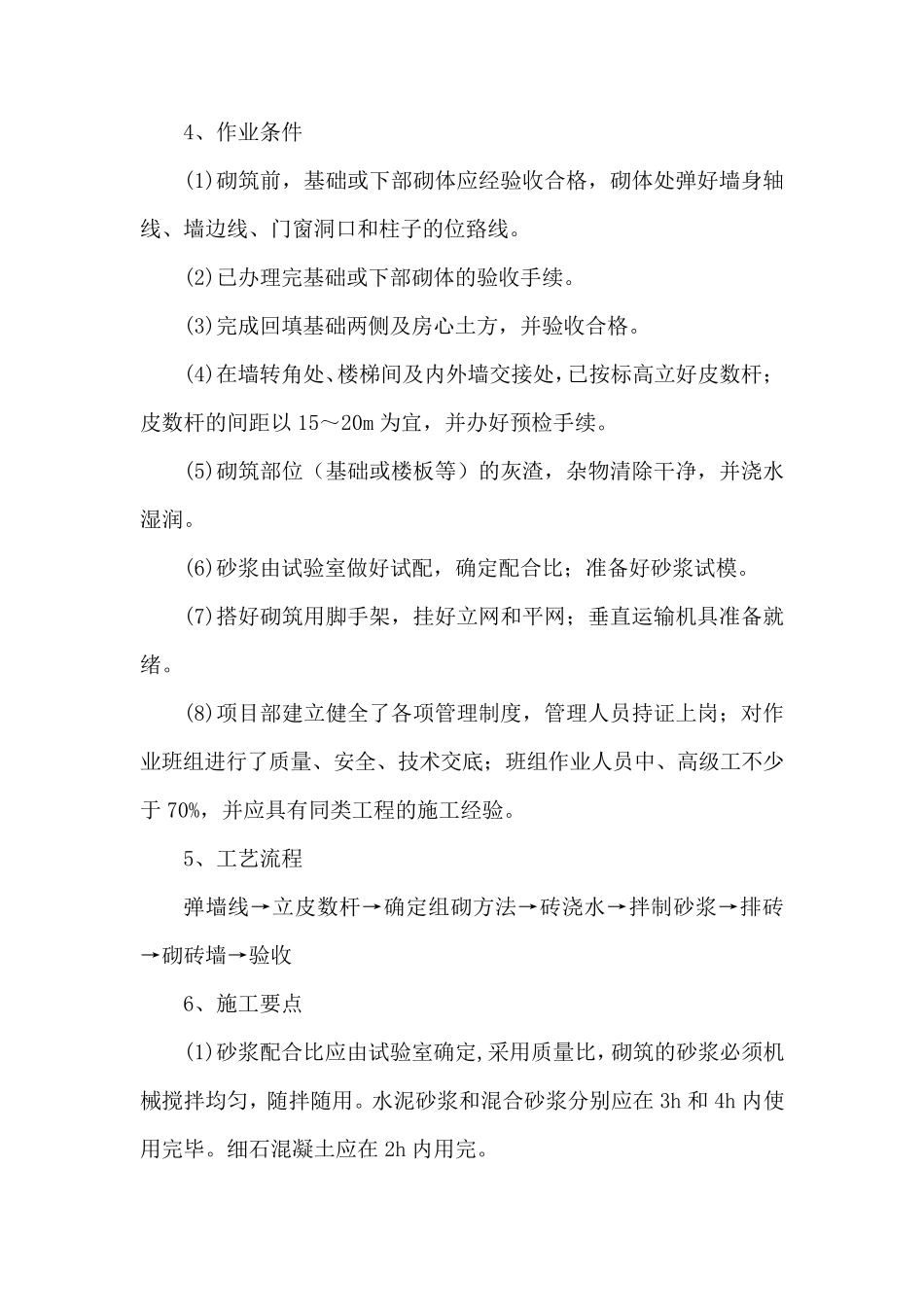

(5)砌 筑 部
