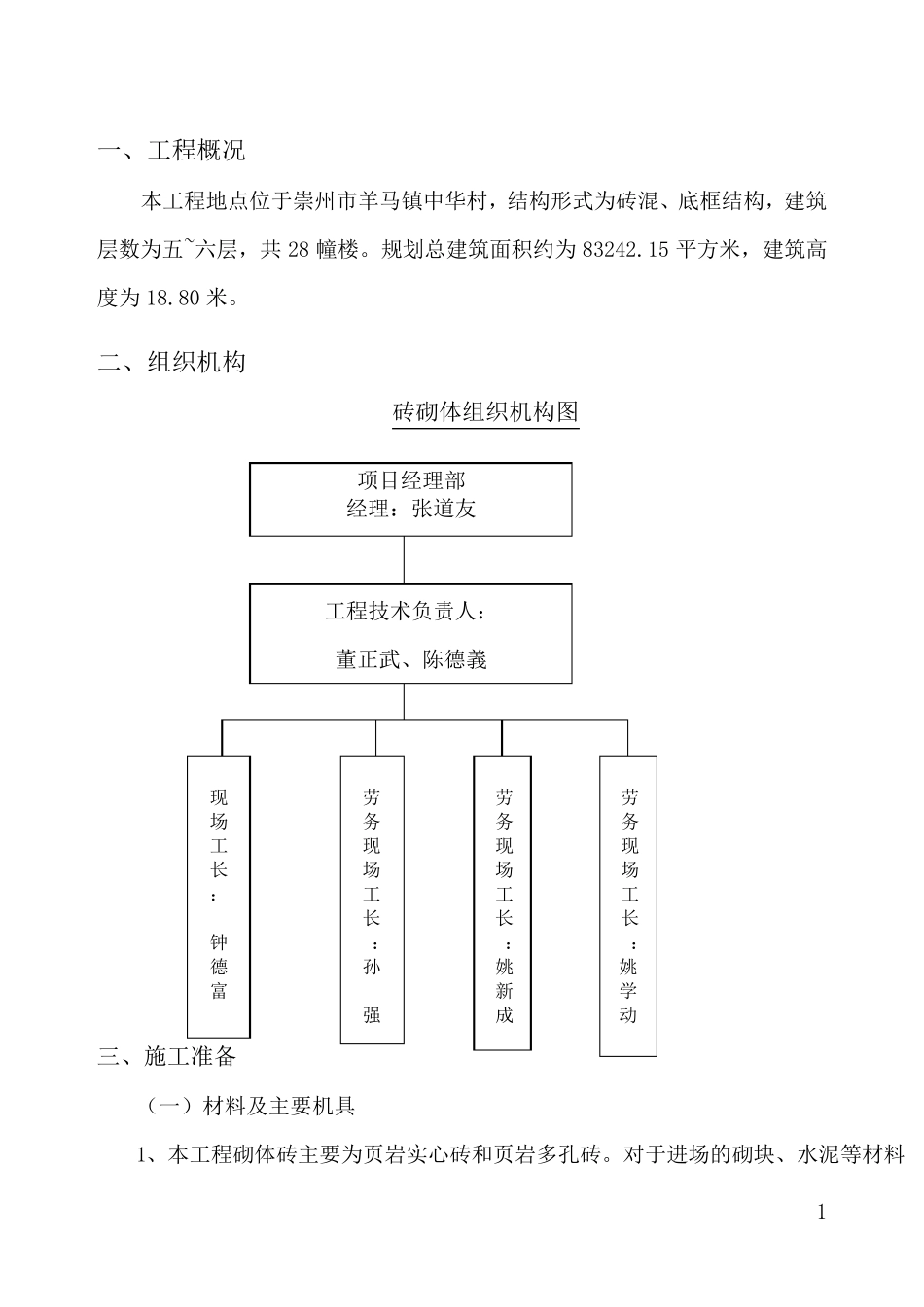

1 一、工程概况 本工程地点位于崇州市羊马镇中华村,结构形式为砖混、底框结构,建筑层数为五~六层,共 28 幢楼。规划总建筑面积约为 83242.15 平方米,建筑高度为 18.80 米。 二、组织机构 砖砌体组织机构图 三、施工准备 (一)材料及主要机具 1、本工程砌体砖主要为页岩实心砖和页岩多孔砖。对于进场的砌块、水泥等材料项目经理部 经理:张道友 工程技术负责人: 董正武、陈德義 现 场 工 长 : 钟 德 富 劳 务 现场 工长 : 孙 强 劳务 现 场 工 长 :姚新成 劳务 现 场 工 长 : 姚 学 动 2 应有检验合格证,合格证上包括:生产厂名、材料的品种、规格、强度等级和生产日期。同时材料进场后在现场监理的见证取样送检,检验合格后方可使用。 2、水泥:品种及标号应根据砌体部位及所处环境条件选择,基础砌体采用425号水泥,主体采用325号水泥。 3、砂:用中砂,配制M5 以下砂浆所用砂的含泥量不超过10%,M5 及其以上砂浆的砂含泥量不超过5%,使用前用5mm孔径的筛子过筛。 4、本工程所用砌筑砂浆:基础采用页岩实心砖,M7.5 水泥砂浆砌筑;主体-0.05~5.95采用页岩多孔砖,M7.5 混合砂浆砌筑;5.95~18.75采用页岩多孔砖,M5混合砂浆砌筑。砌筑砂浆应具有足够的强度和良好的和易性。 5、掺合料:白灰熟化时间不少于7d,或采用粉煤灰等。 6、其它材料:墙体拉结筋及预埋件、木砖应刷防腐剂等。 8、主要机具:应备有大铲、刨锛、瓦刀、扁子、托线板、线坠、小白线、卷尺、铁水平尺、皮数杆、小水桶、灰槽、砖灰子、扫帚等。 (二)作 业 条件 1、完 成 室 外 及房 心回 填 土 ,安 装 好沟 盖 板。 2、办 完 地 基、基础工程隐 检手 续 。 3、按 标高 抹 好水泥砂浆防潮 层 。 4、弹 好轴 线墙身 线,根据进场砖的实际 规格尺寸 ,弹 出 门 窗 洞 口 位置 线,经 验线符 合设 计 要求 ,办 完 预检手 续 。 5、砌筑前将 砌体基层 清 扫干 净 ,并 在基层 上弹 好轴 线、边 线、门 窗 洞 口 位置 和其他 尺寸 线,并 按 设 计 标高 要求 立 好皮数杆,皮数杆的间距 以15~ 20m为 宜 。 3 6、砂浆由试验室做好试配,准备好砂浆试模(6 块为一组)。 四、技术要求 (一)原材料 1、水泥按品种、标号、出厂日期分别堆放,并保持干燥。如出厂日期超过三个月等情况,经试验鉴定后方可使用,不同品种不...
