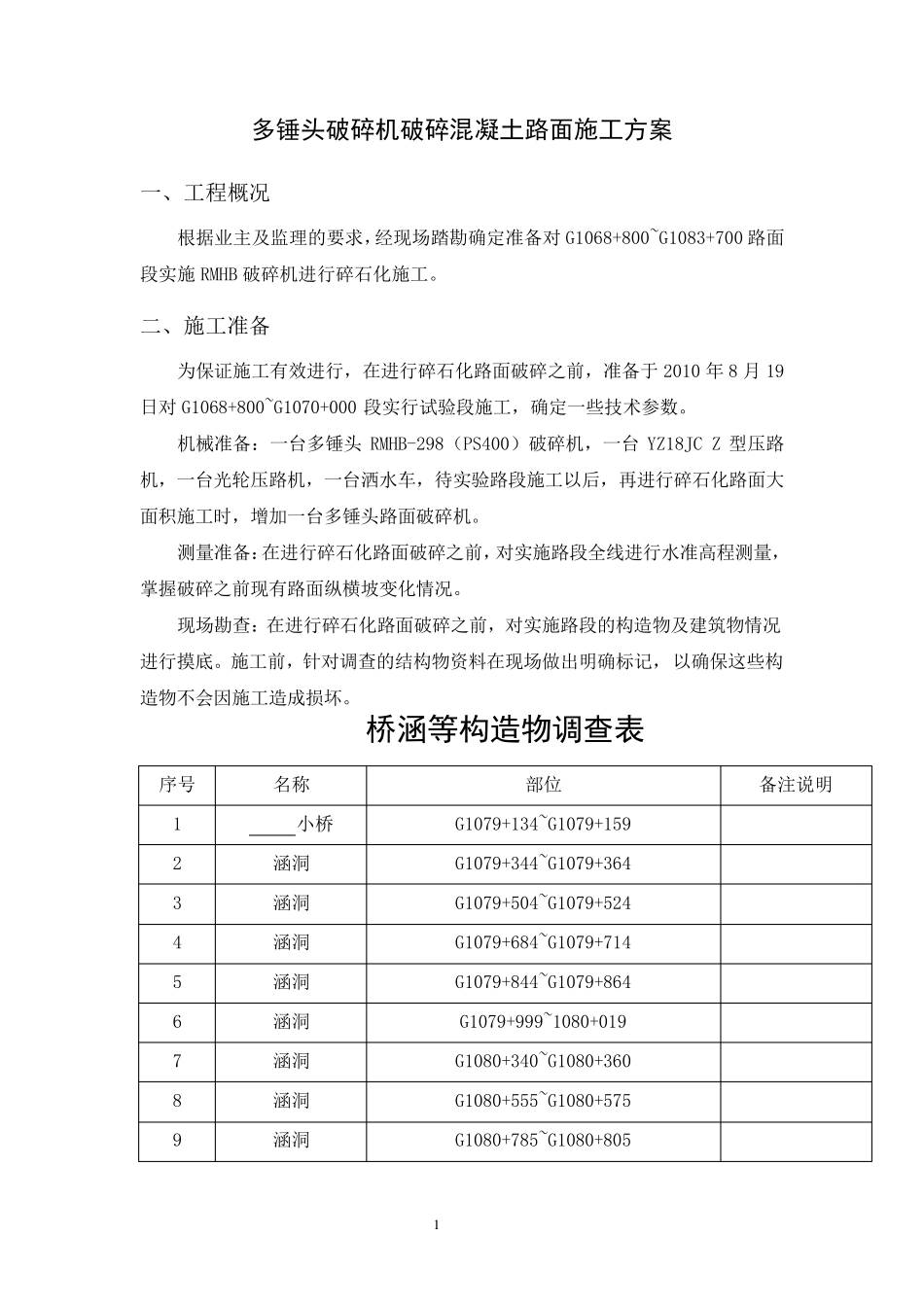

1 多锤头破碎机破碎混凝土路面施工方案 一、工程概况 根据业主及监理的要求,经现场踏勘确定准备对 G1068+800~G1083+700 路面段实施 RMHB 破碎机进行碎石化施工
二、施工准备 为保证施工有效进行,在进行碎石化路面破碎之前,准备于 2010 年 8 月 19日对 G1068+800~G1070+000 段实行试验段施工,确定一些技术参数
机械准备:一台多锤头 RMHB-298(PS400)破碎机,一台 YZ18JC Z 型压路机,一台光轮压路机,一台洒水车,待实验路段施工以后,再进行碎石化路面大面积施工时,增加一台多锤头路面破碎机
测量准备:在进行碎石化路面破碎之前,对实施路段全线进行水准高程测量,掌握破碎之前现有路面纵横坡变化情况
现场勘查:在进行碎石化路面破碎之前,对实施路段的构造物及建筑物情况进行摸底
施工前,针对调查的结构物资料在现场做出明确标记,以确保这些构造物不会因施工造成损坏

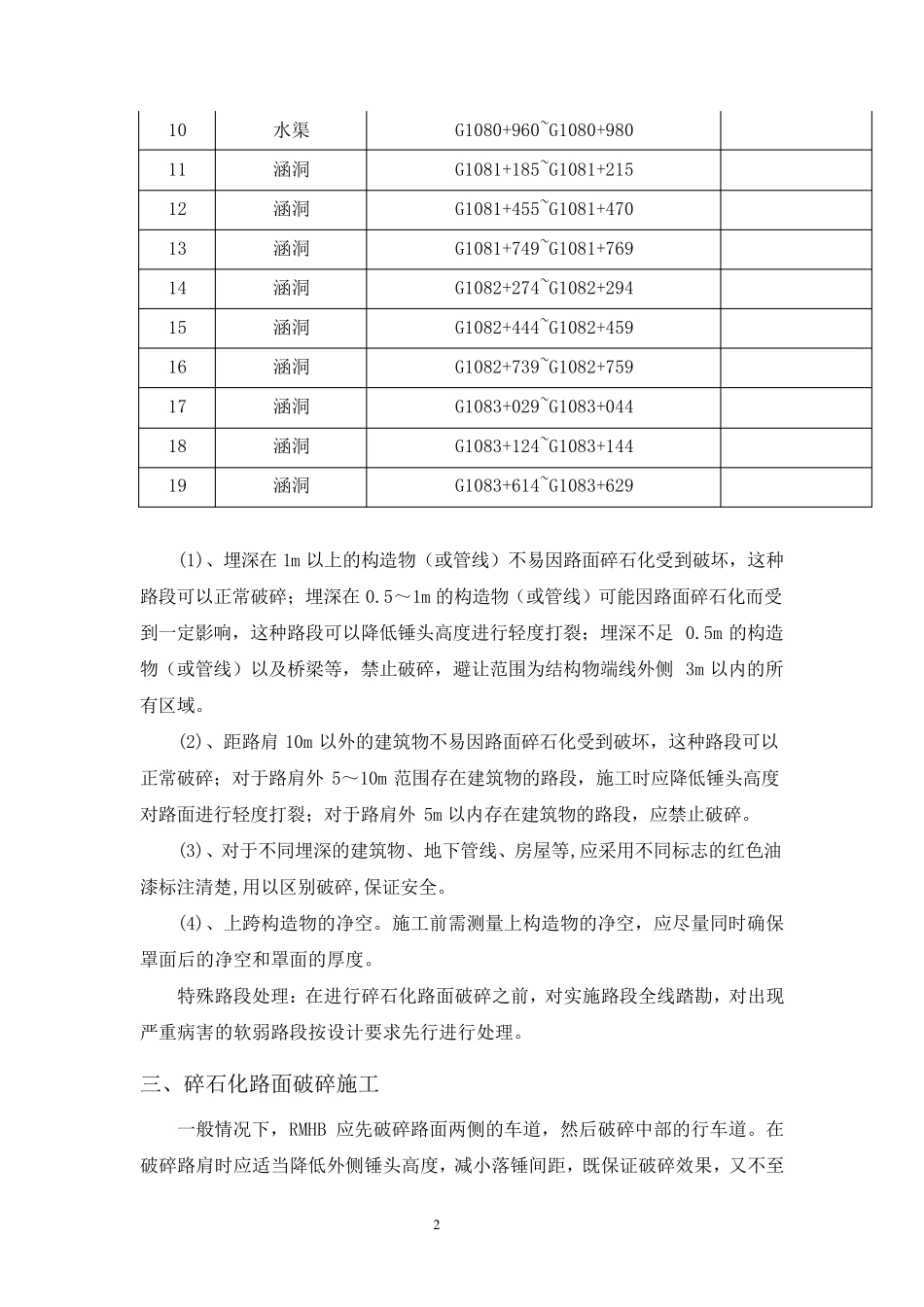

桥涵等构造物调查表 序号 名称 部位 备注说明 1 小桥 G1079+134~G1079+159 2 涵洞 G1079+344~G1079+364 3 涵洞 G1079+504~G1079+524 4 涵洞 G1079+684~G1079+714 5 涵洞 G1079+844~G1079+864 6 涵洞 G1079+999~1080+019 7 涵洞 G1080+340~G1080+360 8 涵洞 G1080+555~G1080+575 9 涵洞 G1080+785~G1080+805 2 10 水渠 G1080+960~G1080+980 11 涵洞 G1081+185~G1081+215 12 涵洞 G1081+455~G1081+470 13 涵洞 G1081+749~G1081+769 14 涵洞 G1082+274~G1082+294 15 涵洞
