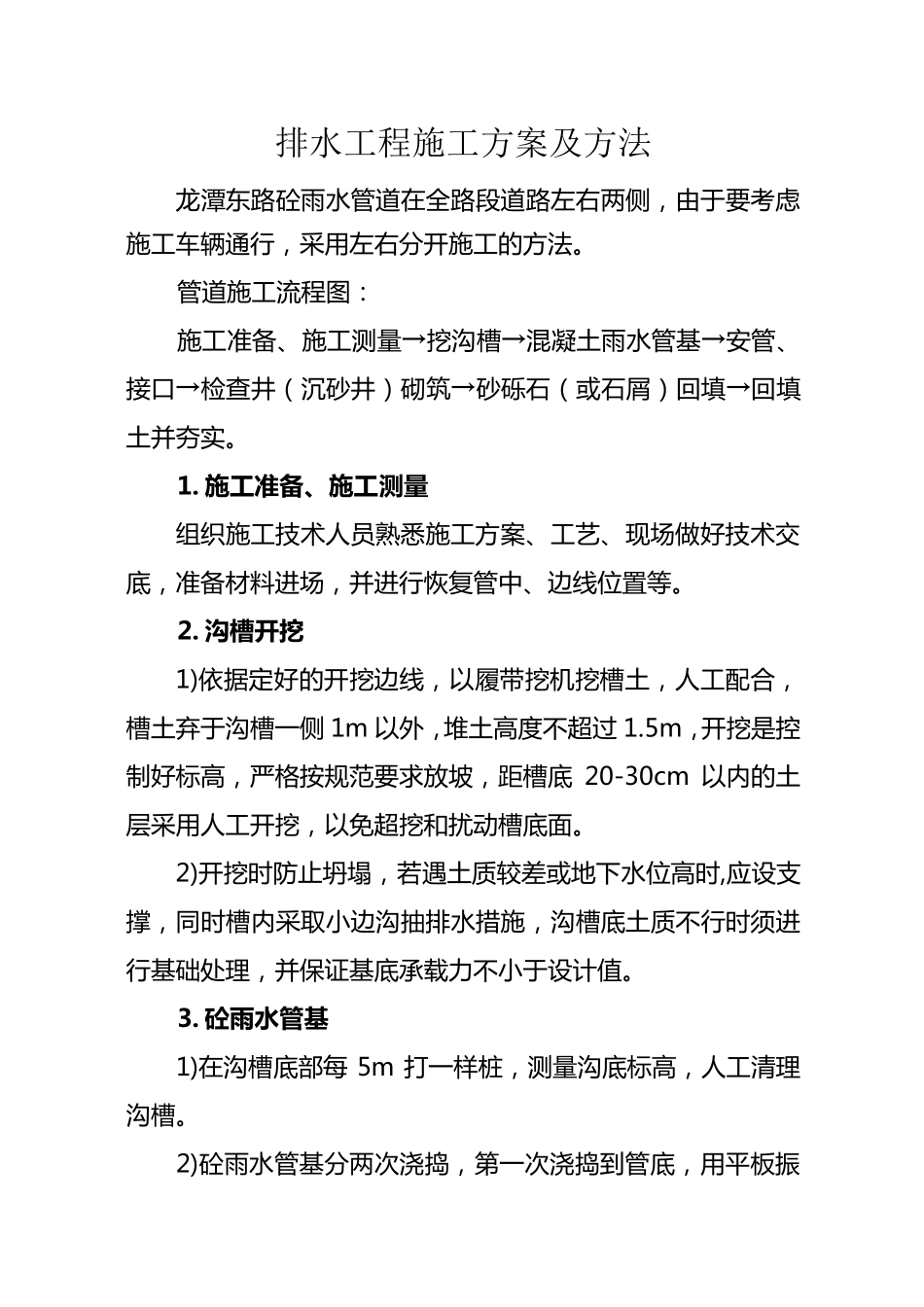

排水工程施工方案及方法 龙 潭 东 路 砼 雨 水 管 道 在 全 路 段 道 路 左 右 两 侧 , 由 于 要 考 虑施 工 车 辆 通 行 , 采 用 左 右 分 开 施 工 的 方 法
管 道 施 工 流 程 图 : 施 工 准 备 、 施 工 测 量 →挖沟槽→混凝土雨 水 管 基→安管 、接口→检查井(沉砂井)砌筑→砂砾石(或石屑)回填→回填土并夯实
施 工 准 备 、施 工 测量 组织施 工 技术人员熟悉施 工 方 案、 工 艺、 现场做好技术交底, 准 备 材料进场, 并进行 恢复管 中、 边线位置等
沟槽开挖 1)依据定好的 开 挖边线, 以履带挖机挖槽土, 人工 配合,槽土弃于 沟槽一侧 1m 以外, 堆土高度不超过 1
5m, 开 挖是控制好标高, 严格按规范要 求 放 坡 , 距 槽底 20-30cm 以内 的 土层 采 用 人工 开 挖, 以免 超挖和 扰 动 槽底面
2)开 挖时 防 止 坍 塌 , 若 遇 土质 较 差 或地 下 水 位高时 ,应 设 支撑 , 同 时 槽内 采 取 小 边沟抽 排 水 措 施 , 沟槽底土质 不行 时 须 进行 基础 处 理 , 并保 证 基底承 载 力 不小 于 设 计 值
砼雨水管基 1)在 沟槽底部 每5m 打 一样 桩 , 测 量 沟底标高, 人工 清 理沟槽
2)砼 雨 水 管 基分 两 次 浇 捣 , 第 一次 浇 捣 到 管 底, 用 平 板 振动 器 振 实 、抹平;第二次浇捣管座砼,用插入式振 动 棒振 实

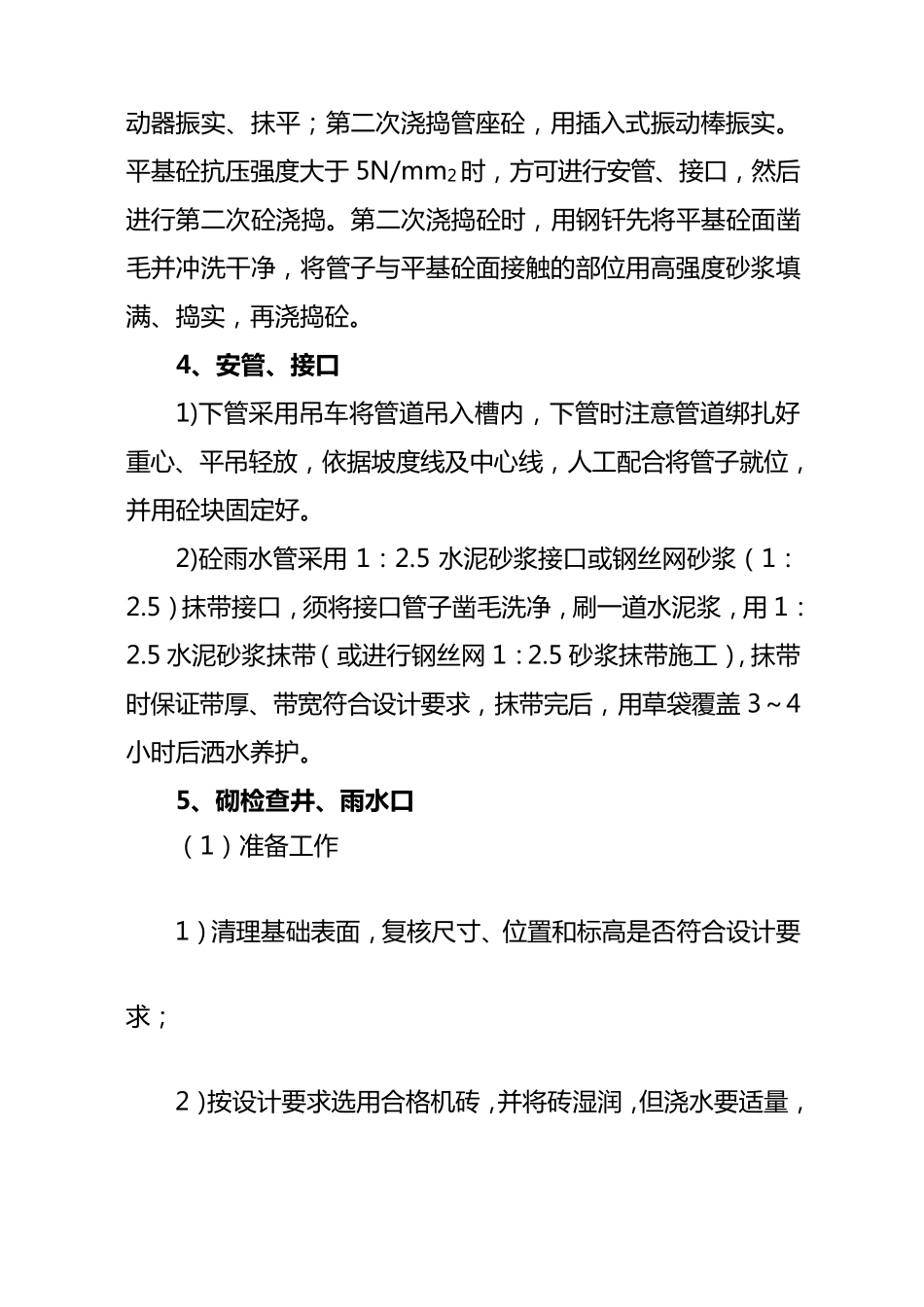

平基砼抗压强度大于 5N/mm2 时,方可进行安管、接口,然后进行第二次砼浇捣
第二次浇捣砼时,用钢钎先将平基砼面凿毛并冲洗干净,将管子与平基砼面接触的部位用高强度砂浆填满、捣实 ,再浇捣砼
4、安管、接口 1)下管采用吊车将管道吊入槽内,下管时注意
