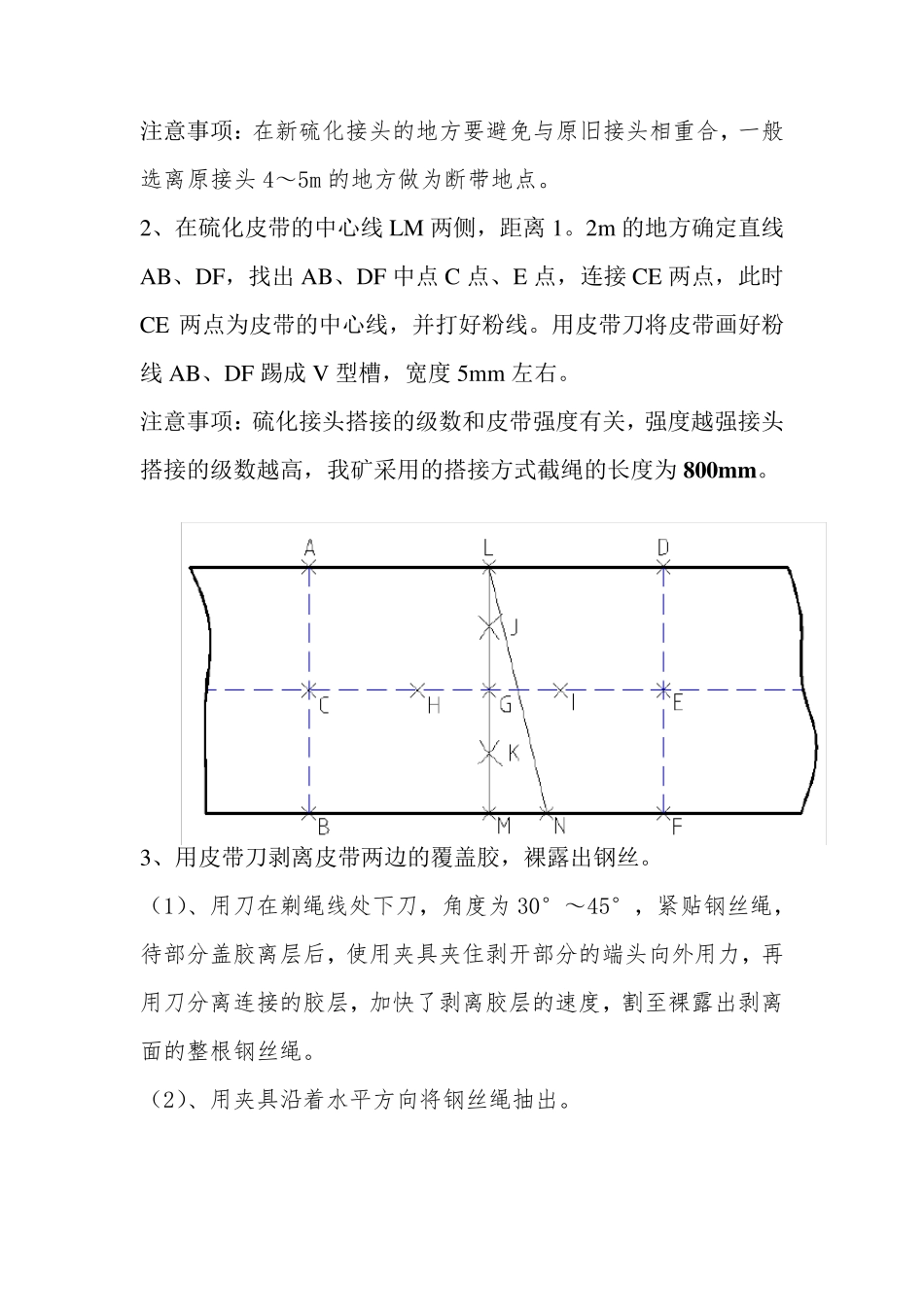

硫化皮带技术措施 一、概况: 界沟煤矿井下一部皮带机、三部皮带机由于长期运转,近期矸石量较大,许多地方局部被矸石砸坏露出钢丝绳,一部皮带机有一处被撕裂。为确保强力皮带的安全运转,定于 10 月初大修期间对井下一部皮带机、三部皮带机多处进行局部硫化。为保证此项工作的顺利进展,特制定本措施指导现场施工。 二、劳动组织: 安全负责人:戴长明 措施编制人:任东海、武奎 施工负责人:刘建 技术指导:任东海 施工人员:电工 2 人 硫化皮带人员:10 人 施工时间:2011 年 10 初大修期间 1、劳动准备: (1)、硫化皮带所需的设备及材料:施工过程中所需材料、工具提前一个班运到施工地点,并设专人看护,具体如下:硫化机 2台、磨光机 1 台、割皮刀 4 把、刀片 5 盒、胶糊 10 公斤、胶皮5 平方米、隔离膜 5 平方米、120#汽油 10 公斤、卡板 3 块、5T手拉葫 2 个、断线钳 3 把、钢刷 4 把、毛刷 5 把、帽壳 4 个、钢钉若干、8#铁丝若干。 (2)、硫化机及硫化皮带所需材料提前运到施工地点,并试运行,确保其使用的可靠性; (3)、将准备好的道木统一放置在机巷硐室内,用于搭建临时平台,临时平台要牢固、可靠。 2、硫化皮带前的准备: (1)、确定所要硫化皮带位置,开启皮带机到施工地点处。 (2)、切断控制皮带机电源,挂牌、闭锁并设专人看护,未经允许任何人严禁中途开皮带机。 (3)、在强力二部机头侧打卡板 2 处,所打卡板要牢固、可靠,确保松皮带机张紧绞车后皮带不能自行张紧。 (4)、松皮带机张紧绞车,使皮带完全处于松弛状态。 (5)、在施工地点前方 10 米打卡板 1 处,利用绳鼻子将 5T手拉葫固定在卡板两端,拉动手拉葫拉皮带 5 米到施工地点,并用 1台5T手拉葫芦固定皮带,确保硫化有足够的重叠长度用于制作接头。 (7)、施工地点电工对硫化机热板所需开关按照顺序排列,对其进行接线,电控灯的接线要用高压胶布可靠连接,并吊挂整齐,以防施工人员触电伤人。 (8)、接线完毕后,电工按程序送电,并检查硫化机开关热板、温度指示器指示是否正常。 (9)、确保将要拼接的两条皮带端有足够的重叠部分用于制作硫化接头。 三、硫化皮带: 1、如图一所示:在皮带上找出所需硫化皮带的中心线 LM,然后打好粉线,利用断线钳将皮带切断。 注意事项:在新硫化接头的地方要避免与原旧接头相重合,一般选离原接头4~5m 的地方做为断带地点。 2、在硫...
