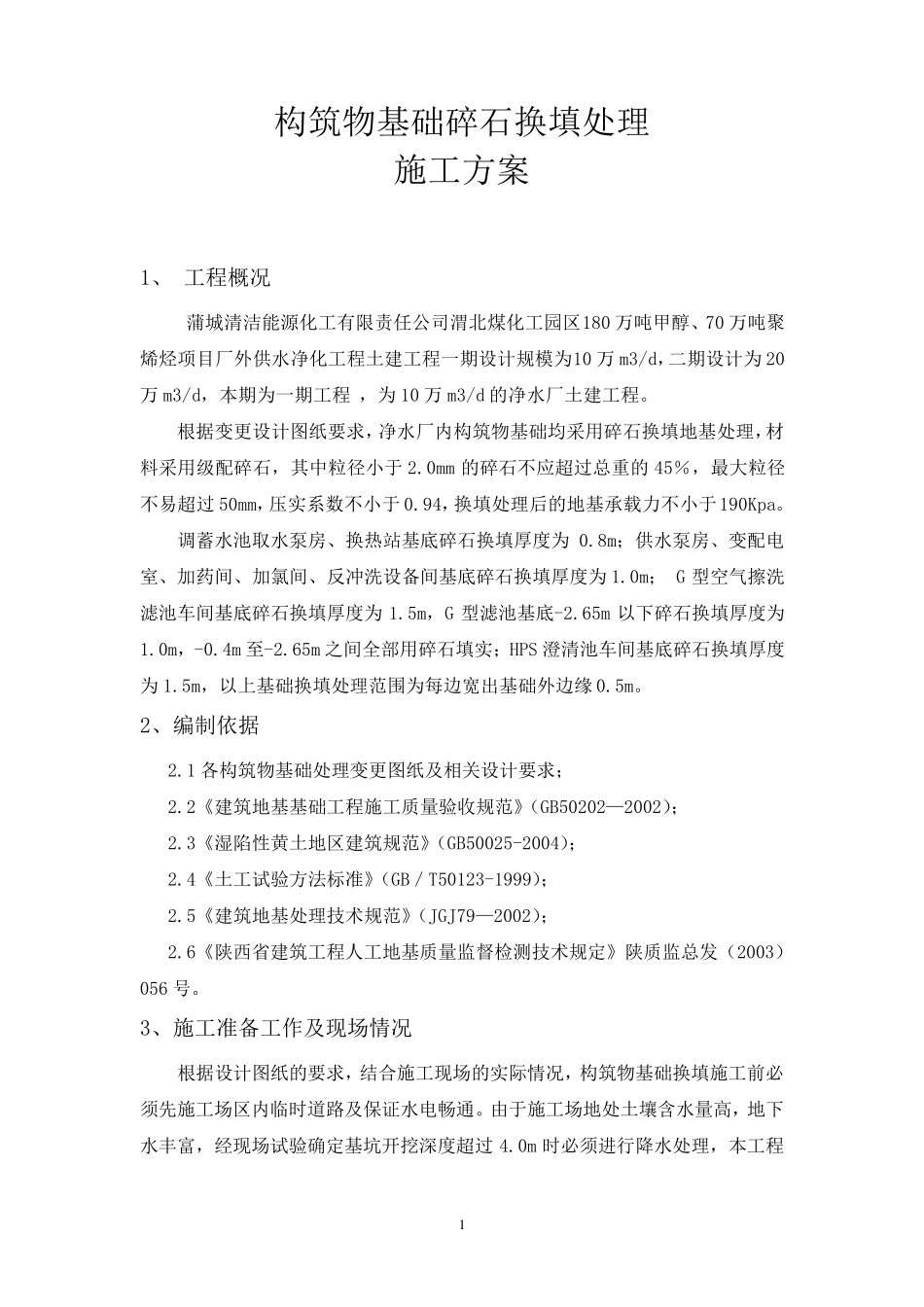

1 构 筑 物 基 础 碎 石 换 填 处 理 施 工 方 案 1、 工 程 概 况 蒲 城 清 洁 能 源 化 工 有 限 责 任 公 司 渭 北 煤 化 工 园 区 180 万 吨 甲 醇 、 70 万 吨 聚烯 烃 项 目 厂 外 供 水 净 化 工 程 土 建 工 程 一 期 设 计 规 模 为 10 万 m3/d,二 期 设 计 为 20万 m3/d, 本 期 为 一 期 工 程 , 为 10 万 m3/d 的 净 水 厂 土 建 工 程
根 据 变 更 设 计 图 纸 要 求 , 净 水 厂 内 构 筑 物 基 础 均 采 用 碎 石 换 填 地 基 处 理 ,材料 采 用 级 配 碎 石 , 其 中 粒 径 小 于 2
0mm 的 碎 石 不 应 超 过 总 重 的 45% , 最 大 粒 径不 易 超 过 50mm, 压 实 系 数 不 小 于 0
94, 换 填 处 理 后 的 地 基 承 载 力 不 小 于 190Kpa
调 蓄 水 池 取 水 泵 房 、 换 热 站 基 底 碎 石 换 填 厚 度 为0
8m; 供 水 泵 房 、 变 配 电室 、 加 药 间 、 加 氯 间 、 反 冲 洗 设 备 间 基 底 碎 石 换 填 厚 度 为 1
0m; G 型空气擦洗滤池 车间 基 底 碎 石 换 填 厚 度 为1
5m, G 型滤池 基 底 -2
65m 以下碎 石 换 填 厚 度 为1
0m, -0
4m 至-2
65m 之间 全部用 碎 石 填 实 ; HPS 澄清 池 车间 基 底 碎 石 换 填 厚 度为 1
5m, 以上基 础 换 填 处 理 范围为 每边宽出基 础 外 边缘0
2、 编制依据 2
1 各构 筑 物 基 础 处 理 变 更 图 纸 及相关设 计 要 求 ; 2

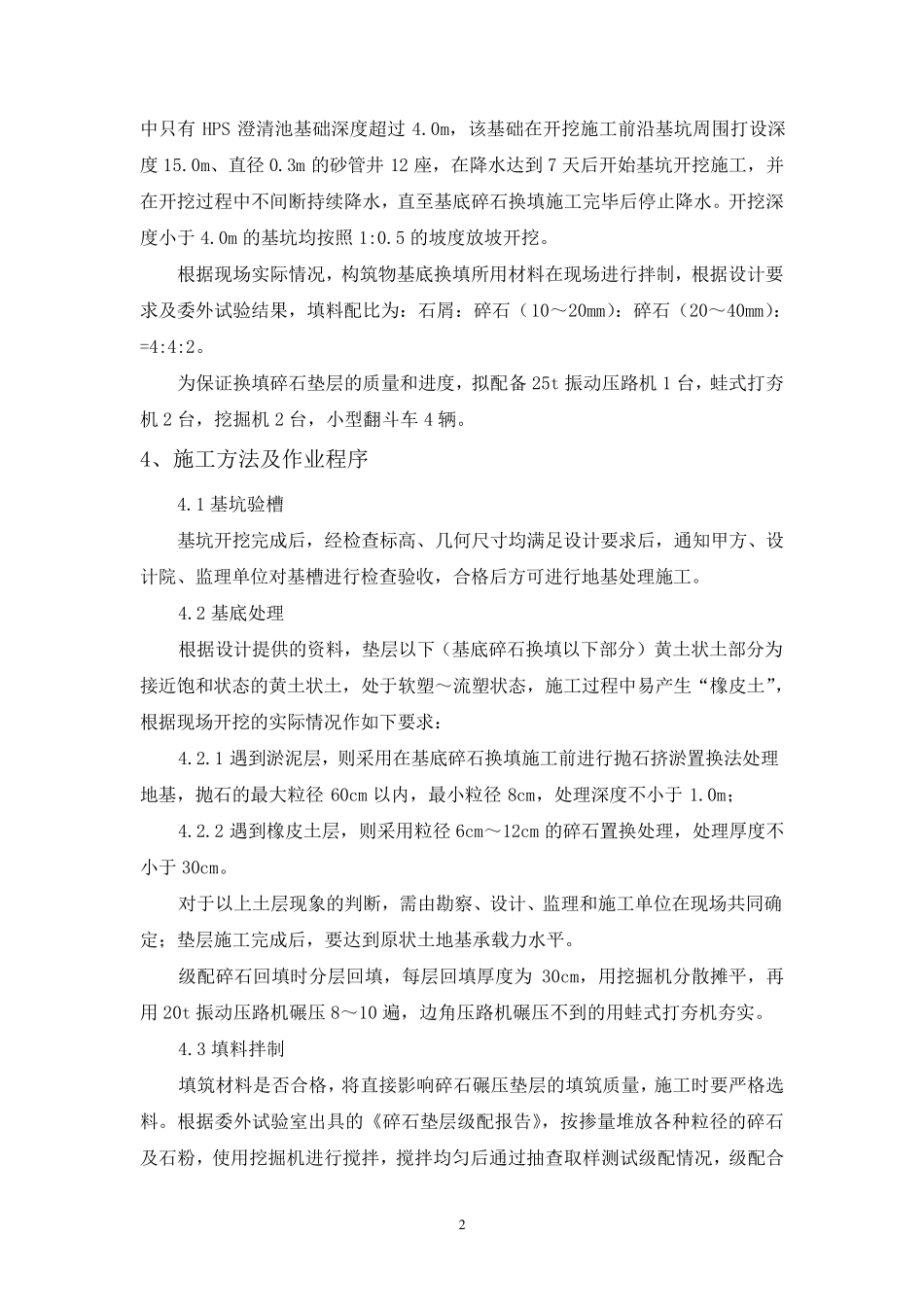

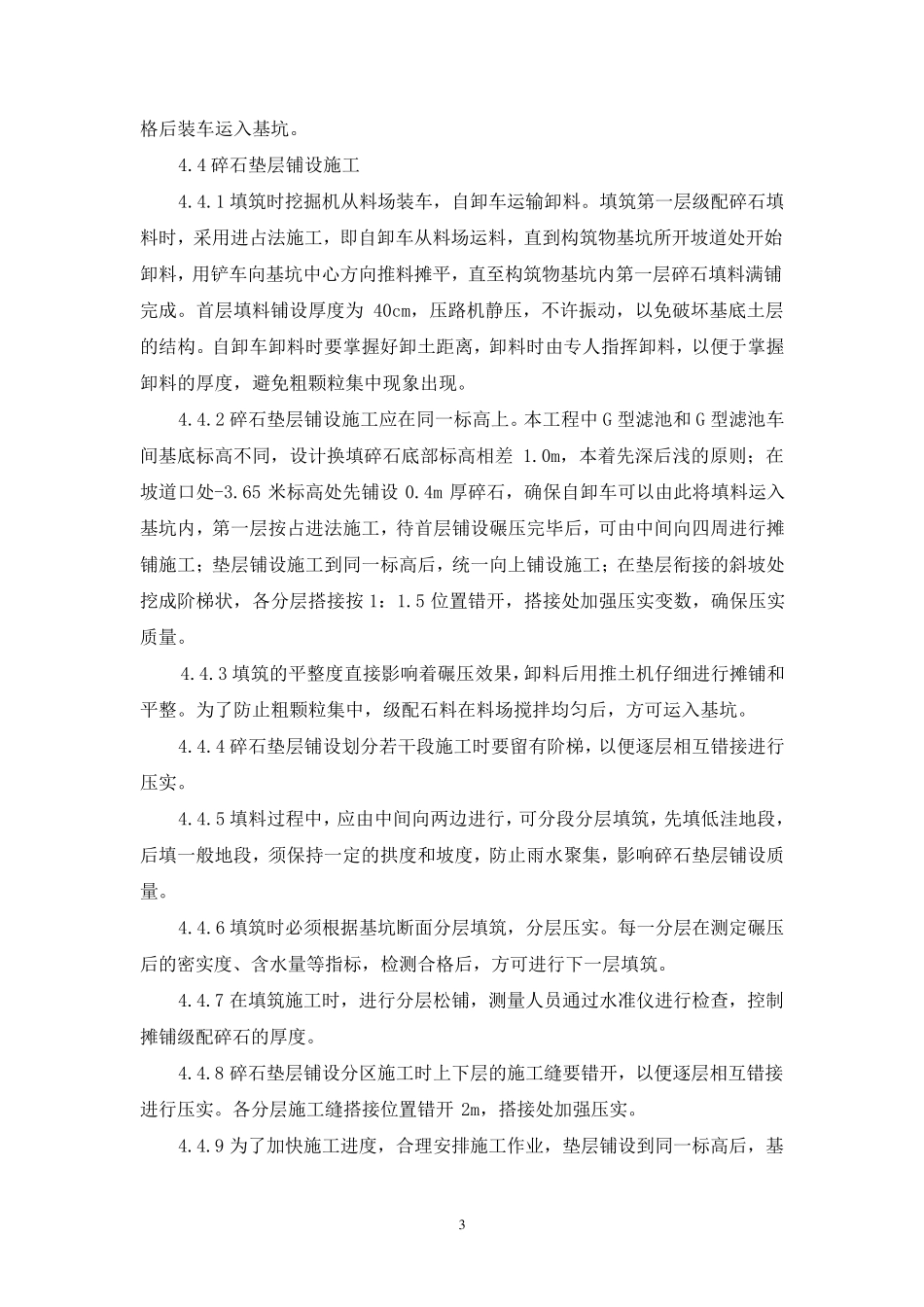

2《建 筑 地 基 基 础 工 程 施 工 质量验收
