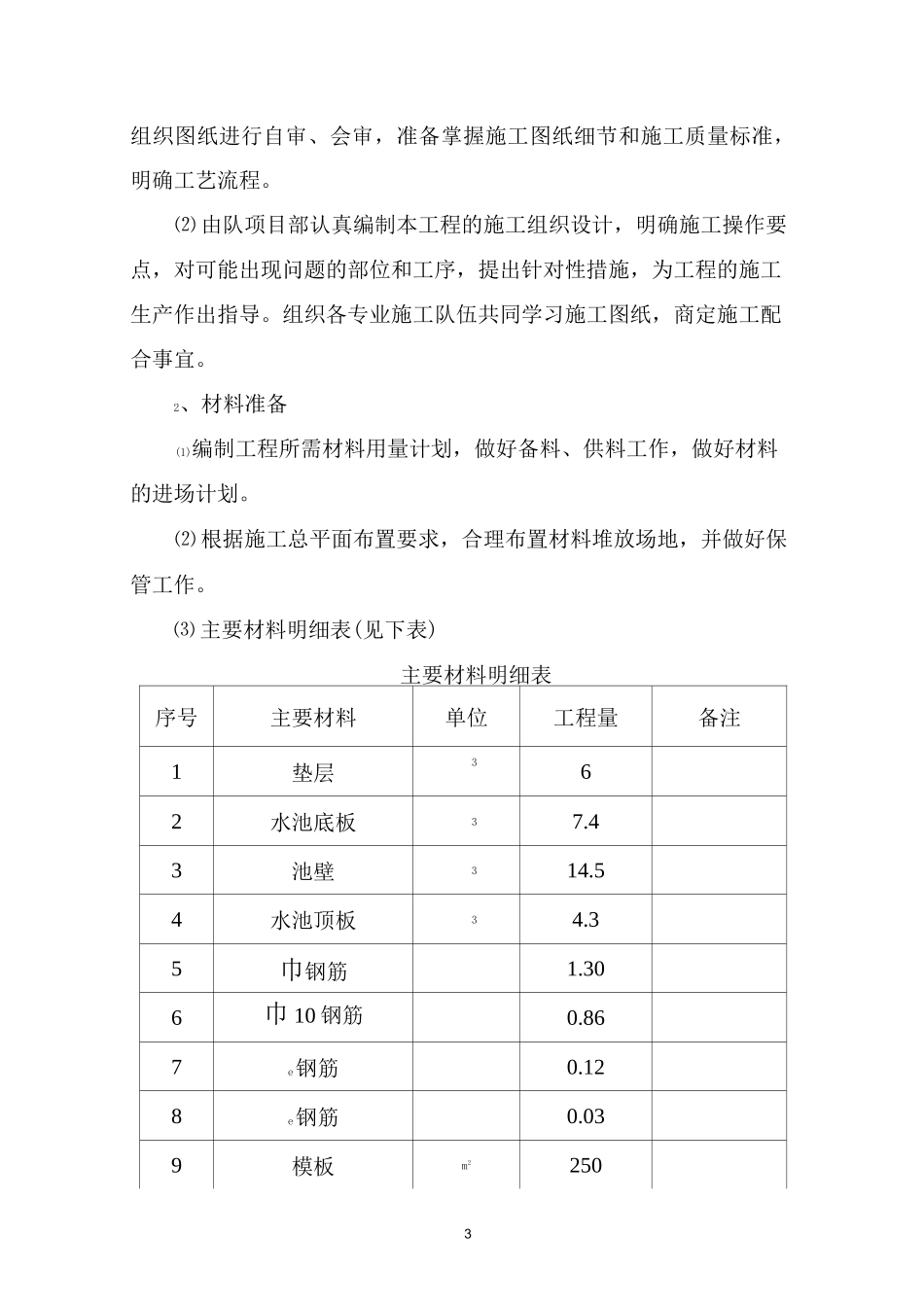

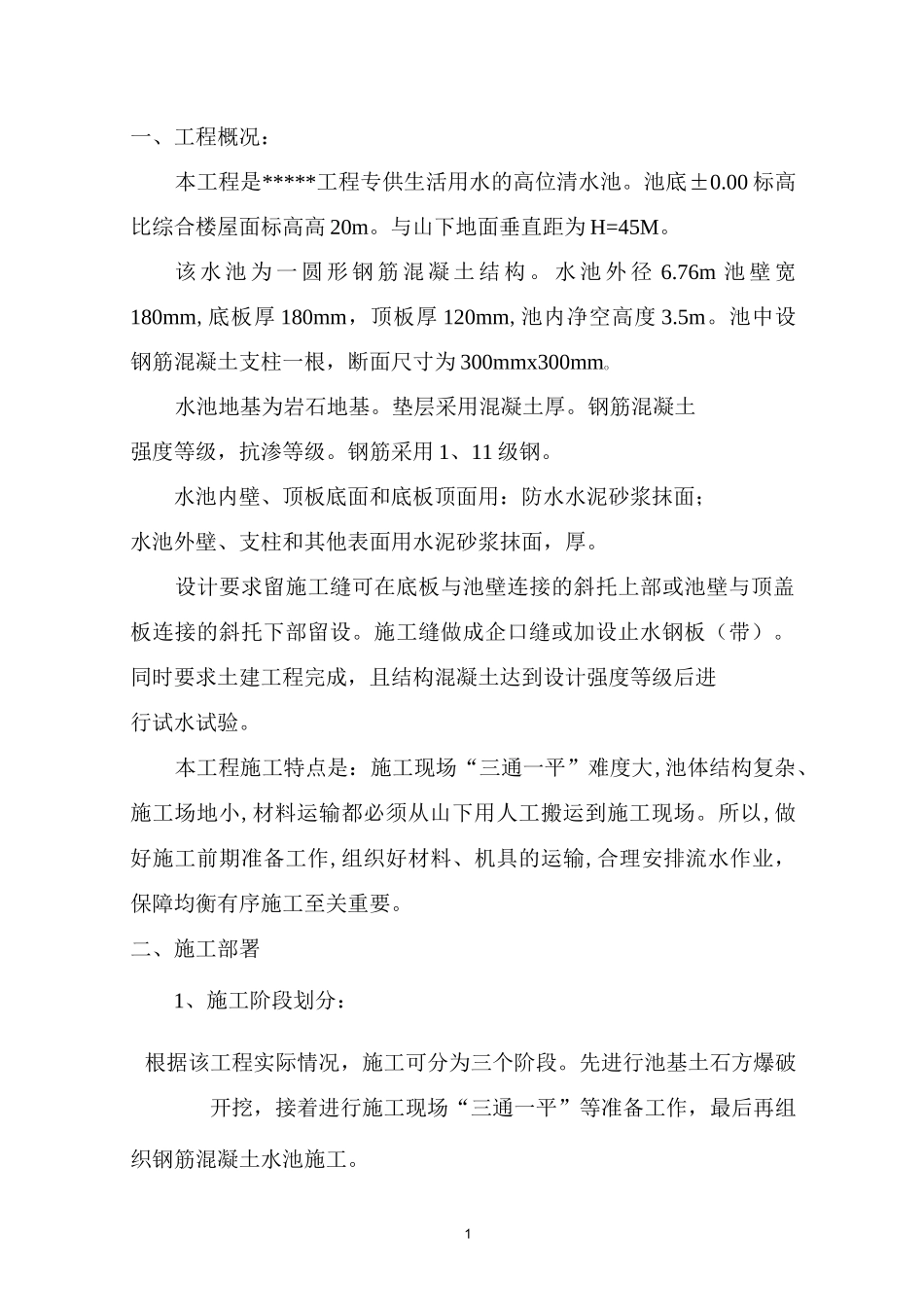

1一、工程概况:本工程是*****工程专供生活用水的高位清水池
00 标高比综合楼屋面标高高 20m
与山下地面垂直距为 H=45M
该 水 池 为 一 圆 形 钢 筋 混 凝 土 结 构
水 池 外 径 6
76m 池 壁 宽180mm,底板厚 180mm,顶板厚 120mm,池内净空高度 3
池中设钢筋混凝土支柱一根,断面尺寸为 300mmx300mmo水池地基为岩石地基
垫层采用混凝土厚
钢筋混凝土强度等级,抗渗等级
钢筋采用 1、11 级钢
水池内壁、顶板底面和底板顶面用:防水水泥砂浆抹面;水池外壁、支柱和其他表面用水泥砂浆抹面,厚
设计要求留施工缝可在底板与池壁连接的斜托上部或池壁与顶盖板连接的斜托下部留设
施工缝做成企口缝或加设止水钢板(带)
同时要求土建工程完成,且结构混凝土达到设计强度等级后进行试水试验
本工程施工特点是:施工现场“三通一平”难度大,池体结构复杂、施工场地小,材料运输都必须从山下用人工搬运到施工现场
所以,做好施工前期准备工作,组织好材料、机具的运输,合理安排流水作业,保障均衡有序施工至关重要
二、施工部署1、施工阶段划分:根据该工程实际情况,施工可分为三个阶段
先进行池基土石方爆破开挖,接着进行施工现场“三通一平”等准备工作,最后再组织钢筋混凝土水池施工

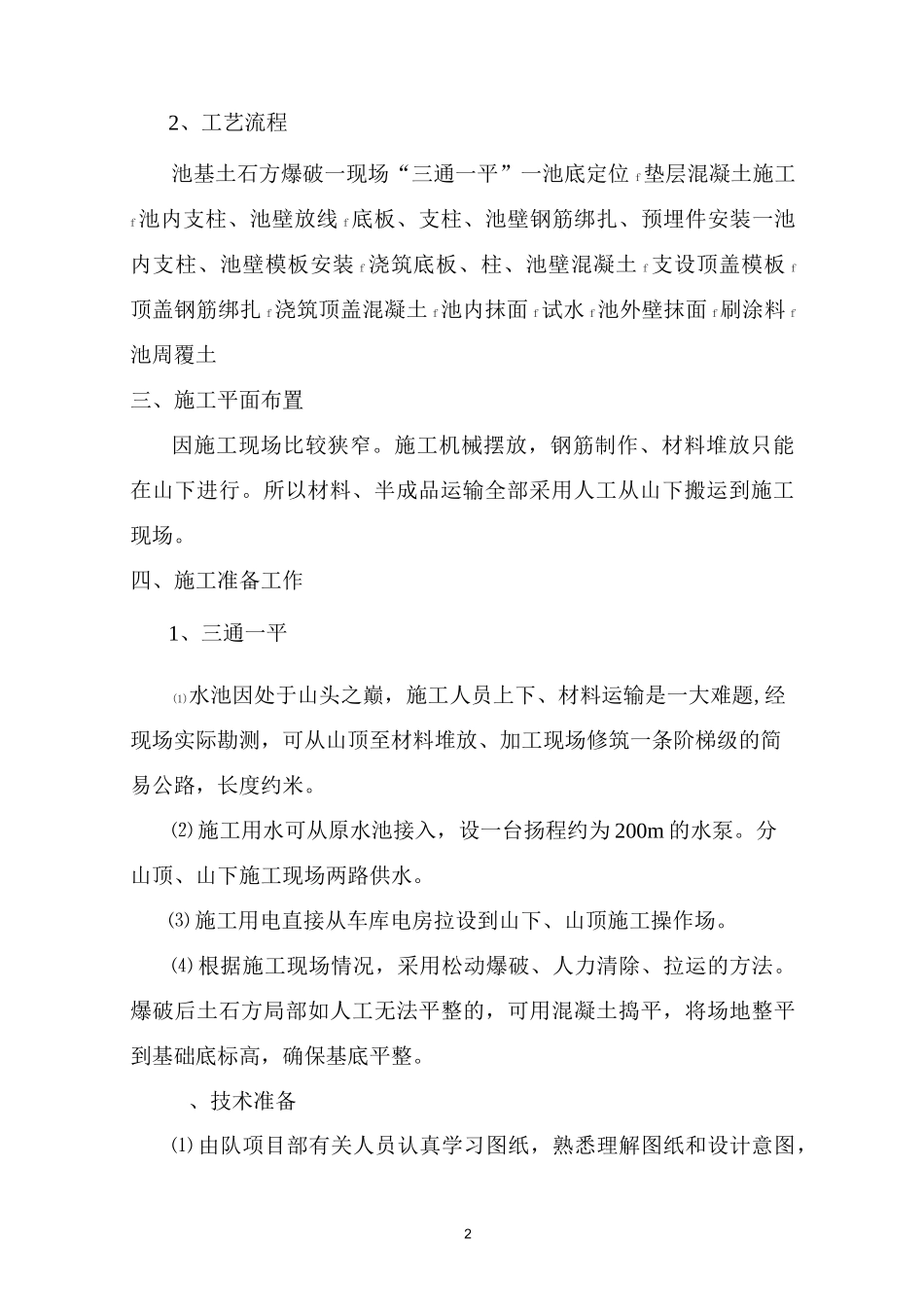

22、工艺流程池基土石方爆破一现场“三通一平”一池底定位 f垫层混凝土施工f池内支柱、池壁放线 f底板、支柱、池壁钢筋绑扎、预埋件安装一池内支柱、池壁模板安装 f浇筑底板、柱、池壁混凝土 f支设顶盖模板 f顶盖钢筋绑扎 f浇筑顶盖混凝土 f池内抹面 f试水 f池外壁抹面 f刷涂料 f池周覆土三、施工平面布置因施工现场比较狭窄
施工机械摆放,钢筋制作、材料堆放只能在山下进行
所以材料、半成品运输全部采用人工从山下搬运到施工现场
四、施工准备工作1、三通一平(1)水池因处于
