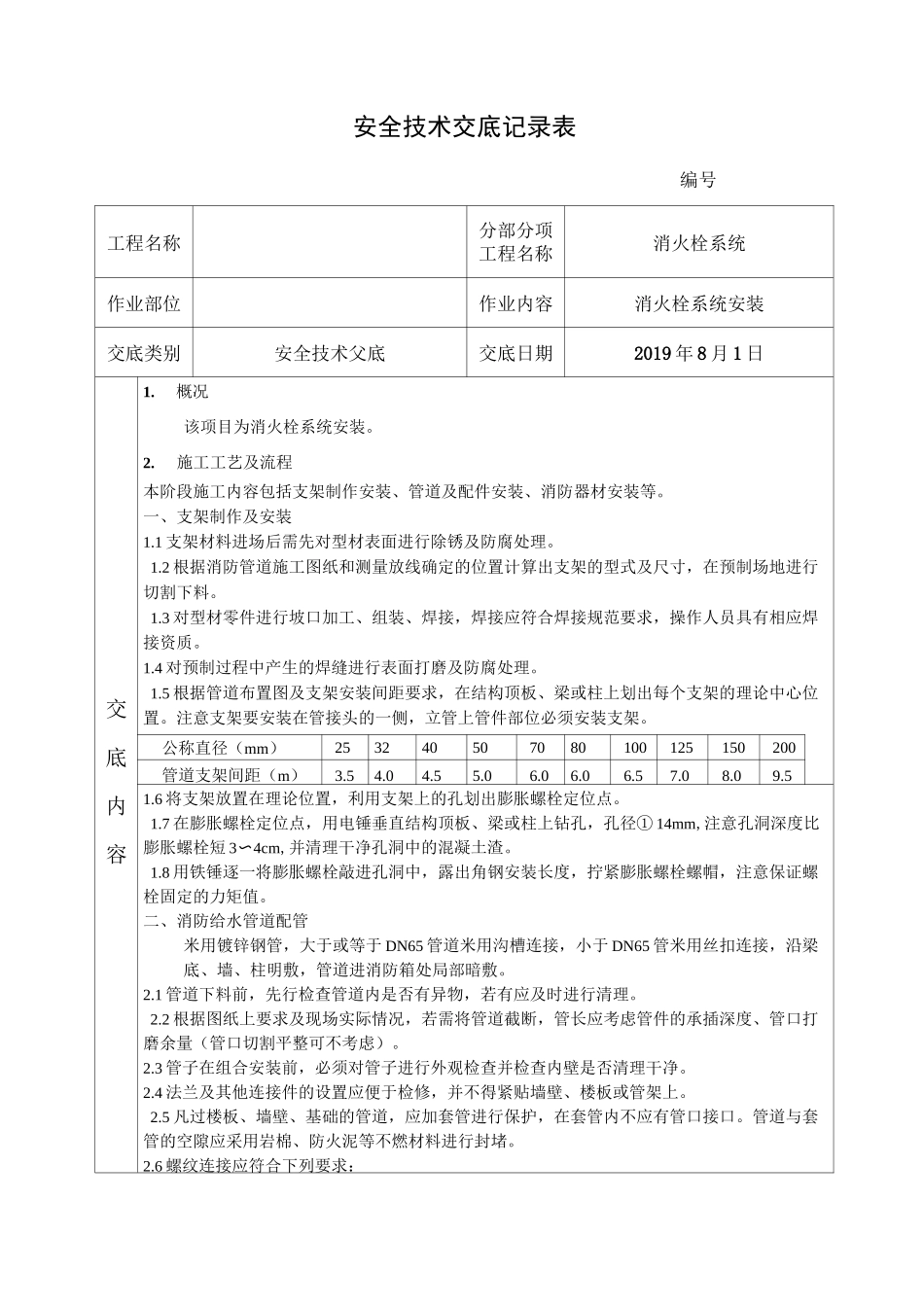

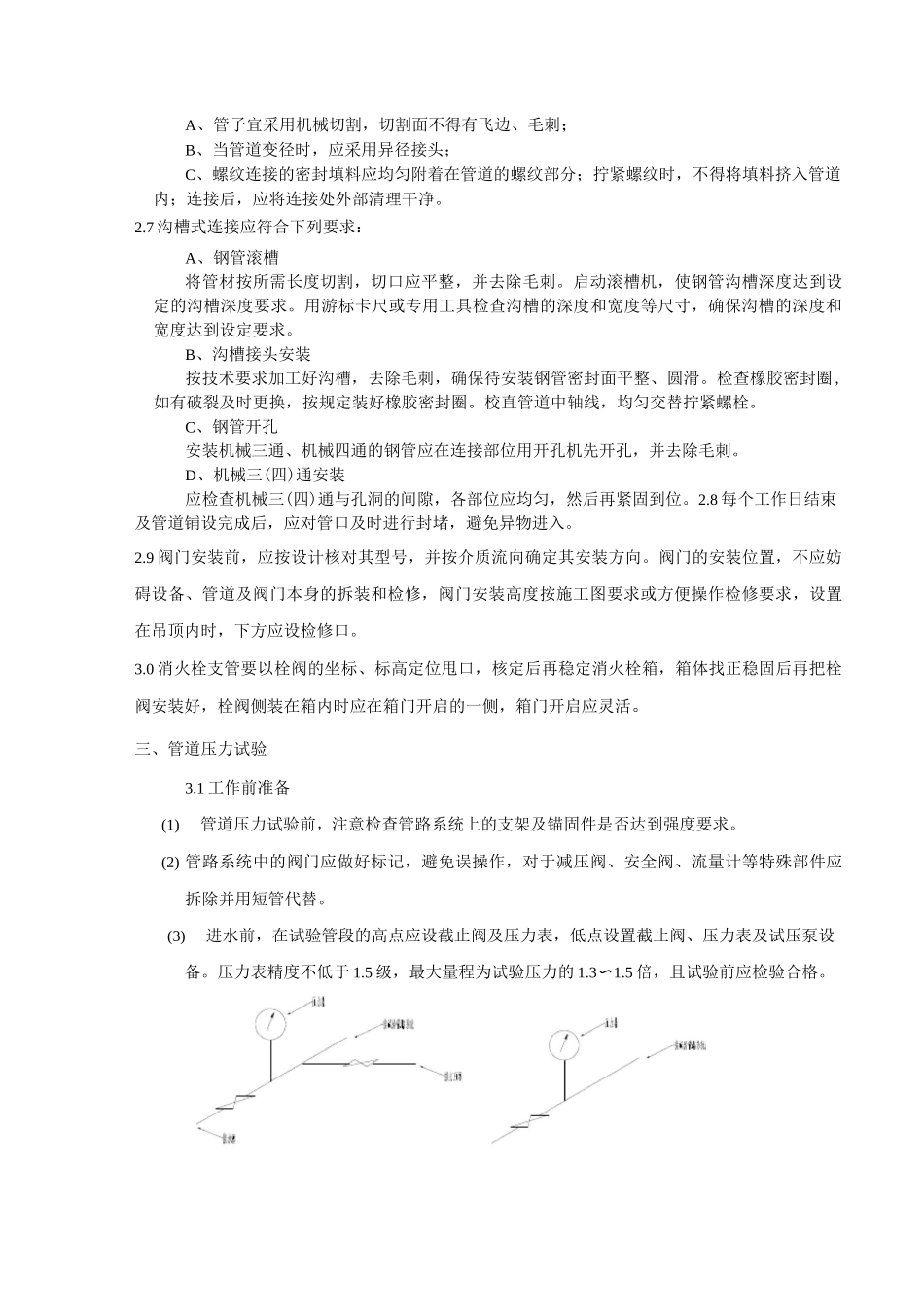

安全技术交底记录表编号工程名称分部分项工程名称消火栓系统作业部位作业内容消火栓系统安装交底类别安全技术父底交底日期2019 年 8 月 1 日交底内容1.概况该项目为消火栓系统安装。2.施工工艺及流程本阶段施工内容包括支架制作安装、管道及配件安装、消防器材安装等。一、支架制作及安装1.1 支架材料进场后需先对型材表面进行除锈及防腐处理。1.2 根据消防管道施工图纸和测量放线确定的位置计算出支架的型式及尺寸,在预制场地进行切割下料。1.3 对型材零件进行坡口加工、组装、焊接,焊接应符合焊接规范要求,操作人员具有相应焊接资质。1.4 对预制过程中产生的焊缝进行表面打磨及防腐处理。1.5 根据管道布置图及支架安装间距要求,在结构顶板、梁或柱上划出每个支架的理论中心位置。注意支架要安装在管接头的一侧,立管上管件部位必须安装支架。公称直径(mm)253240507080100125150200管道支架间距(m)3.54.04.55.06.06.06.57.08.09.51.6 将支架放置在理论位置,利用支架上的孔划出膨胀螺栓定位点。1.7 在膨胀螺栓定位点,用电锤垂直结构顶板、梁或柱上钻孔,孔径① 14mm,注意孔洞深度比膨胀螺栓短 3〜4cm,并清理干净孔洞中的混凝土渣。1.8 用铁锤逐一将膨胀螺栓敲进孔洞中,露出角钢安装长度,拧紧膨胀螺栓螺帽,注意保证螺栓固定的力矩值。二、消防给水管道配管米用镀锌钢管,大于或等于 DN65 管道米用沟槽连接,小于 DN65 管米用丝扣连接,沿梁底、墙、柱明敷,管道进消防箱处局部暗敷。2.1 管道下料前,先行检查管道内是否有异物,若有应及时进行清理。2.2 根据图纸上要求及现场实际情况,若需将管道截断,管长应考虑管件的承插深度、管口打磨余量(管口切割平整可不考虑)。2.3 管子在组合安装前,必须对管子进行外观检查并检查内壁是否清理干净。2.4 法兰及其他连接件的设置应便于检修,并不得紧贴墙壁、楼板或管架上。2.5 凡过楼板、墙壁、基础的管道,应加套管进行保护,在套管内不应有管口接口。管道与套管的空隙应采用岩棉、防火泥等不燃材料进行封堵。2.6 螺纹连接应符合下列要求:低点管路设高点管路设A、管子宜采用机械切割,切割面不得有飞边、毛刺;B、当管道变径时,应采用异径接头;C、螺纹连接的密封填料应均匀附着在管道的螺纹部分;拧紧螺纹时,不得将填料挤入管道内;连接后,应将连接处外部清理干净。2.7 沟槽式连接应符合下列要求:A、钢管滚槽将管材按所需长度切割,切口应平整,并去除毛...
