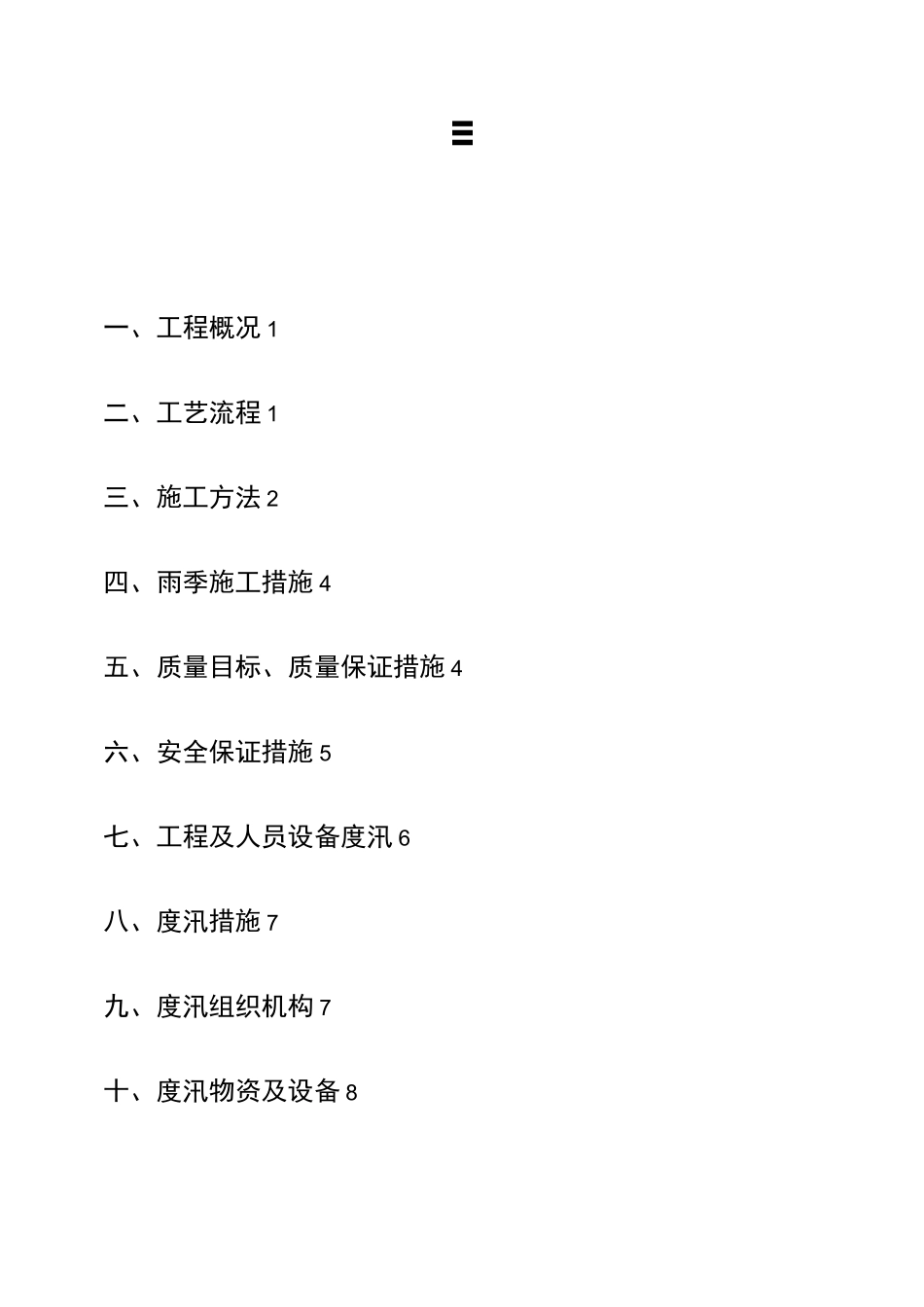

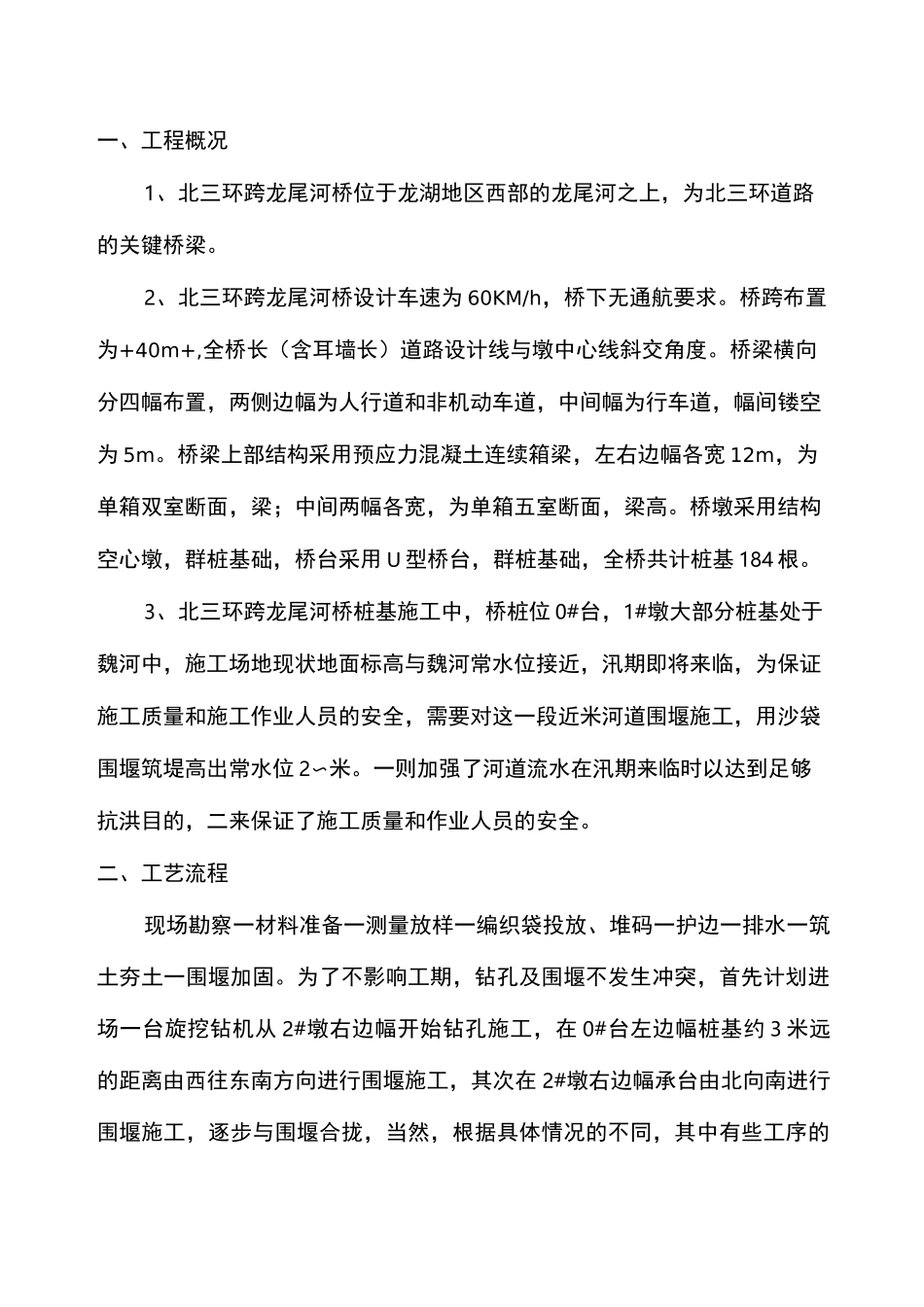

郑州市郑东新区北三环跨龙尾河桥桥梁工程桩基围堰施工及度汛方案河南七建工程集团有限公司二零一四年六月十日一、工程概况 1二、工艺流程 1三、施工方法 2四、雨季施工措施 4五、质量目标、质量保证措施 4六、安全保证措施 5七、工程及人员设备度汛 6八、度汛措施 7九、度汛组织机构 7十、度汛物资及设备 8一、工程概况1、北三环跨龙尾河桥位于龙湖地区西部的龙尾河之上,为北三环道路的关键桥梁。2、北三环跨龙尾河桥设计车速为 60KM/h,桥下无通航要求。桥跨布置为+40m+,全桥长(含耳墙长)道路设计线与墩中心线斜交角度。桥梁横向分四幅布置,两侧边幅为人行道和非机动车道,中间幅为行车道,幅间镂空为 5m。桥梁上部结构采用预应力混凝土连续箱梁,左右边幅各宽 12m,为单箱双室断面,梁;中间两幅各宽,为单箱五室断面,梁高。桥墩采用结构空心墩,群桩基础,桥台采用 U 型桥台,群桩基础,全桥共计桩基 184 根。3、北三环跨龙尾河桥桩基施工中,桥桩位 0#台,1#墩大部分桩基处于魏河中,施工场地现状地面标高与魏河常水位接近,汛期即将来临,为保证施工质量和施工作业人员的安全,需要对这一段近米河道围堰施工,用沙袋围堰筑堤高出常水位 2〜米。一则加强了河道流水在汛期来临时以达到足够抗洪目的,二来保证了施工质量和作业人员的安全。二、工艺流程现场勘察一材料准备一测量放样一编织袋投放、堆码一护边一排水一筑土夯土一围堰加固。为了不影响工期,钻孔及围堰不发生冲突,首先计划进场一台旋挖钻机从 2#墩右边幅开始钻孔施工,在 0#台左边幅桩基约 3 米远的距离由西往东南方向进行围堰施工,其次在 2#墩右边幅承台由北向南进行围堰施工,逐步与围堰合拢,当然,根据具体情况的不同,其中有些工序的施工次序须进行相应的调整。(详见下面示意图)三、施工方法1、进行现场勘察,查看现场水文地质情况,另外选择好围堰用取土场地、准备好编织袋及其他有关工具、材料。拟投入施工机械及人员计划表序号名称单位数量备注1工人人152铁钎把153挖掘机台14装载机台15自卸车台36蛇皮袋条55007防水土工布M210008蛙式夯机台194 米松木杆根20010卵碎石M325114 吋水泵台22、根据现场实际情况确定放坡程度及留出工作面,并测定出围堰位置。受静水总压力及受力中心的影响,结合经济适用的设计原则,一条围堰的中心部位常采用圆弧形。以减少水的侧压力,据多年施工实践来看,该处往往成为整个围堰工程安全的关键。3、编织袋...
