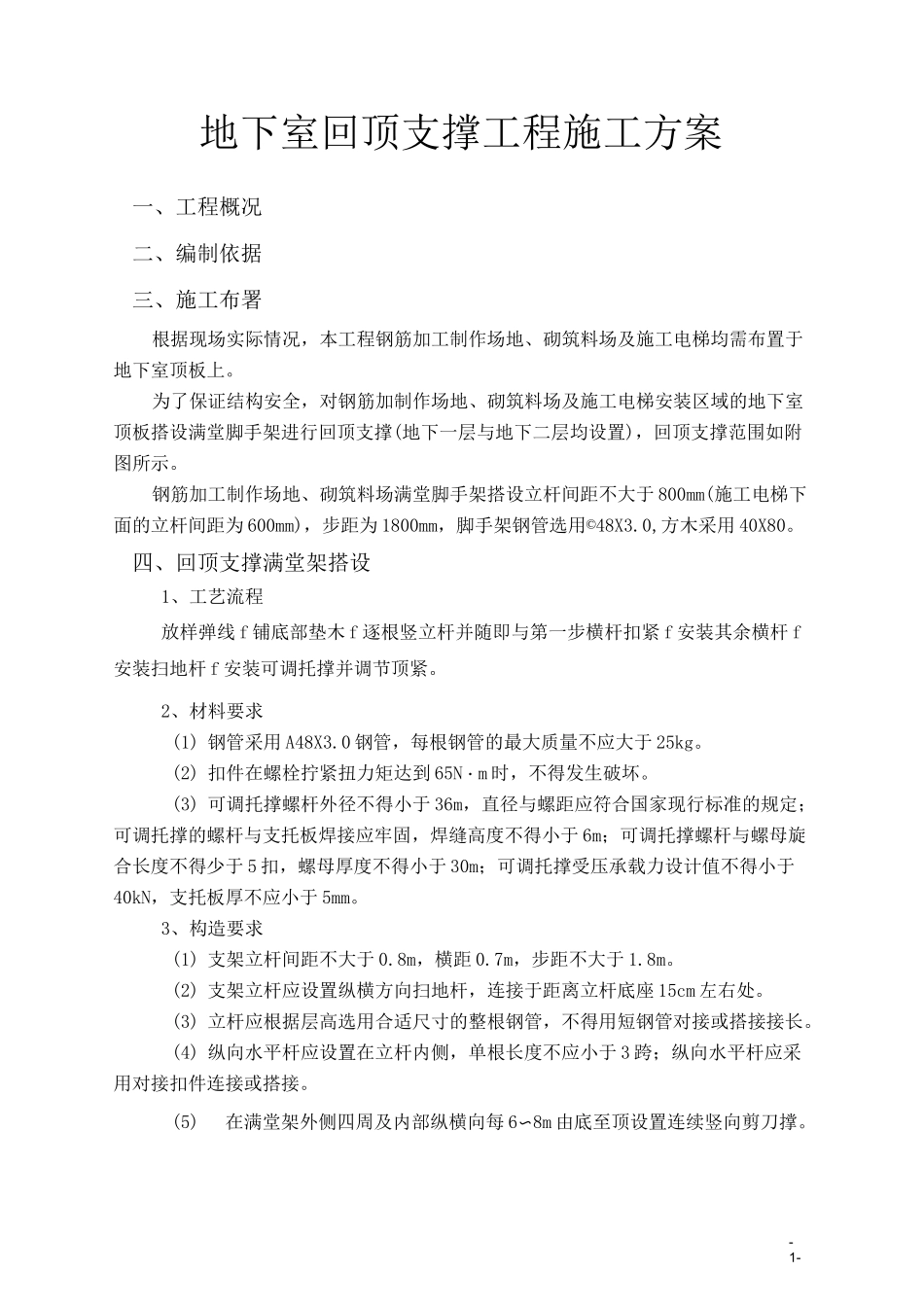

-1-地下室回顶支撑工程施工方案一、工程概况二、编制依据三、施工布署根据现场实际情况,本工程钢筋加工制作场地、砌筑料场及施工电梯均需布置于地下室顶板上
为了保证结构安全,对钢筋加制作场地、砌筑料场及施工电梯安装区域的地下室顶板搭设满堂脚手架进行回顶支撑(地下一层与地下二层均设置),回顶支撑范围如附图所示
钢筋加工制作场地、砌筑料场满堂脚手架搭设立杆间距不大于 800mm(施工电梯下面的立杆间距为 600mm),步距为 1800mm,脚手架钢管选用©48X3
0,方木采用 40X80
四、回顶支撑满堂架搭设1、工艺流程放样弹线 f 铺底部垫木 f 逐根竖立杆并随即与第一步横杆扣紧 f 安装其余横杆 f安装扫地杆 f 安装可调托撑并调节顶紧
2、材料要求(1) 钢管采用 A48X3
0 钢管,每根钢管的最大质量不应大于 25kg
(2) 扣件在螺栓拧紧扭力矩达到 65N・m 时,不得发生破坏
(3) 可调托撑螺杆外径不得小于 36m,直径与螺距应符合国家现行标准的规定;可调托撑的螺杆与支托板焊接应牢固,焊缝高度不得小于 6m;可调托撑螺杆与螺母旋合长度不得少于 5 扣,螺母厚度不得小于 30m;可调托撑受压承载力设计值不得小于40kN,支托板厚不应小于 5mm
3、构造要求(1) 支架立杆间距不大于 0
8m,横距 0
7m,步距不大于 1
(2) 支架立杆应设置纵横方向扫地杆,连接于距离立杆底座 15cm 左右处
(3) 立杆应根据层高选用合适尺寸的整根钢管,不得用短钢管对接或搭接接长
(4) 纵向水平杆应设置在立杆内侧,单根长度不应小于 3 跨;纵向水平杆应采用对接扣件连接或搭接
(5)在满堂架外侧四周及内部纵横向每 6〜8m 由底至顶设置连续竖向剪刀撑
-2-五、施工注意事项1、脚手架必须由持有效上岗证的专业技术人员搭设
2、地下二层与地下一层满堂架的立杆位置应对齐
