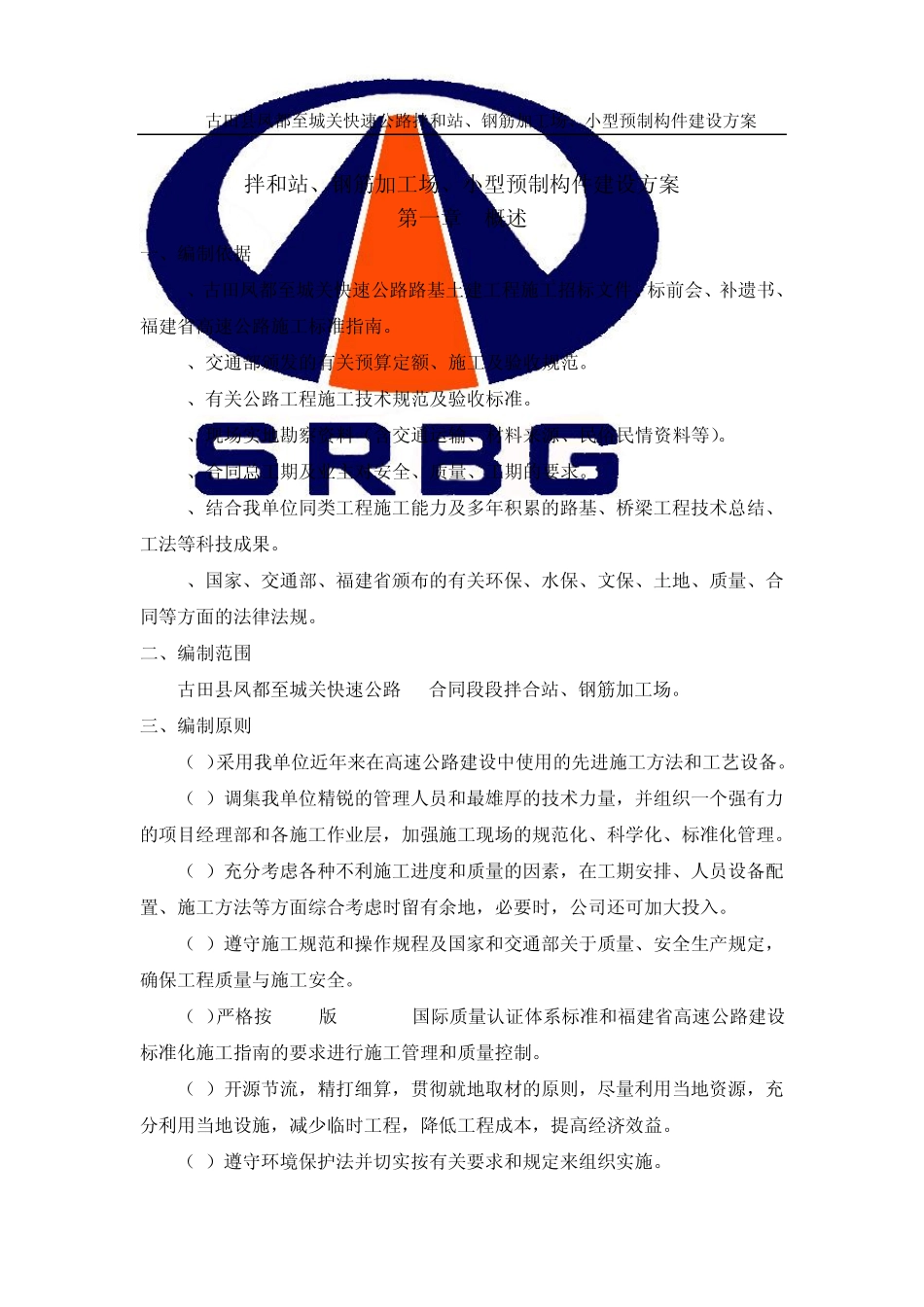

古田县凤都至城关快速公路拌和站、钢筋加工场、小型预制构件建设方案 古田县凤都至城关快速公路 拌和站、钢筋加工场、小型预制构件建 设 方 案 四川公路桥梁建设集团有限公司 古田县凤都至城关快速公路项目部 二○一一年四月二十三日 古田县凤都至城关快速公路拌和站、钢筋加工场、小型预制构件建设方案 拌和站、钢筋加工场、小型预制构件建设方案 第一章 概述 一、编制依据 1、古田凤都至城关快速公路路基土建工程施工招标文件、标前会、补遗书、福建省高速公路施工标准指南
2、交通部颁发的有关预算定额、施工及验收规范
3、有关公路工程施工技术规范及验收标准
4、现场实地勘察资料(含交通运输、材料来源、民俗民情资料等)
5、合同总工期及业主对安全、质量、工期的要求
6、结合我单位同类工程施工能力及多年积累的路基、桥梁工程技术总结、工法等科技成果
7、国家、交通部、福建省颁布的有关环保、水保、文保、土地、质量、合同等方面的法律法规
二、编制范围 古田县凤都至城关快速公路A2合同段段拌合站、钢筋加工场
三、编制原则 (1)采用我单位近年来在高速公路建设中使用的先进施工方法和工艺设备
(2)调集我单位精锐的管理人员和最雄厚的技术力量,并组织一个强有力的项目经理部和各施工作业层,加强施工现场的规范化、科学化、标准化管理
(3)充分考虑各种不利施工进度和质量的因素,在工期安排、人员设备配置、施工方法等方面综合考虑时留有余地,必要时,公司还可加大投入
(4)遵守施工规范和操作规程及国家和交通部关于质量、安全生产规定,确保工程质量与施工安全
(5)严格按 2000版 ISO9000国际质量认证体系标准和福建省高速公路建设标准化施工指南的要求进行施工管理和质量控制

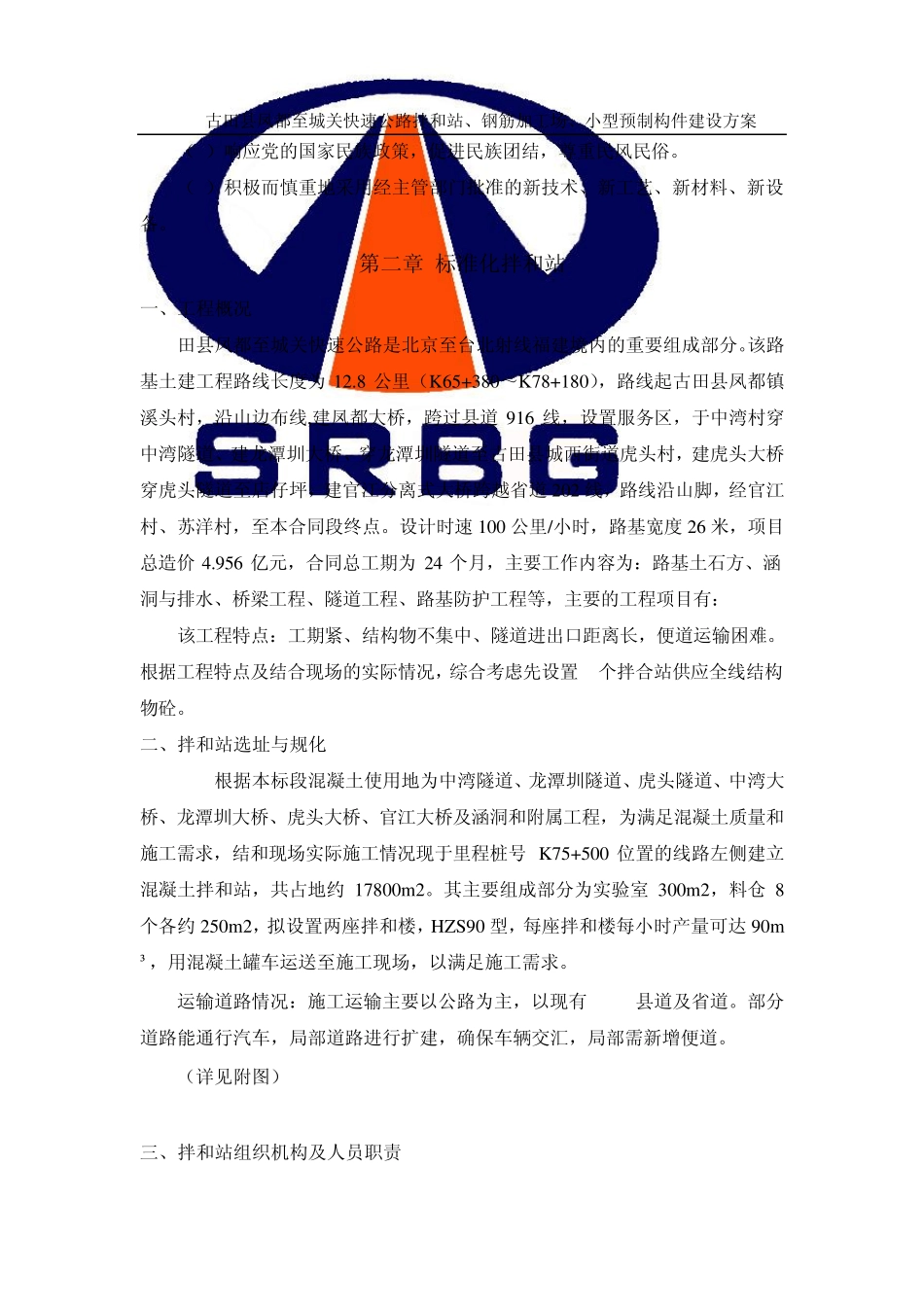

(6)开源节流,精打细算,贯彻就地取材的原则,尽量利用当地资源,充分利用当地设施,减少临时工程,降低工程成本,提高经济效益
