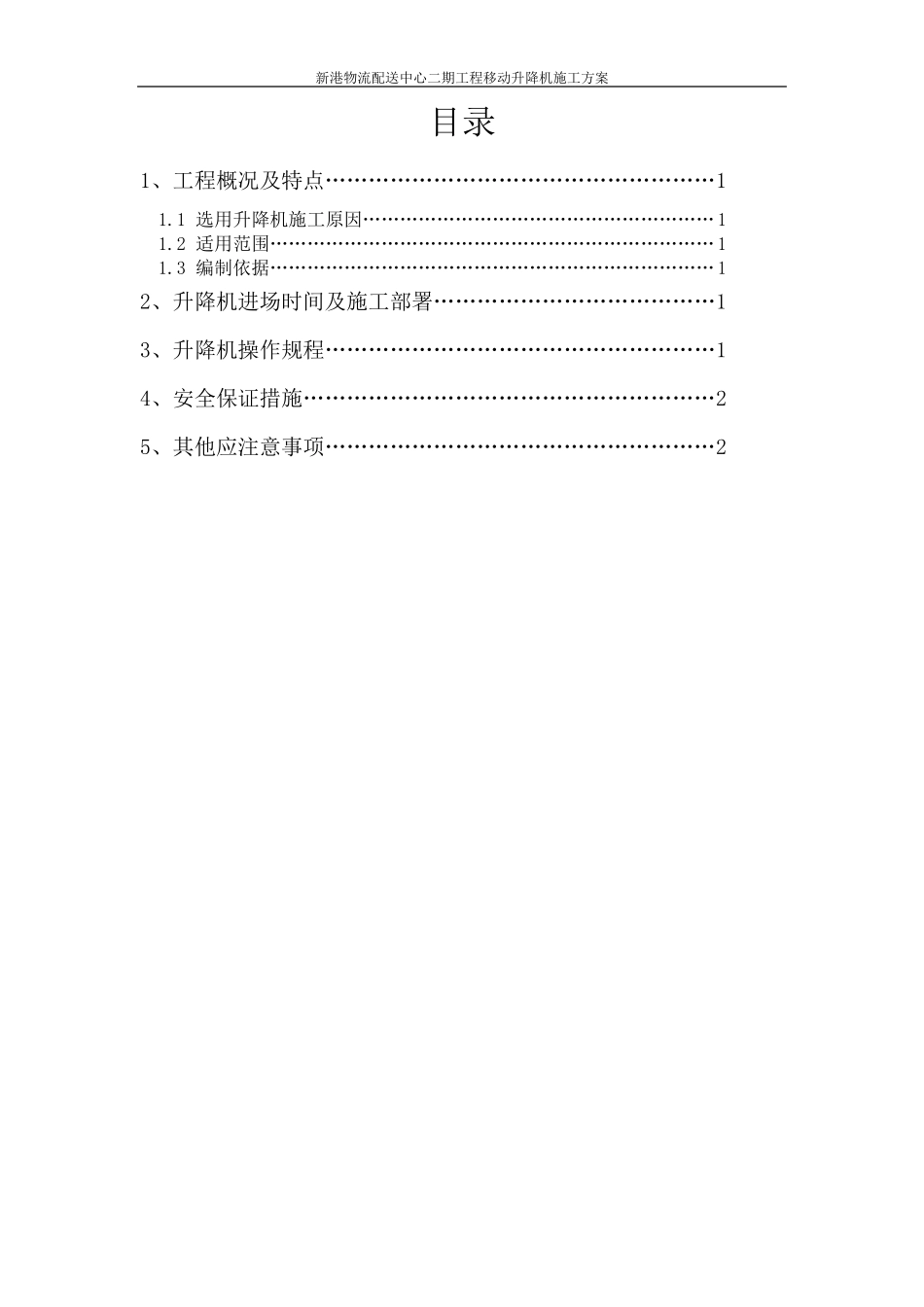

新港物流配送中心二期工程移动升降机施工方案 目录 1、工程概况及特点………………………………………………1 1
1 选用升降机施工原因…………………………………………………1 1
2 适用范围………………………………………………………………1 1
3 编制依据………………………………………………………………1 2、升降机进场时间及施工部署…………………………………1 3、升降机操作规程………………………………………………1 4、安全保证措施…………………………………………………2 5、其他应注意事项………………………………………………2新港物流配送中心二期工程移动升降机施工方案 1、工程概况及特点 1

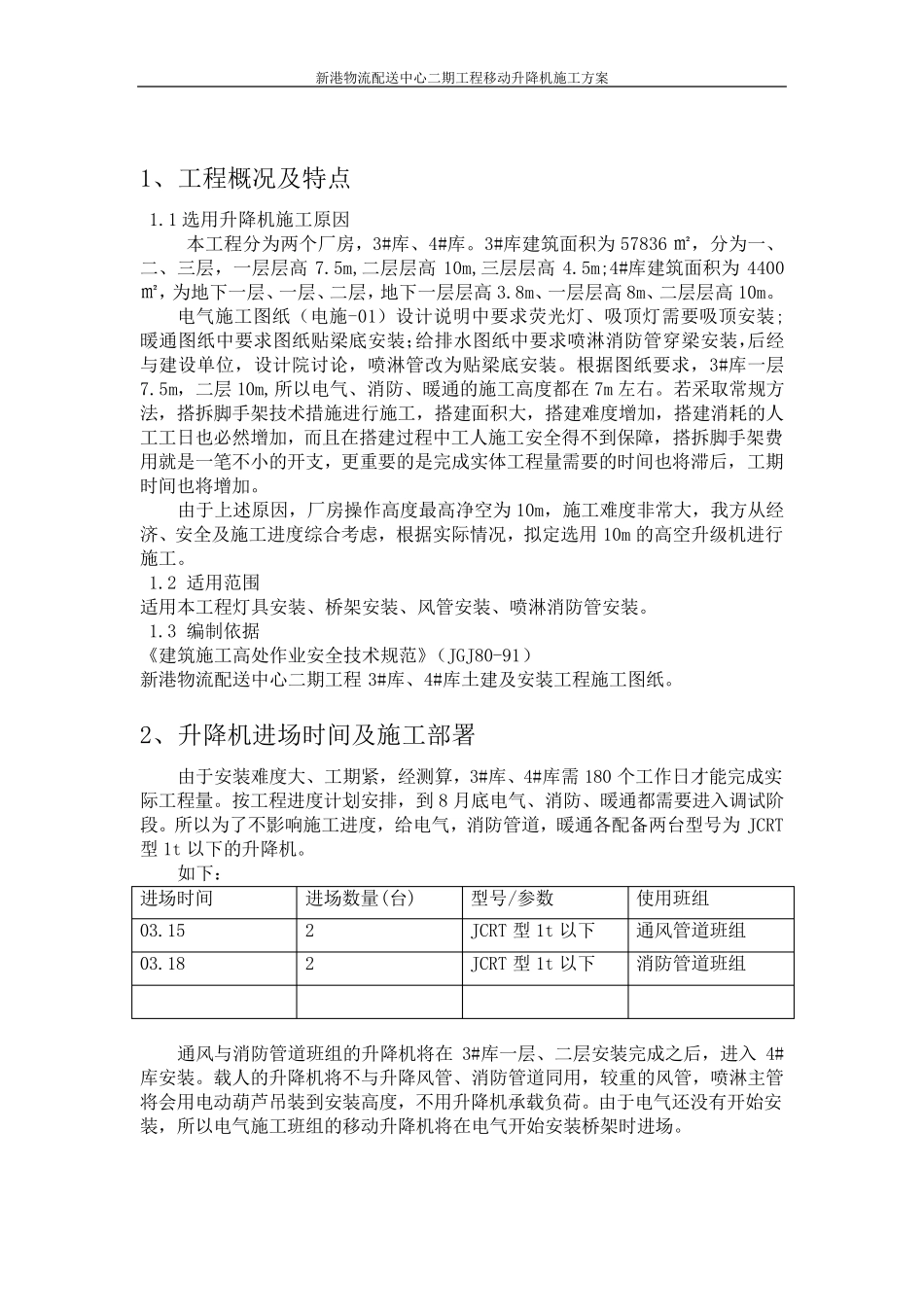

1 选用升降机施工原因 本工程分为两个厂房,3#库、4#库
3#库建筑面积为 57836 ㎡,分为一、二、三层,一层层高 7
5m,二层层高 10m,三层层高 4
5m;4#库建筑面积为 4400㎡,为地下一层、一层、二层,地下一层层高 3
8m、一层层高 8m、二层层高 10m
电气施工图纸(电施-01)设计说明中要求荧光灯、吸顶灯需要吸顶安装;暖通图纸中要求图纸贴梁底安装;给排水图纸中要求喷淋消防管穿梁安装,后经与建设单位,设计院讨论,喷淋管改为贴梁底安装
根据图纸要求,3#库一层7
5m,二层 10m,所以电气、消防、暖通的施工高度都在 7m 左右
若采取常规方法,搭拆脚手架技术措施进行施工,搭建面积大,搭建难度增加,搭建消耗的人工工日也必然增加,而且在搭建过程中工人施工安全得不到保障,搭拆脚手架费用就是一笔不小的开支,更重要的是完成实体工程量需要的时间也将滞后,工期时间也将增加
由于上 述 原因,厂房操 作 高度最 高净 空 为 10m,施工难度非 常大,我 方从 经济 、安全及施工进度综 合 考 虑 ,根据实际 情 况,拟 定 选用 10m 的高空 升级 机进行
