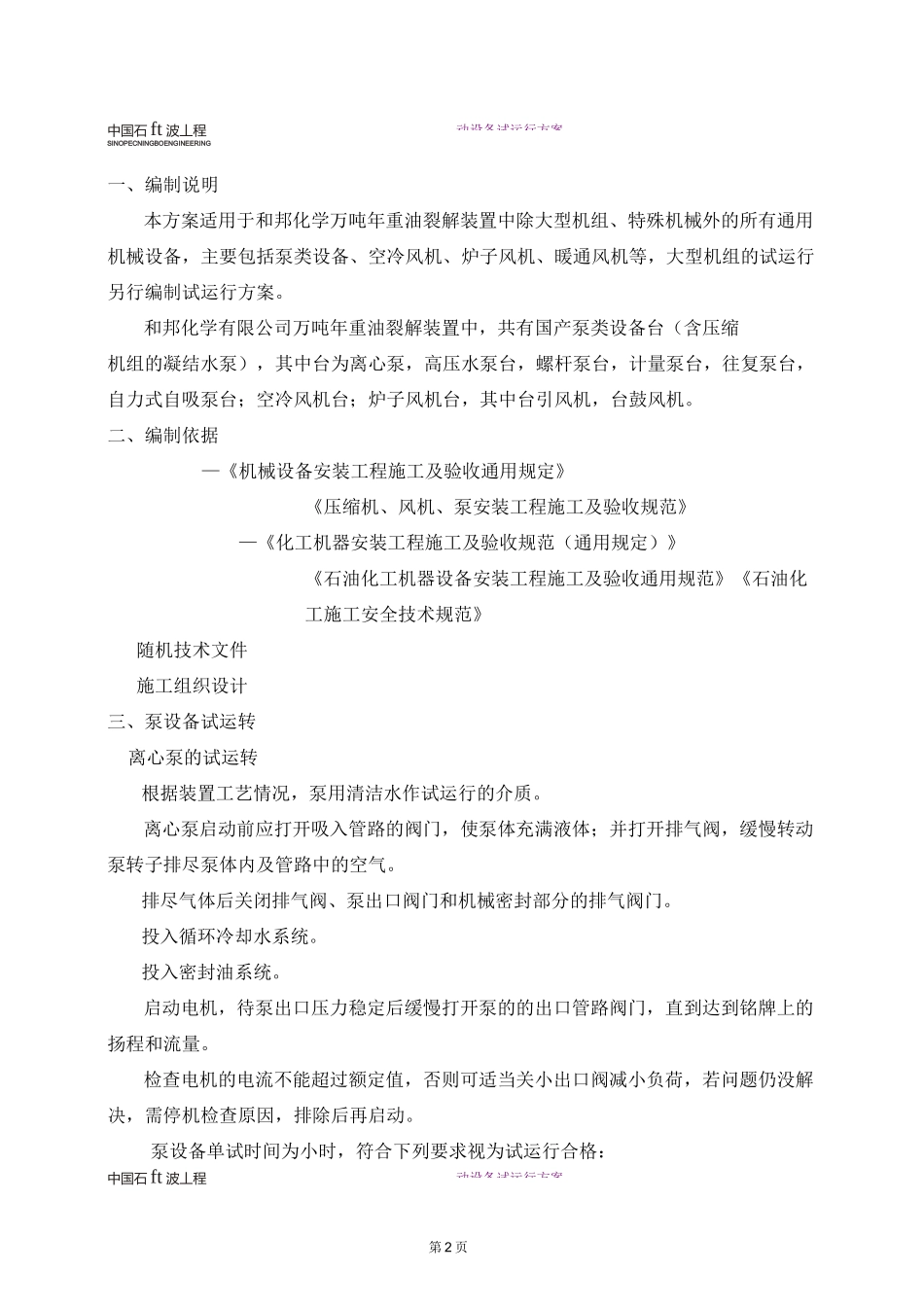

动设备试运行方案第 1 页中国石ft 波丄程SINOPECNINGBOENGINEERING目录一、编制说明二、编制依据三、泵设备试运转四、炉子风机试运转五、质量控制程序六、施工安全注意事项七、机具及施工用料附录一:主要危险分析 JHA)记录表附录二:和邦 240 万吨/年重油裂解装置机泵单机试车一览表附录三:单机试车流程图动设备试运行方案动设备试运行方案第 2 页中国石ft 波丄程SINOPECNINGBOENGINEERING一、编制说明本方案适用于和邦化学万吨年重油裂解装置中除大型机组、特殊机械外的所有通用机械设备,主要包括泵类设备、空冷风机、炉子风机、暖通风机等,大型机组的试运行另行编制试运行方案
和邦化学有限公司万吨年重油裂解装置中,共有国产泵类设备台(含压缩机组的凝结水泵),其中台为离心泵,高压水泵台,螺杆泵台,计量泵台,往复泵台,自力式自吸泵台;空冷风机台;炉子风机台,其中台引风机,台鼓风机
二、编制依据—《机械设备安装工程施工及验收通用规定》《压缩机、风机、泵安装工程施工及验收规范》—《化工机器安装工程施工及验收规范(通用规定)》《石油化工机器设备安装工程施工及验收通用规范》《石油化工施工安全技术规范》随机技术文件施工组织设计三、泵设备试运转离心泵的试运转根据装置工艺情况,泵用清洁水作试运行的介质
离心泵启动前应打开吸入管路的阀门,使泵体充满液体;并打开排气阀,缓慢转动泵转子排尽泵体内及管路中的空气
排尽气体后关闭排气阀、泵出口阀门和机械密封部分的排气阀门
投入循环冷却水系统
投入密封油系统
启动电机,待泵出口压力稳定后缓慢打开泵的的出口管路阀门,直到达到铭牌上的扬程和流量
检查电机的电流不能超过额定值,否则可适当关小出口阀减小负荷,若问题仍没解决,需停机检查原因,排除后再启动

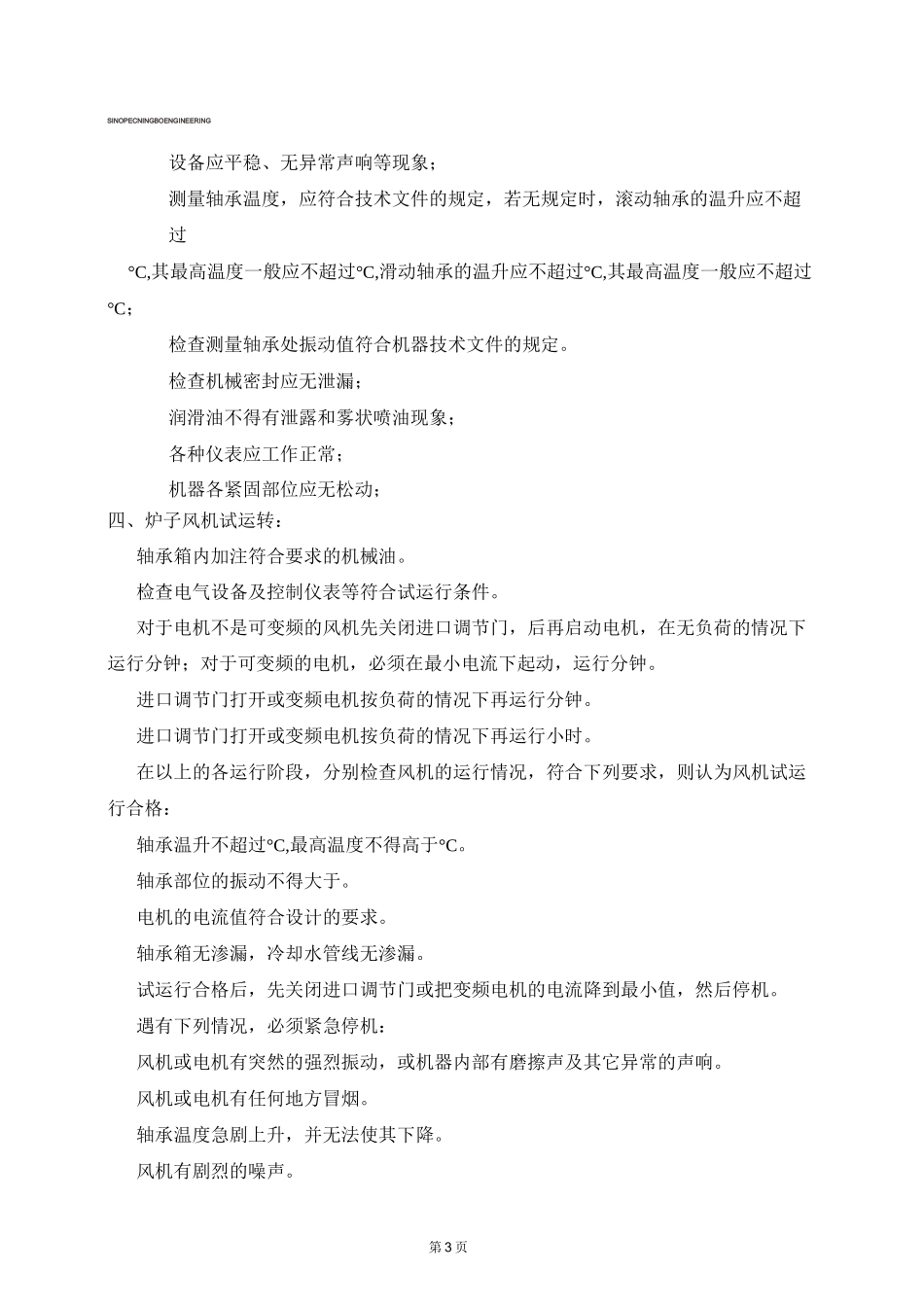

泵设备单试时间为小时,符合下列要求视为试运行合格:中国石ft 波丄程第 3 页S
