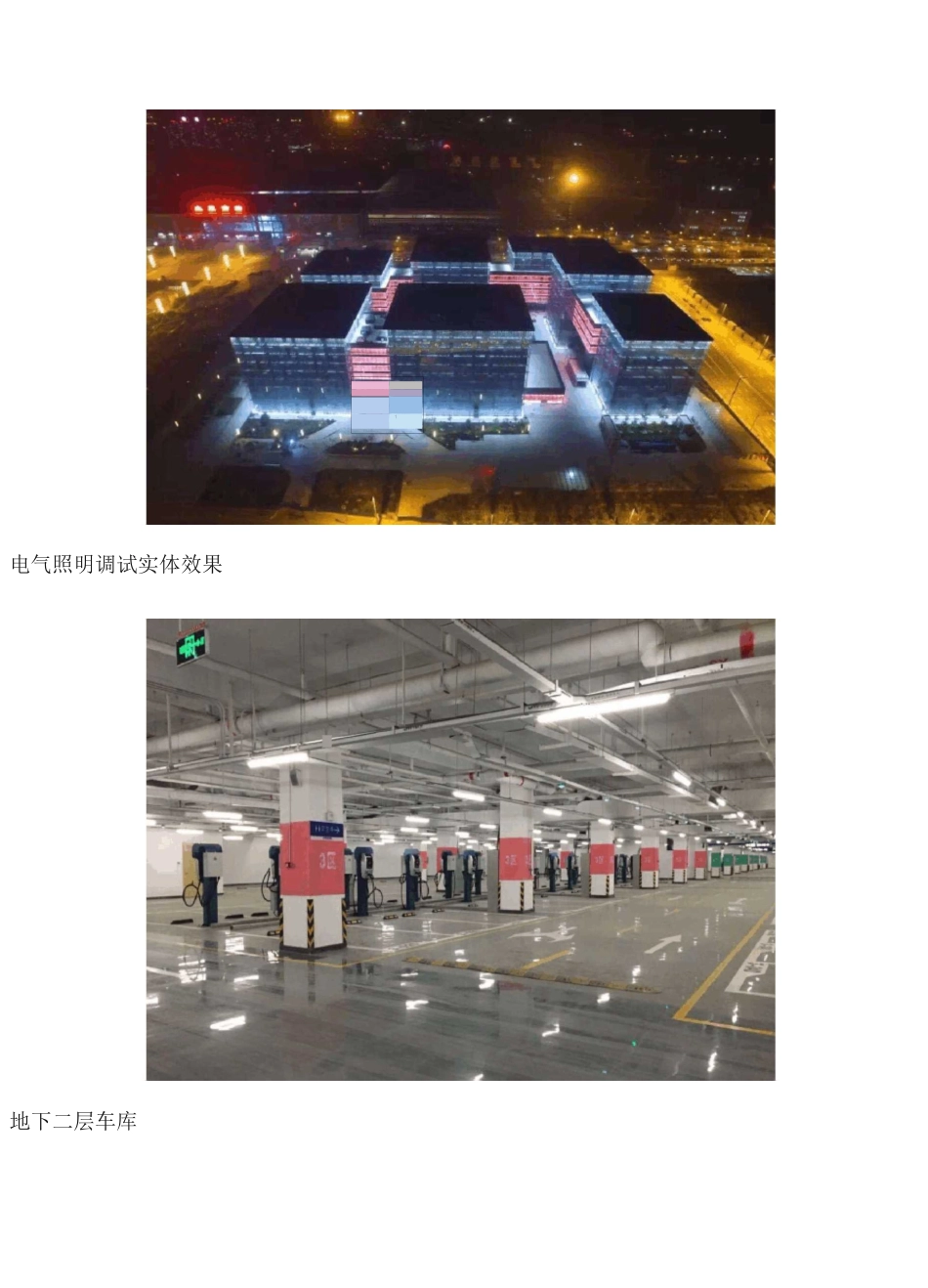

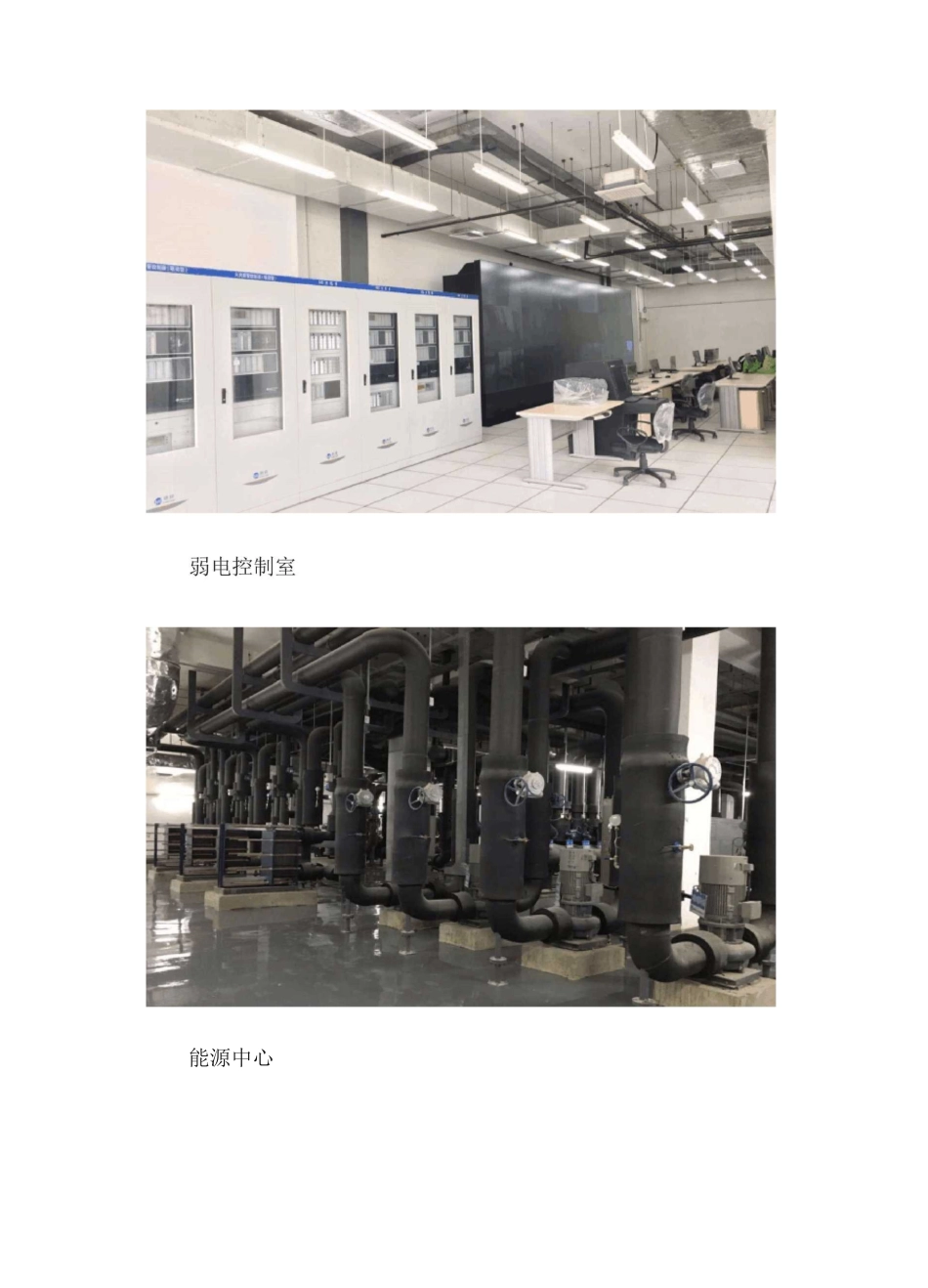

实施“双优化”,提升机电安装的效益和品质实例展示中建集团某商业项目机电安装工程,该工程在前期进行了“双优化”策划,由技术和商务人员共同对设计图纸和施工组织方案进行分析优化,在保证设计目的和施工安全的前提下,实现项目盈利和工程优质的双目标。何为“双优化”?“双优化”包括:施工设计优化:是指在原有设计基础上,对局部施工图进行优化设计的工作,目的是使原有设计更合理、更经济、更安全、更便于施工。施工组织设计(施工方案)优化:是指对投标施工组织设计(方案)进行的优化,在对项目实施条件及设计文件充分了解的基础上,在保证质量、工期、安全的前提下,通过采用“四新技术”(新技术、新工艺、新材料、新设备),形成新的更完善、更先进、更合理的方案。先来现场看下机电安装实体效果电气照明调试实体效果地下二层车库1-■_■■■能源中心T门illlta高低压变电能源中屋顶冷却塔弱电主机房空调水管道管道支架细部做法桥架内线缆绑扎该项目是如何策划“双优化”的?“双优化”实施原则山双优化”策划遵循原则安全适用原见最大限度做到节约资源、能源,提高工效、降低成木的社绝采用藕后技术、丁艺、材料、设备杜绝岀现工程质疑、技用功能、安全隐患全员参与,集思广益、深度挖掘优化潜力从现场实际出发,深入细致调查研究必須保证厲四节一环保科学先进原则全员参与原则切合实际原则经济合理原则绿色施工原则“双优化”策划关注重点针对图纸设计存在的突出问题、工程施工技术难点、质量通病防治重点。设计优化策划重点:从专业设计不合理、专业设计间发生重大冲突、专业施工深化设计、投标报价潜亏项目、重大设计变更等方面入手。方案优化策划重点给排水系统、暖通系统、电气系统、综合管线排布、管线走向、支吊架排布电缆负荷复核、大型机电设备吊装等设计优化的重点()专业设计不合理:各系统的容量、设备选型不合理,进行参数优化,复核原设计是否满足要求。()专业设计间发生重大冲突:建筑与结构、建筑与机电、机电各专业之间等。()专业施工深化设计:钢结构、幕墙、设备机房、管井、机电管线综合布置,管线布置不合理的进行路由调整等。()投标报价潜亏项目:工程量大、单价与总价高的潜亏项目等。()重大设计变更:不利的设计变更,施工难度大的设计变更等。施组方案优化的重点()技术风险大、工程造价高的施工方案:如大型机电设备吊装方案。()减少资源投入:施工区段合理划分,生产资源优化配置,提高架料周转...
