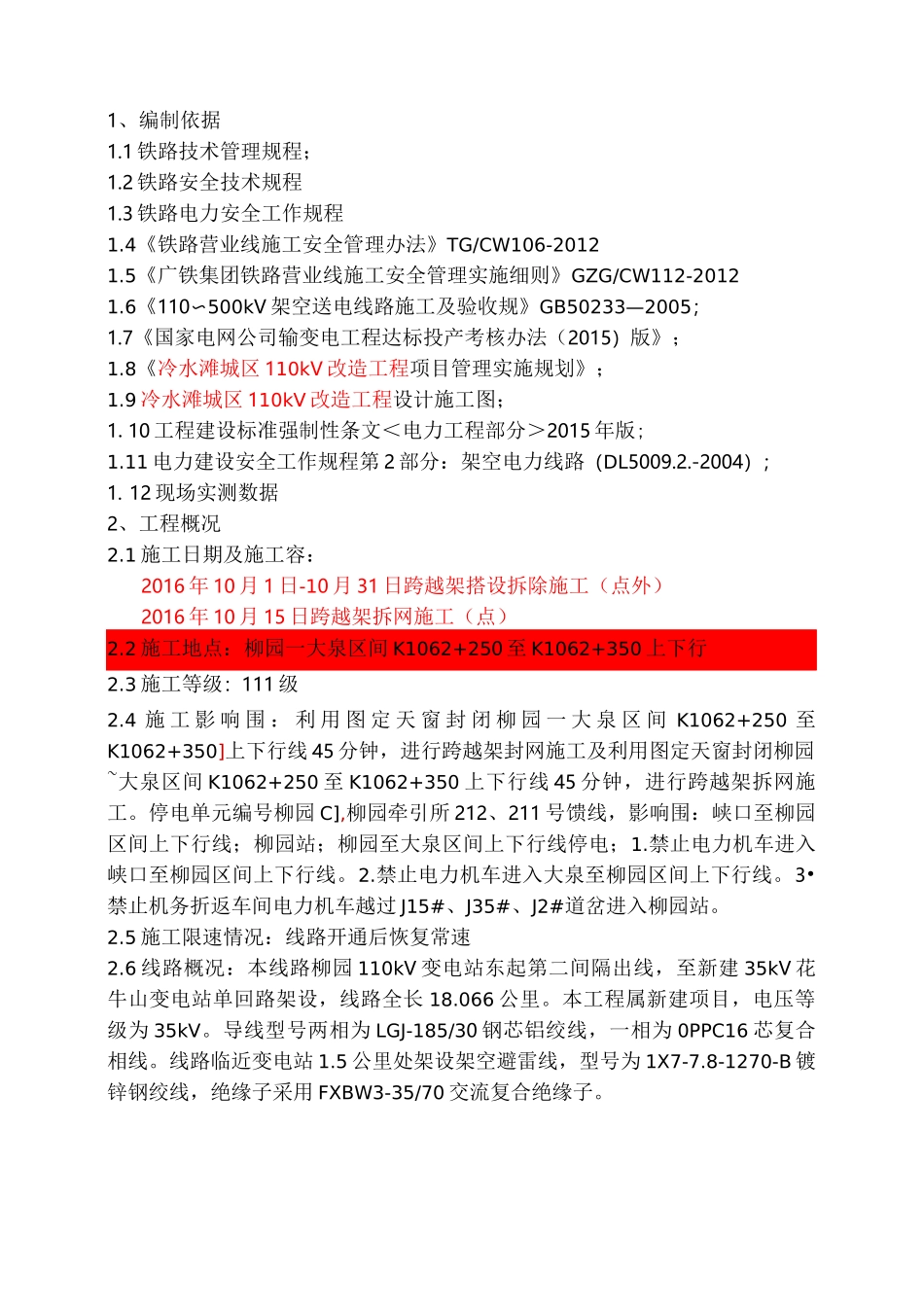

冷水滩城区 110kV 改造工程跨越湘桂铁路复线施工方案扌比准:审核:编制:单位:永州恒通电力(集团)有限责任公司冷水滩城区 110kV 改造工程施工项目部 2015 年 12 月 1 日1、编制依据1.1 铁路技术管理规程;1.2 铁路安全技术规程1.3 铁路电力安全工作规程1.4《铁路营业线施工安全管理办法》TG/CW106-20121.5《广铁集团铁路营业线施工安全管理实施细则》GZG/CW112-20121.6《110〜500kV 架空送电线路施工及验收规》GB50233—2005;1.7《国家电网公司输变电工程达标投产考核办法(2015)版》;1.8《冷水滩城区 110kV 改造工程项目管理实施规划》;1.9 冷水滩城区 110kV 改造工程设计施工图;1.10 工程建设标准强制性条文<电力工程部分>2015 年版;1.11 电力建设安全工作规程第 2 部分:架空电力线路(DL5009.2.-2004);1. 12 现场实测数据2、工程概况2.1 施工日期及施工容:2016 年 10 月 1 日-10 月 31 日跨越架搭设拆除施工(点外)2016 年 10 月 15 日跨越架拆网施工(点)2.2 施工地点:柳园一大泉区间 K1062+250 至 K1062+350 上下行2.3 施工等级:111 级2.4 施 工 影 响 围 : 利 用 图 定 天 窗 封 闭 柳 园 一 大 泉 区 间 K1062+250 至K1062+350]上下行线 45 分钟,进行跨越架封网施工及利用图定天窗封闭柳园~大泉区间 K1062+250 至 K1062+350 上下行线 45 分钟,进行跨越架拆网施工。停电单元编号柳园 C],柳园牵引所 212、211 号馈线,影响围:峡口至柳园区间上下行线;柳园站;柳园至大泉区间上下行线停电;1.禁止电力机车进入峡口至柳园区间上下行线。2.禁止电力机车进入大泉至柳园区间上下行线。3•禁止机务折返车间电力机车越过 J15#、J35#、J2#道岔进入柳园站。2.5 施工限速情况:线路开通后恢复常速2.6 线路概况:本线路柳园 110kV 变电站东起第二间隔出线,至新建 35kV 花牛山变电站单回路架设,线路全长 18.066 公里。本工程属新建项目,电压等级为 35kV。导线型号两相为 LGJ-185/30 钢芯铝绞线,一相为 0PPC16 芯复合相线。线路临近变电站 1.5 公里处架设架空避雷线,型号为 1X7-7.8-1270-B 镀锌钢绞线,绝缘子采用 FXBW3-35/70 交流复合绝缘子。2.7 跨越情况:沿线跨越湘桂铁路 1 次,跨越 10kV 铁路专线一条,跨越铁路石渣厂专线一条。1) 跨越湘桂铁路:#-#跨越湘桂铁路一次,跨越点:兰新铁路 K1062km+3001...
