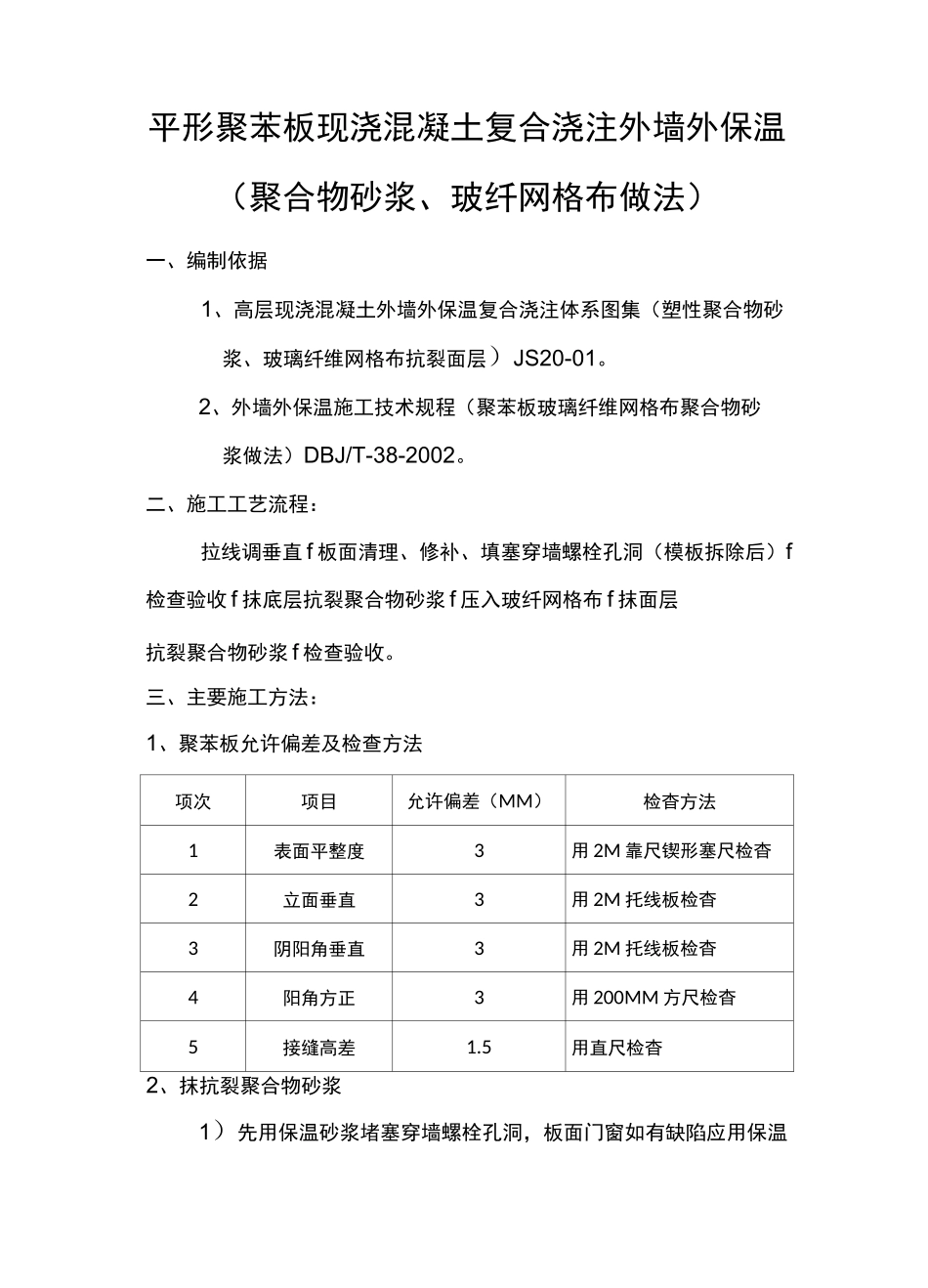

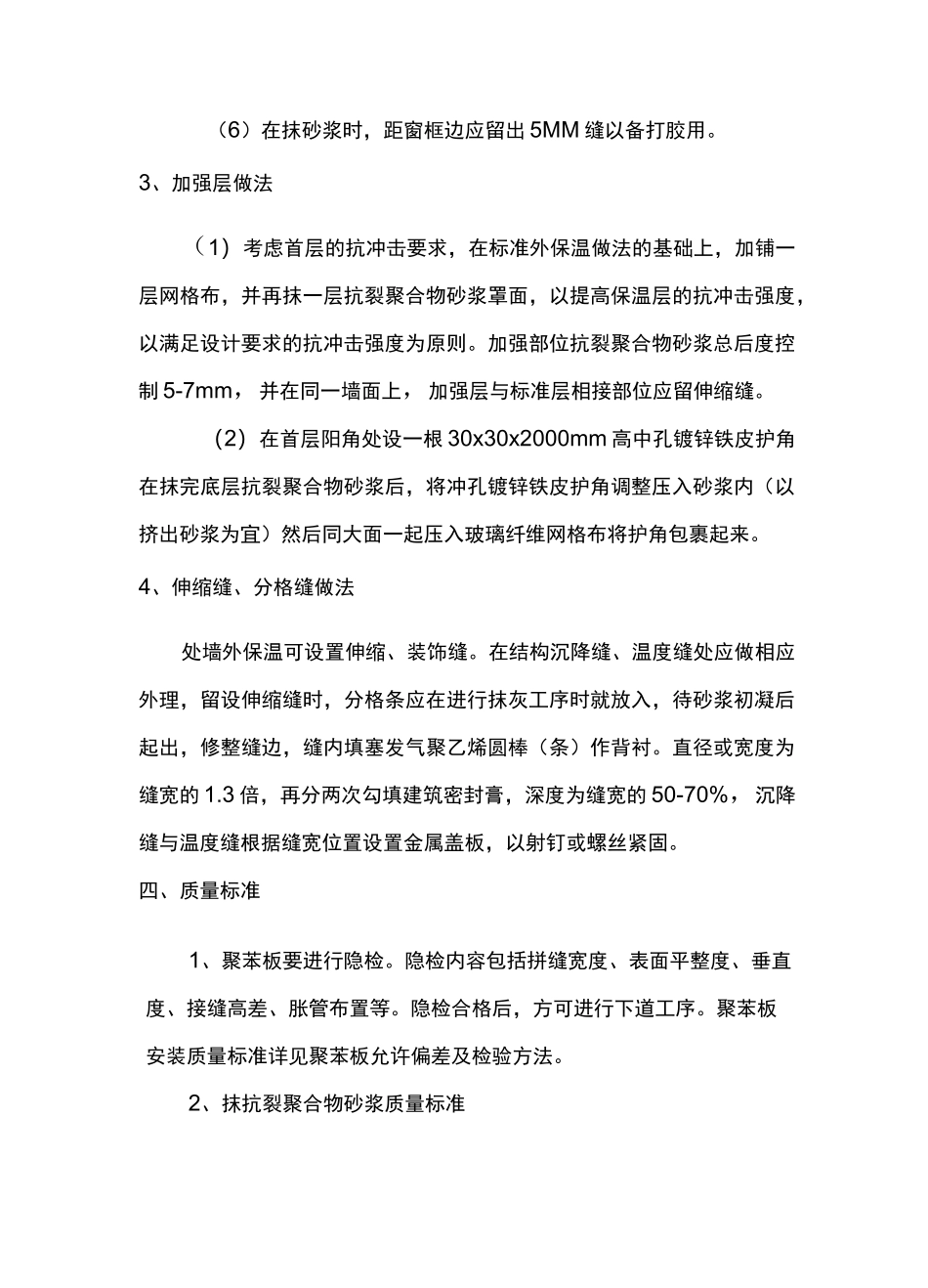

平形聚苯板现浇混凝土复合浇注外墙外保温(聚合物砂浆、玻纤网格布做法)一、编制依据1、高层现浇混凝土外墙外保温复合浇注体系图集(塑性聚合物砂浆、玻璃纤维网格布抗裂面层)JS20-01。2、外墙外保温施工技术规程(聚苯板玻璃纤维网格布聚合物砂浆做法)DBJ/T-38-2002。二、施工工艺流程:拉线调垂直 f 板面清理、修补、填塞穿墙螺栓孔洞(模板拆除后)f检查验收 f 抹底层抗裂聚合物砂浆 f 压入玻纤网格布 f 抹面层抗裂聚合物砂浆 f 检查验收。三、主要施工方法:1、聚苯板允许偏差及检查方法项次项目允许偏差(MM)检杳方法1表面平整度3用 2M 靠尺锲形塞尺检杳2立面垂直3用 2M 托线板检杳3阴阳角垂直3用 2M 托线板检杳4阳角方正3用 200MM 方尺检杳5接缝高差1.5用直尺检杳2、抹抗裂聚合物砂浆1)先用保温砂浆堵塞穿墙螺栓孔洞,板面门窗如有缺陷应用保温砂浆或聚苯加以修补,清理保温板面层,使面层洁净无污物,局部坑凹处用聚苯保温砂浆进行局部找平,个别鼓出部分用钢丝刷打磨找平后并用毛刷将碎屑清理干净,经检查验收合格后,方可进行抗裂聚合物砂浆施工。(2)抗裂聚合物砂浆的配制采用生产厂家成品砂浆,机械搅拌,搅拌时间不低于 8 分钟,确保搅拌均匀,拌好的抗裂砂浆在静停十分钟后还需二次搅拌才能使用,二次搅拌时间不低于 5 分钟,配好的砂浆应注意防晒避风,一次配制量应控制在可操作时间内用完,一般不应超过 2 小时,超过可操作时间后不准再度加水(胶)使用。(3)结构施工完毕保温层修补结束,经检查验收合格后,进行抗裂聚合物砂浆抹灰,抹灰分底层和面层,底层厚度为 2-3MM,且厚度均匀。(4)按层高、窗台高和过梁高将玻璃纤维网格布在施工前裁好备用,待底层抗裂聚合物砂浆未干前,立即将玻璃纤维网格布用铁抹子压入抗裂聚合物砂浆内,要求面层要揉出浆来,且要平整压实,严禁玻璃纤维网格布起皱,单张网格布长度不宜大于 6M,铺贴搭接时,必须满足横向100MM,纵向 80MM,阴阳角 150MM 的搭接长度要求,门窗洞口四角处应设附加网格布片,其规格为 200X400MM。(5)待底层抗裂聚合物砂浆初凝后在其表面再抹一层抗裂聚合物砂浆,其厚度 1-2MM。仅以网格布均被覆盖,微见网格布轮廓为易,其抗裂聚合物砂浆总厚度控制在 3-5MM 内面层砂浆切忌不停搓揉,以免形成空鼓。砂浆抹灰施工间歇应在自然断开处,方便后续施工的搭接。为在连续墙面上间歇施工,面层砂浆不应全面覆盖已铺好的网格布,应与网...
