X X X X X X X X X X X X X X 工程 设备专项吊装方案 1 X X X X 项目 空调设备专项吊装方案 编 制: 审 核: 审 批: XXXXXXXX 工程项目部 20XX-XX-XX X X X X X X X X X X X X X X 工程 设备专项吊装方案 2 空调设备吊装方案目录 一、 工程概况 二、 方案编制依据 三、 吊装施工前应具备的条件 四、 吊装工艺流程 五、 安全技术措施及注意事项 X X X X X X X X X X X X X X 工程 设备专项吊装方案 3 一、工程概况 1、吊装设备简介 XXXX 项目室内设备进场施工部位位于地下一层会所西北角,主要大型设备有水—水式水源热泵机组

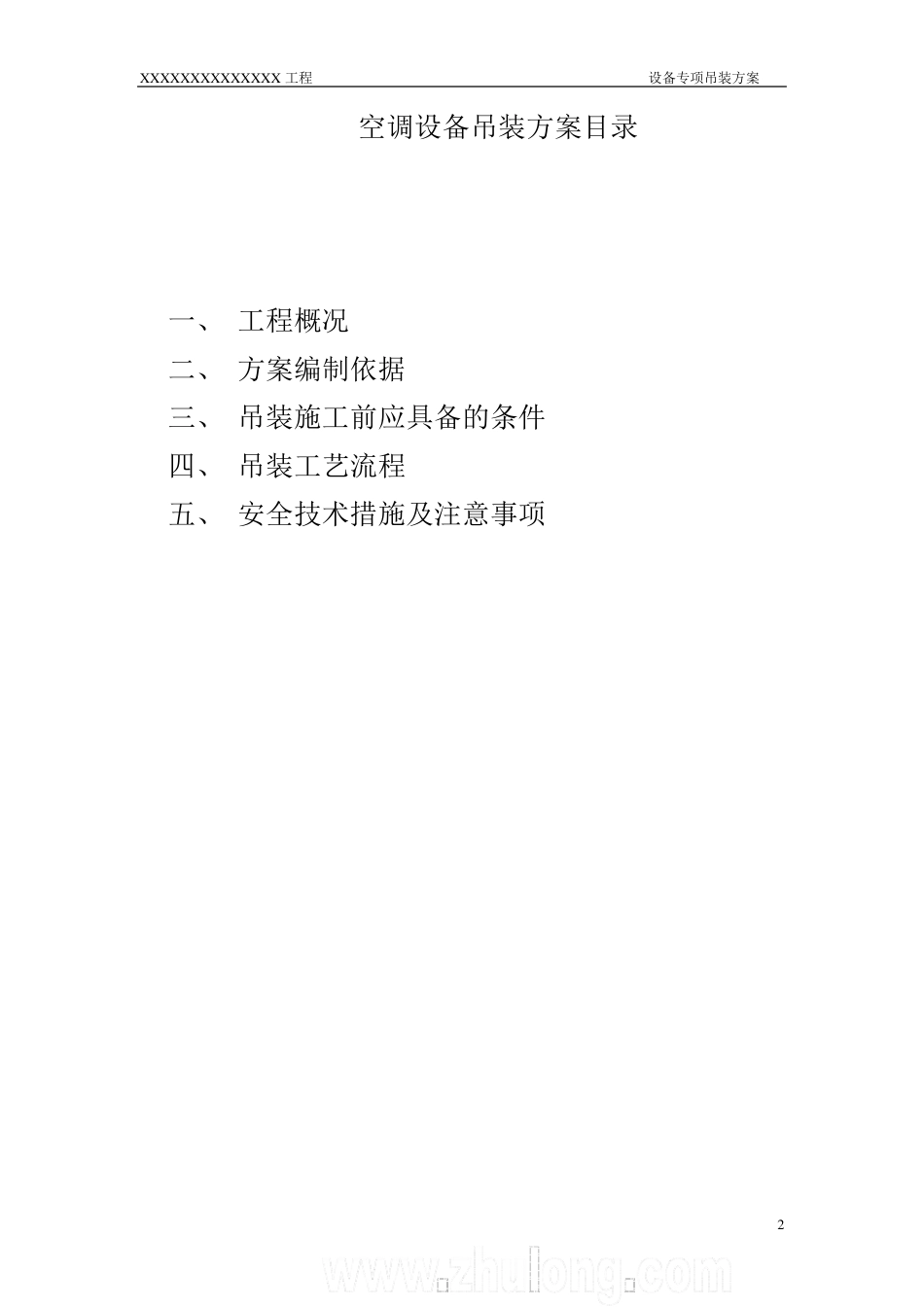

主要设备表 设备名称 编号 外形尺寸 机组重量 运行重量 数量 水—水式水源热泵机组 MWH080CC 3400×1050× 1650mm 2150kg 2500kg 1 2、工程特点 水—水式水源热泵机组设备体积尺寸较大,最大重量接近 2
2吨,设备头重脚轻,易出现倒翻设备现象
所以吊装时一定要精心细作,充分准备,严格执行设备专项吊装方案,做好安全保护措施
二、方案编制依据 1、根据《建筑安全生产监督管理规定》、《建筑起重机械安全监督管理规定》-建设部令第 166 号; 2、根据《建筑机械使用安全技术规程》GJ33-2001、《起重机吊装作业安全技术规范》北方工业出版社、《起重工安全技术》化学工业出版社; 3、根据《机械设备安装工程施工及验收通用规范》GB 50231-98、X X X X X X X X X X X X X X 工程 设备专项吊装方案 4 《起重设备安装工程施工及验收规范》GB 50278-98; 4、根据《起重安装操作规范》、起重吊机使用说明和机械性能参数表、钢丝强技术参数表; 5、根据本工程《招标文件》制冷机组设备安
