中电投乌苏热电厂一期(2×300MW 级机组)工程 补给水管线穿越阿独原油管道 施 工 方 案 中电投新疆能源有限公司乌苏热电分公司 2009 年 8 月 - 1 - 一、编制依据及原则: 1
1 编制依据 1
1 中电投乌苏热电厂一期(2×300MW级机组)工程补给水管线施工招标文件
2 我方对施工现场的实地勘察
13 《石油天然气管道保护条例》 1
14 《中华人民共和国安全生产法》 1
15 《石油天然气管道安全监督与管理暂行规定》 1
2 编制原则 1
1 以“双优”即优质的工程质量和优质的服务为基本方针,科学组织、精心施工、优化施工方案,保质量、保工期、保安全,合理降低工程造价
2 科学管理、加强协调,建立高效的现场指挥机构,合理组织、精心施工,确保全部工程项目按要求一次验交成功
3 建立项目经理负责制的安全管理体系,确保施工全过程的施工安全,实现独山子石化公司安全生产目标
二、工程概况 2.1 工程名称:中电投乌苏热电厂厂外补给水管线系统工程 2.2 建设单位:中电投新疆能源有限公司 2.3 施工单位:未进行招标 2.4 监理单位:中电投电力工程公司乌苏项目部 2.5 中电投乌苏热电厂补给水管线在奎 屯 河 老 龙 口 水电站 压 力前 池 处 取 水,送 至 电厂内 ,管线为直 埋 ,直 埋 段 两 道 DN350 管线需 穿 过一道 DN800 的阿 独原油管线(X=4915247
96,Y=561459
74 处 )
- 2 - 三

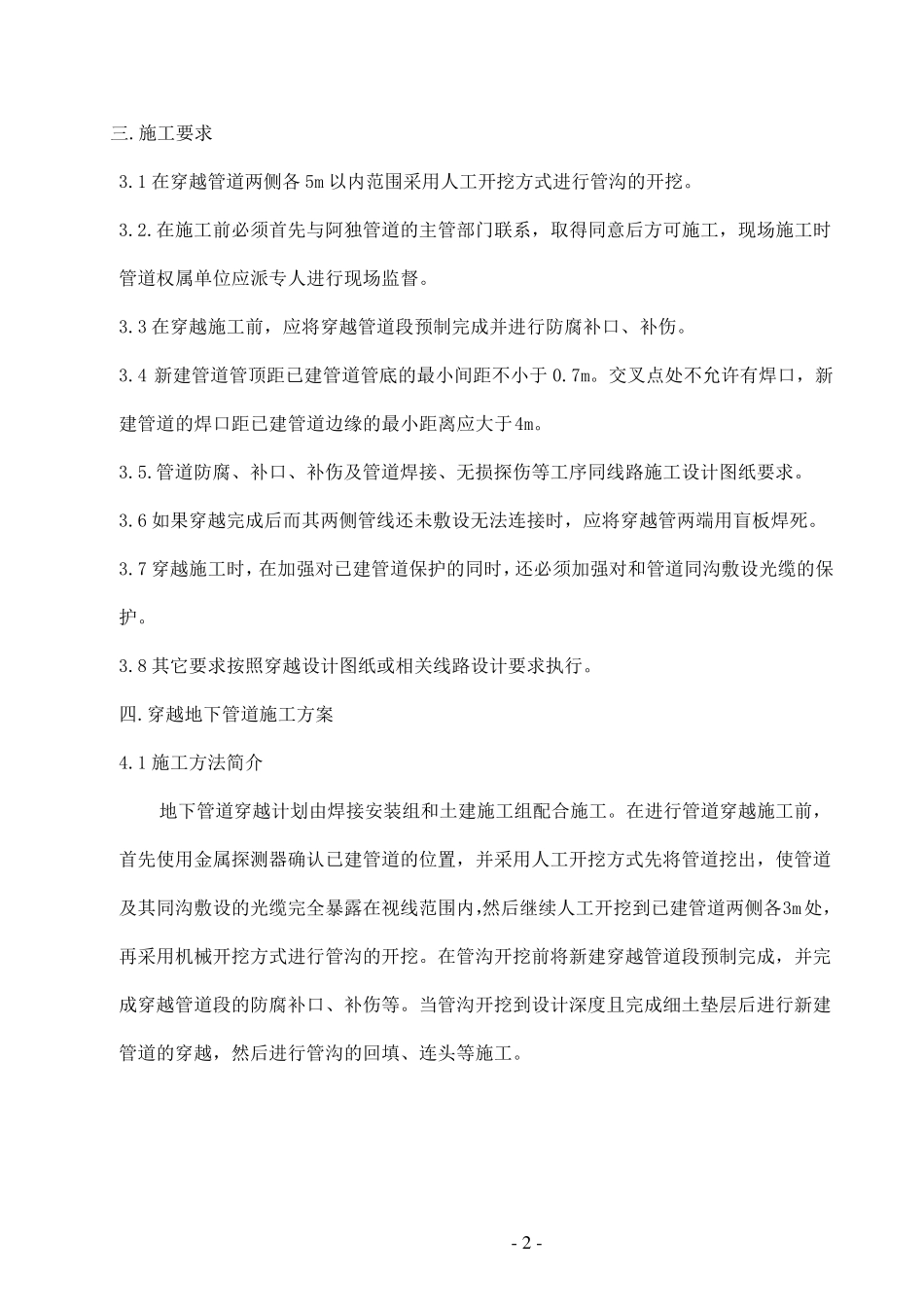

施工要求 3
1 在穿越管道两侧各5m 以内范围采用人工开挖方式进行管沟的开挖
在施工前必须首先与阿独管道的主管部门联系,取得同意后方可施工,现场施工时管道权属单位应派专人进行现场监督
3 在穿越施工前,应将穿越管道段预制完成并进行防腐补口、补伤
