穿 越 河 流 管 道 施 工 方 案 施 工 方 案 武汉市水务建设工程公司 2010 年 10 月 14 日 编制: 审核: 批准: 日期: 日期: 日期 武汉市水务建设工程公司 梅子路de630 配合市政供水管道工程 - 2 - 1
工程概况 具体实施步骤详见施工方案
2 .工期安排 全部工期计划天完成
施工单位具体实施步骤及时间安排详见施工方案

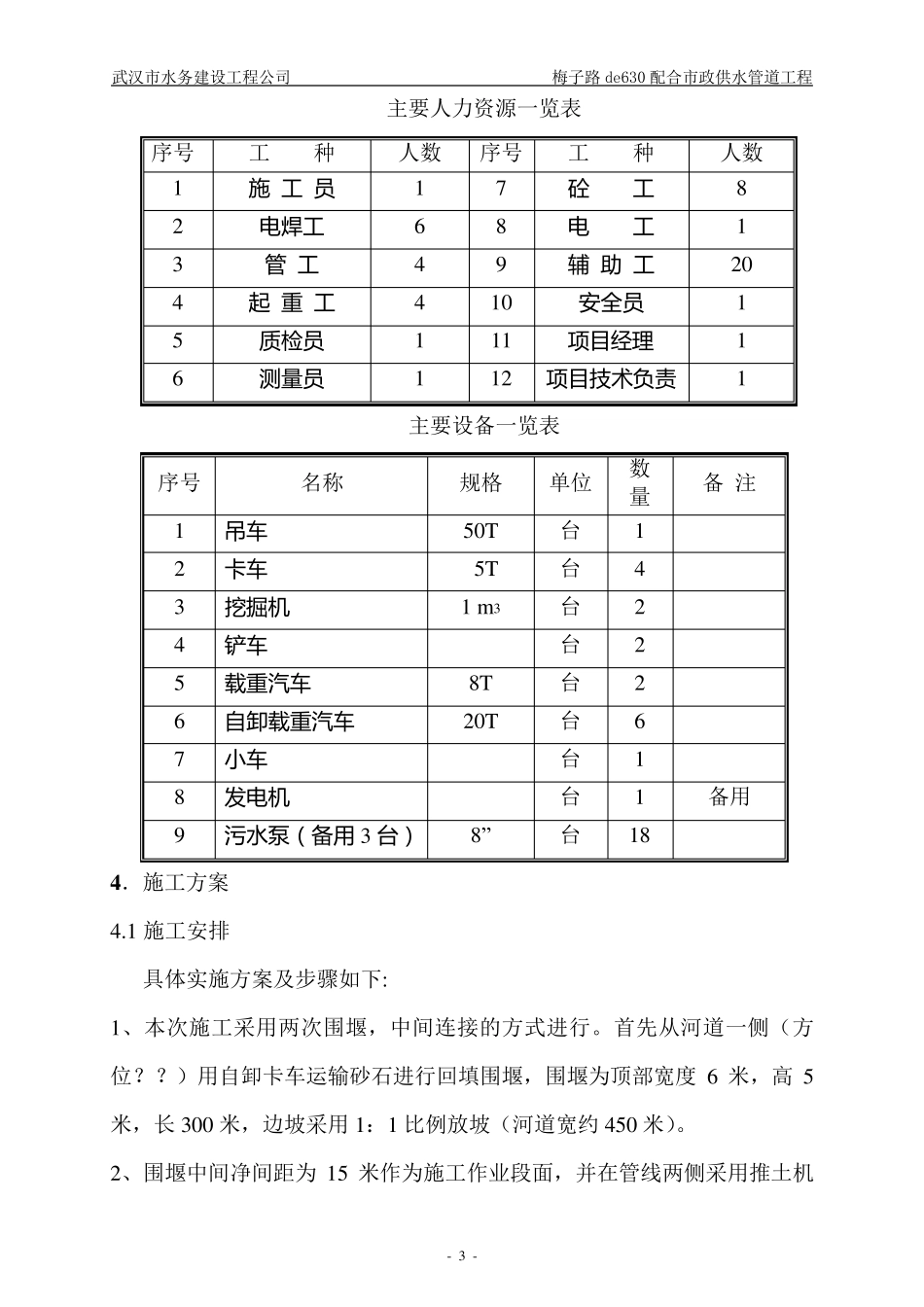

3 .资源准备 武汉市水务建设工程公司 梅子路de630 配合市政供水管道工程 - 3 - 主要人力资源一览表 序号 工 种 人数 序号 工 种 人数 1 施 工 员 1 7 砼 工 8 2 电 焊 工 6 8 电 工 1 3 管 工 4 9 辅 助 工 20 4 起 重 工 4 10 安 全员 1 5 质检员 1 11 项目经理 1 6 测量员 1 12 项目技术负责 1 主要设备一览表 序号 名称 规格 单位 数 量 备 注 1 吊车 50T 台 1 2 卡车 5T 台 4 3 挖掘机 1 m 3 台 2 4 铲车 台 2 5 载重 汽车 8T 台 2 6 自卸载重 汽车 20T 台 6 7 小车 台 1 8 发电 机 台 1 备用 9 污水泵(备用 3 台) 8” 台 18 4 .施工方案 4
1 施工安排 具体实施方案及步骤如下: 1、本次施工采用两次围堰,中间连接的方式进行
首先从河道一侧(方位
)用自卸卡车运输砂石进行回填围堰,围堰为顶部宽度 6 米,高 5米,长 300 米,边坡采用1:1 比例放坡(河道宽约 450 米)
2、围堰中间净间距为 15 米作为施工作业段面,并在管线两侧采用推土机武汉市水务建设工程公司 梅子路de630 配合市政供水管道工程 - 4 - 反复碾压的方式形成宽6 米的施工便道,管线两侧挖两条500×500mm 排水沟并每隔 100 米挖500×500×1000mm 集水井
