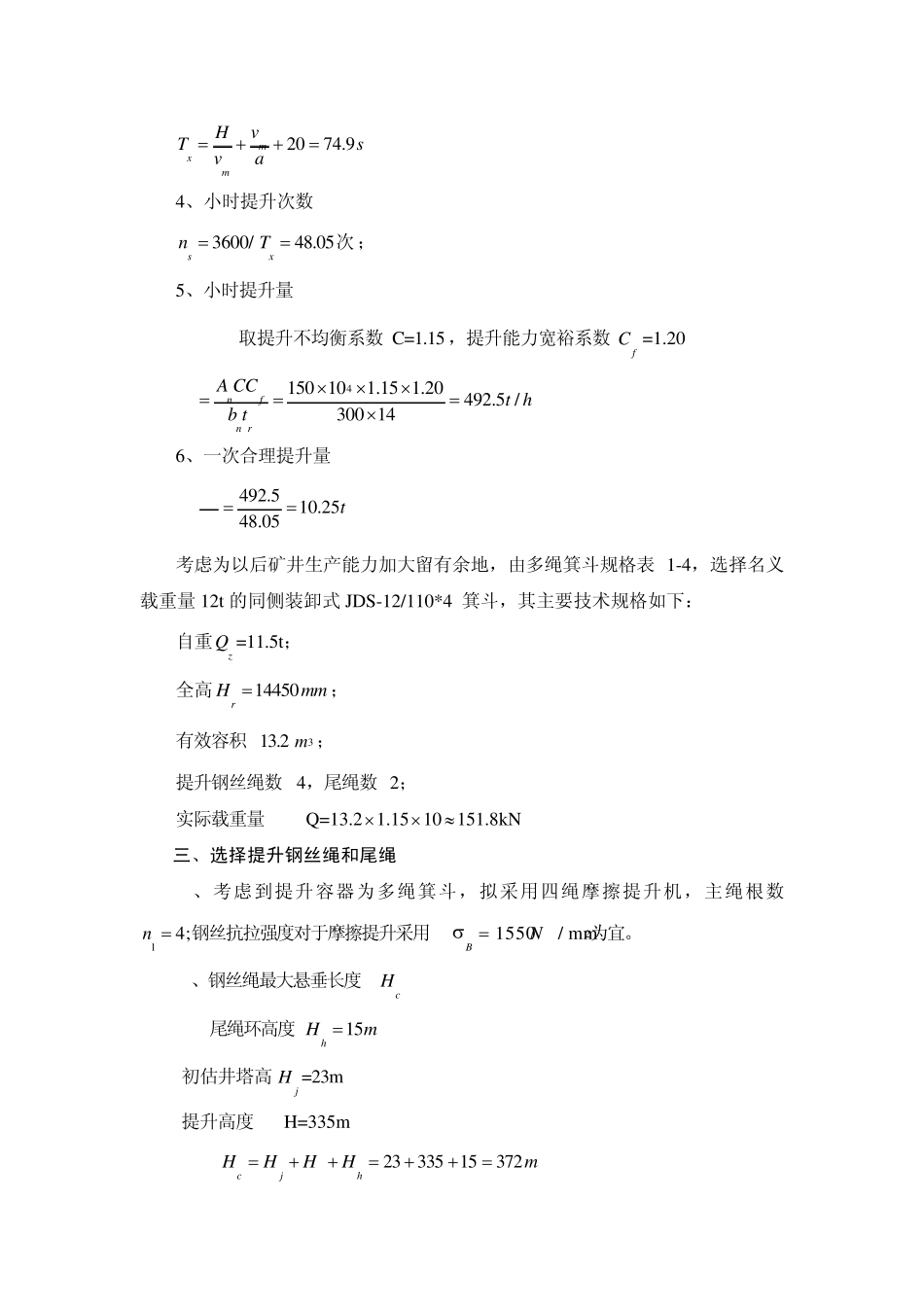

第一节主立井提升设备选型计算 一、计算条件 矿井年产量: nQ =150万吨/年 单水平提升,井筒深度: 300m; 箕斗卸载高度: 20m; 箕斗装载高度: 15m; 松散煤的密度: 1.15T/3m ; 年工作日: nb =300 天 每天净提升时间: t =14 h 矿车型号: MG3.3C-9固定式矿车 矿车自重zQ(kg) 名义载煤量kQ (kg) 容积V(m3) 散煤容重(kg/m3) 1320 3000 3.3 1.15 二、箕斗的选定 1、提升高度 3002015335szxHHHHm 式中:sH 为井筒深度; zH 为箕斗装载高度; xH 为箕斗卸载高度; 2、经济提升速度 0.40.4 3357.32/mvHm s 3、一次提升循环估算时间xT 处估加速度a=0.8m/s 2074.9mxmvHTsva 4、小时提升次数 3600/48.05sxnT次 ; 5、小时提升量sA 取提升不均衡系数 C=1.15 ,提升能力宽裕系数fC =1.20 4150 101.15 1.20492.5 /300 14nfn rA CCt hb tsA 6、一次合理提升量 492.510.2548.05tssAQ=n 考虑为以后矿井生产能力加大留有余地,由多绳箕斗规格表 1-4,选择名义载重量 12t的同侧装卸式 JDS-12/110*4 箕斗,其主要技术规格如下: 自重zQ =11.5t; 全高14450rHmm; 有效容积 13.23m ; 提升钢丝绳数 4,尾绳数 2; 实际载重量 Q=13.21.1510151.8kN 三、选择提升钢丝绳和尾绳 1、考虑到提升容器为多绳箕斗,拟采用四绳摩擦提升机,主绳根数214;1550/ mmBnN钢丝抗拉强度对于摩擦提升采用为宜。 2、钢丝绳最大悬垂长度cH 尾绳环高度15hHm 初估井塔高jH =23m 提升高度 H=335m 2333515372cjhHHHHm 2、估算钢丝绳每米重力'P 取钢丝绳抗拉强度21550/,m7aN mm B安全系数; '1P0.11()cBcaQQnHm=15.18 1000011.5 100000.11 1550004(372)7.0=28.68N/m 选用 6W(19)股(1+6+6/6)-1520-30-特-镀锌-顺捻钢丝绳作主绳。其单绳每米重p=35.35N/m, 直径d=30mm,绳中最粗钢丝直径 =2.2mm,全部钢丝拉断力之和为dQ =559500N。 尾绳数一般取主数的二分之一,且尽量选配等重尾绳。本设计中尾绳数2n =1n/2=2,则尾绳每米重'q '124 35.5971.182npqn 据此,选用 6T(25)股(1+6;1+12)-1520-43-特-镀锌-顺捻钢丝绳 2根。其单绳每米重 q=70.28N/m.尾绳稍微轻于主绳。 考虑到V=4p-2q=435.59-270.28=1.8N/m 1.81.26% 3%,4p4 35.59 ...
