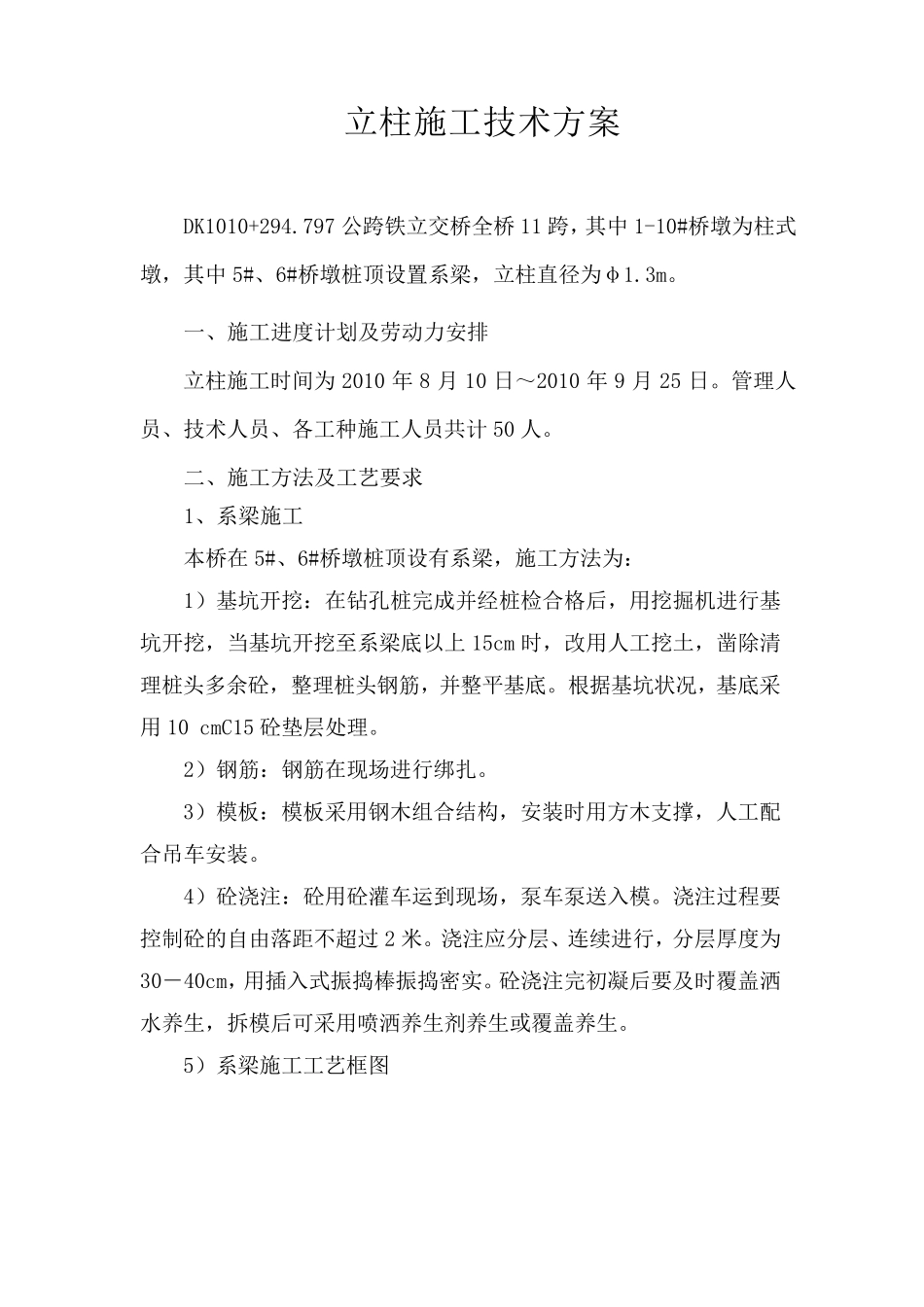

立柱施工技术方案 DK1010+294
797 公跨铁立交桥全桥11 跨,其中1-10#桥墩为柱式墩,其中5#、6#桥墩桩顶设置系梁,立柱直径为φ1
一、施工进度计划及劳动力安排 立柱施工时间为2010 年 8 月 10 日~2010 年 9 月 25 日
管理人员、技术人员、各工种施工人员共计 50 人
二、施工方法及工艺要求 1、系梁施工 本桥在 5#、6#桥墩桩顶设有系梁,施工方法为: 1)基坑开挖:在钻孔桩完成并经桩检合格后,用挖掘机进行基坑开挖,当基坑开挖至系梁底以上 15cm 时,改用人工挖土,凿除清理桩头多余砼,整理桩头钢筋,并整平基底
根据基坑状况,基底采用 10 cmC15 砼垫层处理
2)钢筋:钢筋在现场进行绑扎
3)模板:模板采用钢木组合结构,安装时用方木支撑,人工配合吊车安装
4)砼浇注:砼用砼灌车运到现场,泵车泵送入模
浇注过程要控制砼的自由落距不超过2 米
浇注应分层、连续进行,分层厚度为30-40cm,用插入式振捣棒振捣密实
砼浇注完初凝后要及时覆盖 洒水 养 生 ,拆 模后可 采用喷 洒 养 生 剂 养 生 或 覆盖 养 生

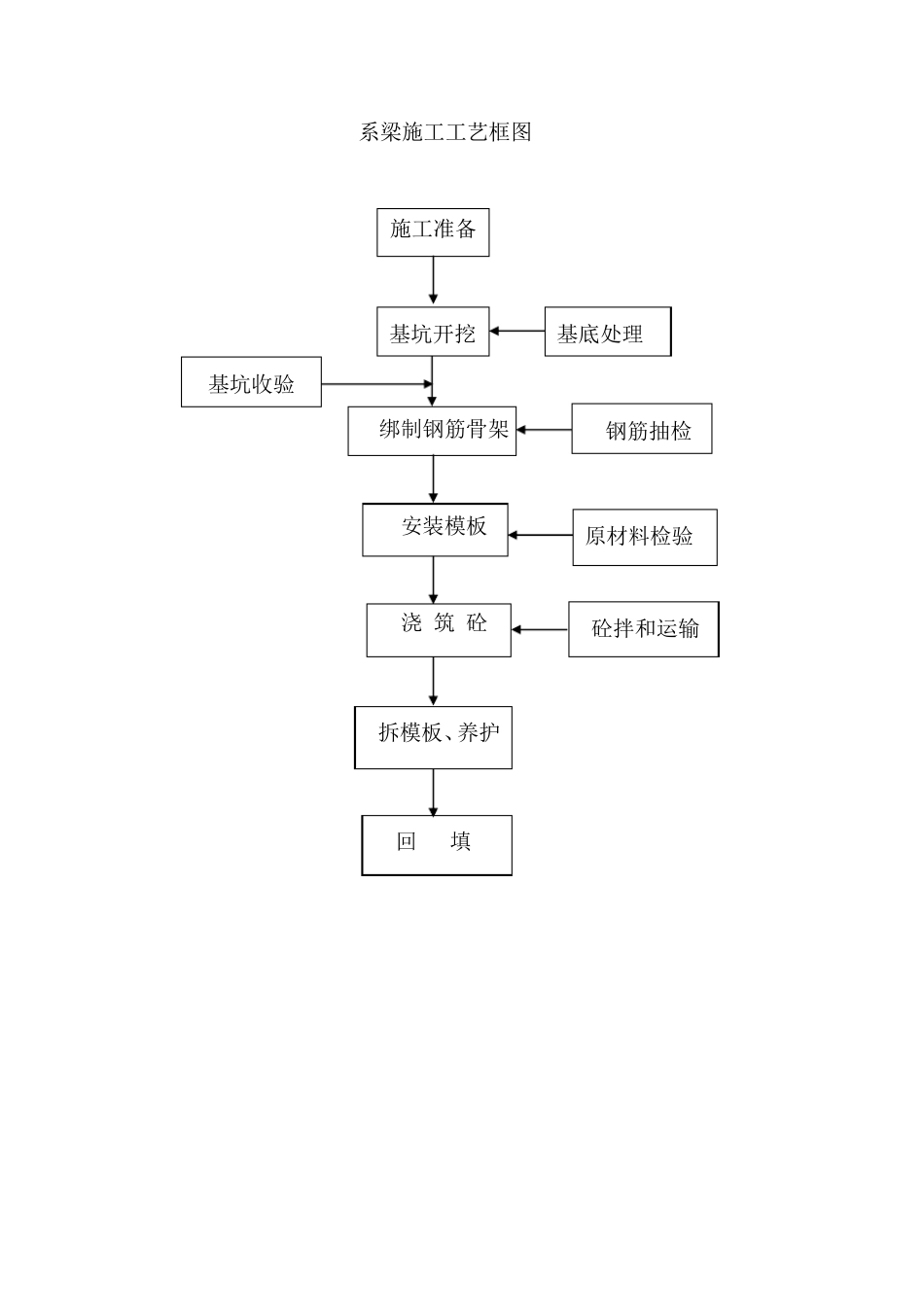

5)系梁施工工艺框 图 基坑开挖 回 填 砼拌和运输 钢筋抽检 基底处理 原材料检验 拆模板、养护 系梁施工工艺框图 施工准备 绑制钢筋骨架 安装模板 浇 筑 砼 基坑收验 2、墩柱施工 在系梁质量检验合格后,才能进行墩柱的施工

柱式墩模板采用双半圆定型钢模板,砼采用砼搅拌运输车运至现场、吊送入模
工艺流程 墩柱放线→墩底砼凿毛并清理→焊接墩柱钢筋→安装墩柱模板→浇筑墩柱砼→模板拆除→砼养护 1
将预埋钢筋上的锈、水泥浆清除干净,承台、系梁顶部砼应凿毛,清洗
测量放样:放出立柱中心点
安装钢筋笼:用吊垂线对准立柱中心点,用吊车将竖向立筋吊装到位,标出焊接部位,按顺序焊接在预埋钢筋上,同
