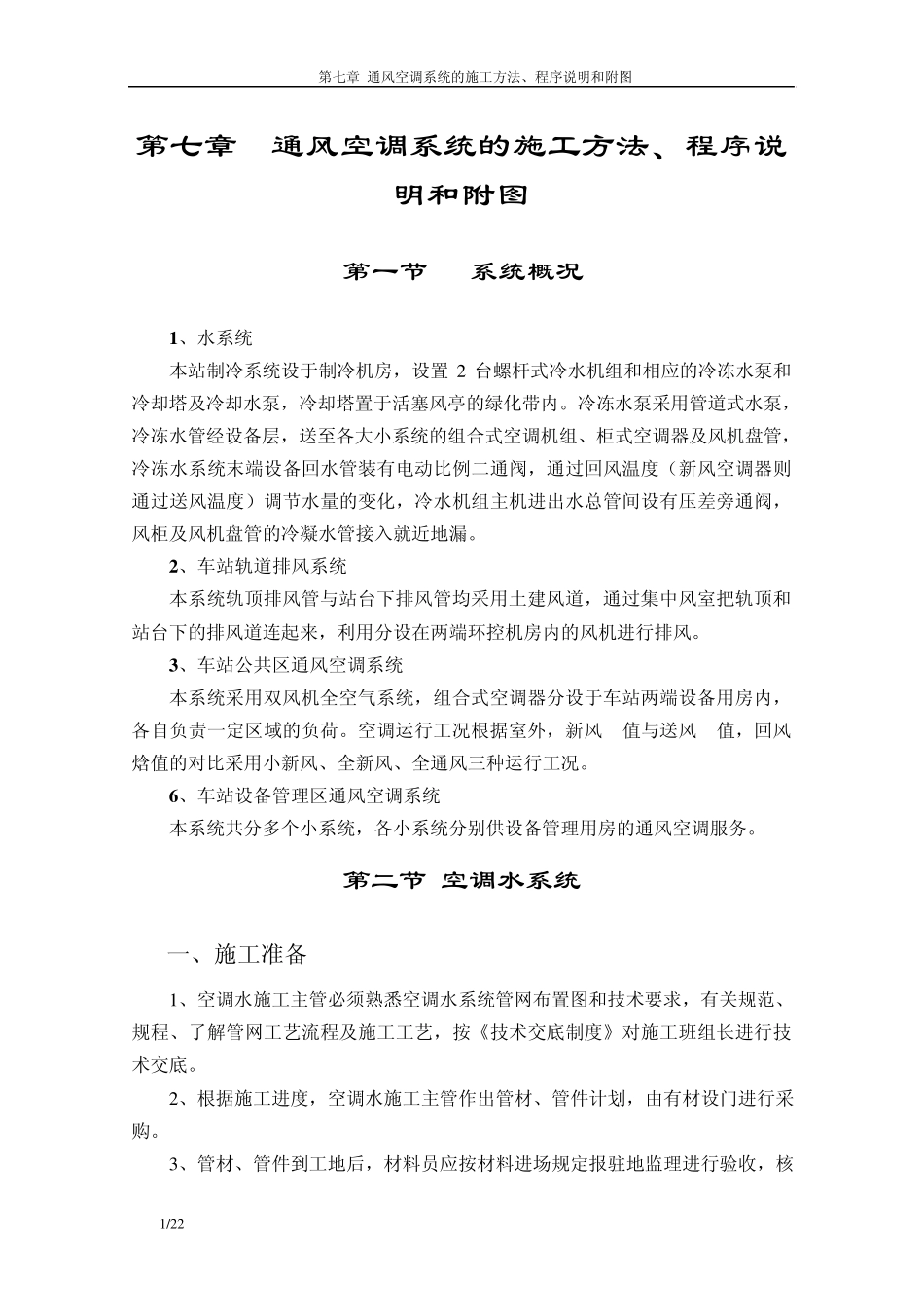

第七章 通风空调系统的施工方法、程序说明和附图 1 /2 2 第七章 通风空调系统的施工方法、程序说明和附图 第一节 系统概况 1 、水系统 本站制冷系统设于制冷机房,设置 2 台螺杆式冷水机组和相应的冷冻水泵和冷却塔及冷却水泵,冷却塔置于活塞风亭的绿化带内
冷冻水泵采用管道式水泵,冷冻水管经设备层,送至各大小系统的组合式空调机组、柜式空调器及风机盘管,冷冻水系统末端设备回水管装有电动比例二通阀,通过回风温度(新风空调器则通过送风温度)调节水量的变化,冷水机组主机进出水总管间设有压差旁通阀,风柜及风机盘管的冷凝水管接入就近地漏
2 、车站轨道排风系统 本系统轨顶排风管与站台下排风管均采用土建风道,通过集中风室把轨顶和站台下的排风道连起来,利用分设在两端环控机房内的风机进行排风
3 、车站公共区通风空调系统 本系统采用双风机全空气系统,组合式空调器分设于车站两端设备用房内,各自负责一定区域的负荷
空调运行工况根据室外,新风 值与送风 值,回风焓值的对比采用小新风、全新风、全通风三种运行工况
6 、车站设备管理区通风空调系统 本系统共分多个小系统,各小系统分别供设备管理用房的通风空调服务
第二节 空调水系统 一、施工准备 1 、空调水施工主管必须熟悉空调水系统管网布置图和技术要求,有关规范、 规程、了解管网工艺流程及施工工艺,按《技术交底制度》对施工班组长进行技术交底
2 、根据施工进度,空调水施工主管作出管材、管件计划,由有材设门进行采购
3 、管材、管件到工地后,材料员应按材料进场规定报驻地监理进行验收,核第七章 通风空调系统的施工方法、程序说明和附图 2/22 对其规格、数量、镀锌质量等,并作记录,然后入库标识
并把验收结果向空调水施工主管汇报
确认合格才能使用
阀门进场时要进行抽查试压试验,对于工作压力大于1
0MP 及在主干管上起切断作用阀门,逐个进行强度
