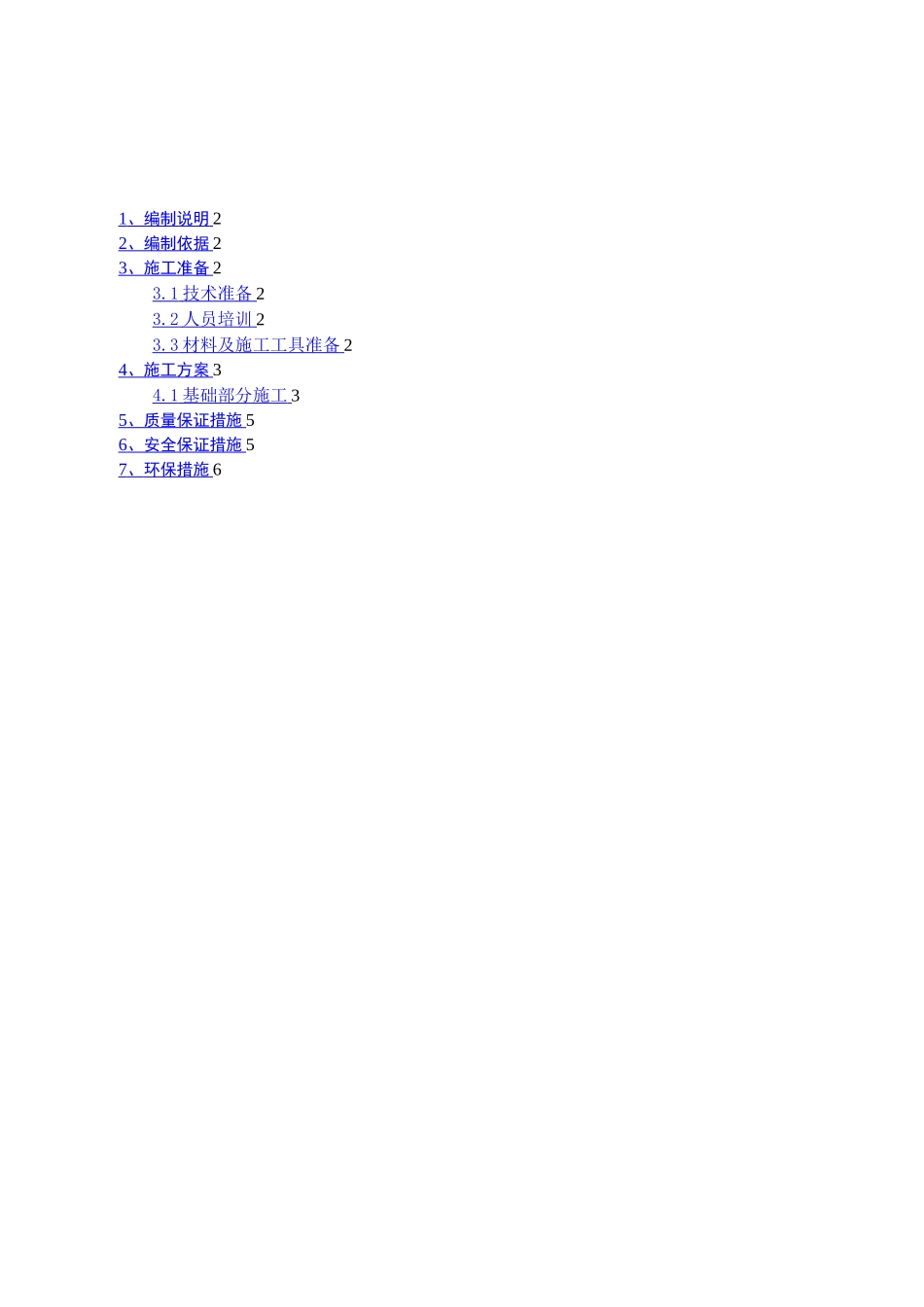

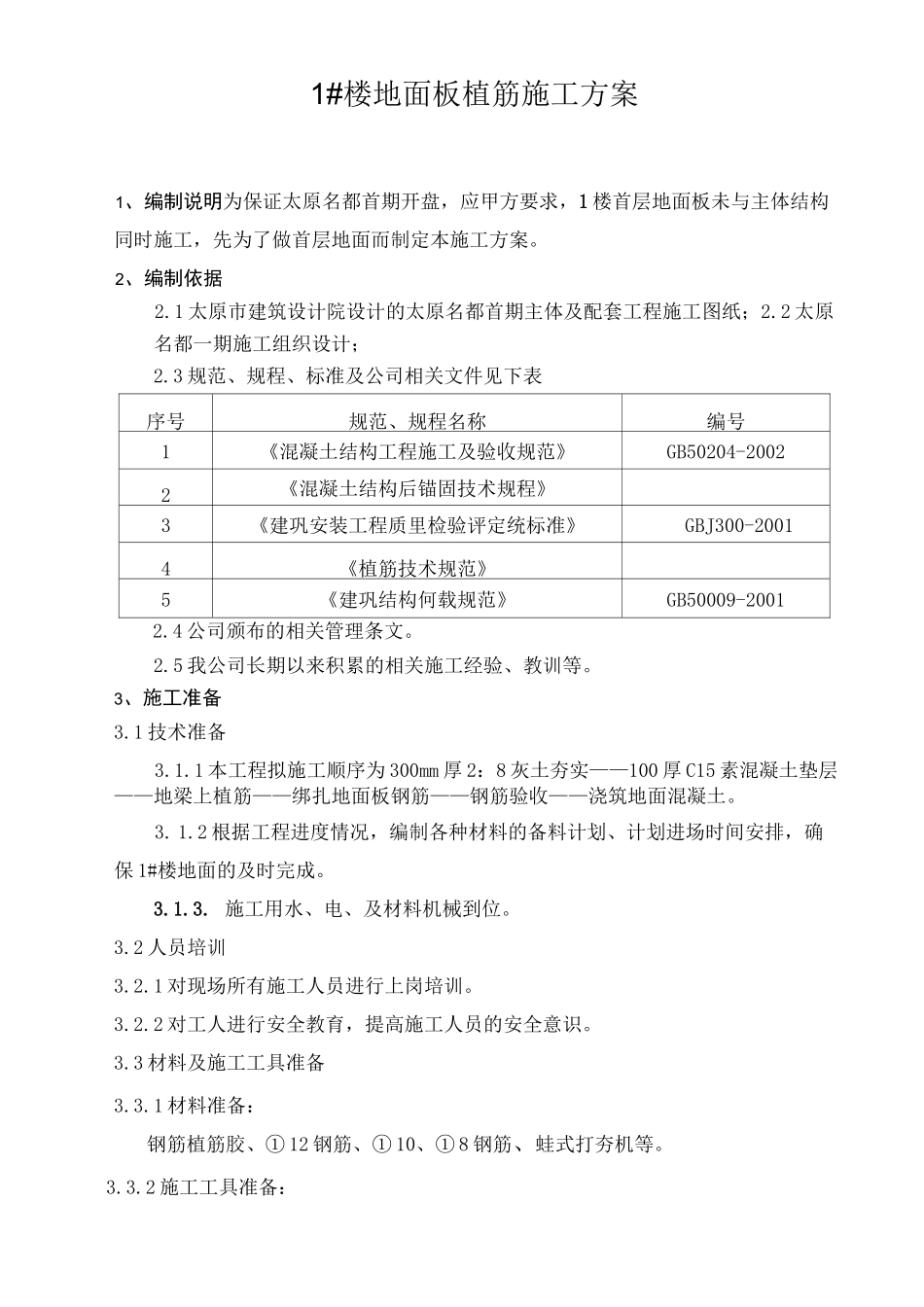

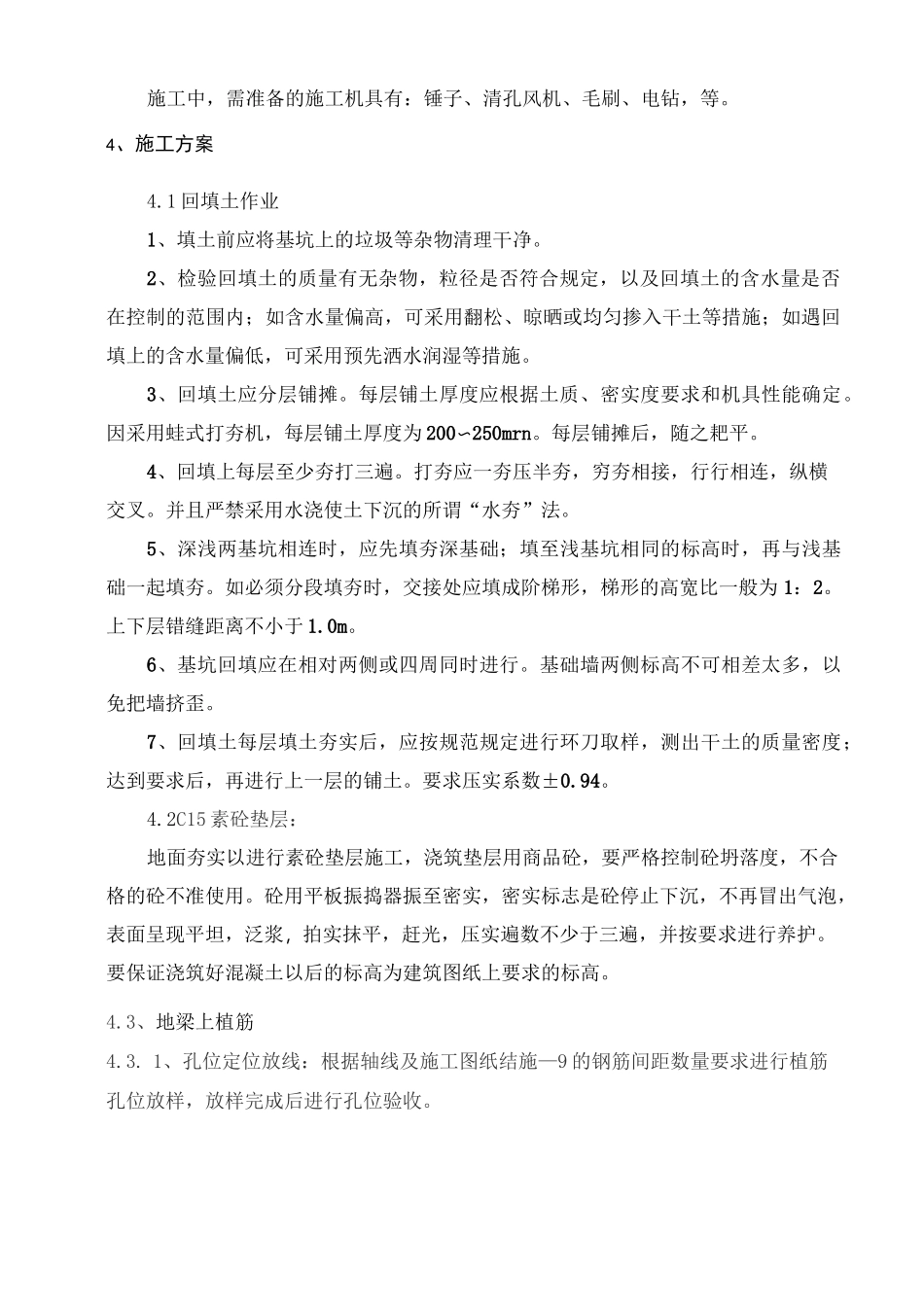

1 、编制说明 22 、编制依据 23 、施工准备 23.1 技术准备 23.2 人员培训 23.3 材料及施工工具准备 24 、施工方案 34.1 基础部分施工 35 、质量保证措施 56 、安全保证措施 57 、 环保措施 61#楼地面板植筋施工方案1、编制说明为保证太原名都首期开盘,应甲方要求,1 楼首层地面板未与主体结构同时施工,先为了做首层地面而制定本施工方案。2、编制依据2.1 太原市建筑设计院设计的太原名都首期主体及配套工程施工图纸;2.2 太原名都一期施工组织设计;2.3 规范、规程、标准及公司相关文件见下表序号规范、规程名称编号1《混凝土结构工程施工及验收规范》GB50204-20022《混凝土结构后锚固技术规程》3《建巩安装工程质里检验评定统标准》GBJ300-20014《植筋技术规范》5《建巩结构何载规范》GB50009-20012.4 公司颁布的相关管理条文。2.5 我公司长期以来积累的相关施工经验、教训等。3、施工准备3.1 技术准备3.1.1 本工程拟施工顺序为 300mm 厚 2:8 灰土夯实——100 厚 C15 素混凝土垫层——地梁上植筋——绑扎地面板钢筋——钢筋验收——浇筑地面混凝土。3. 1.2 根据工程进度情况,编制各种材料的备料计划、计划进场时间安排,确保 1#楼地面的及时完成。3.1.3. 施工用水、电、及材料机械到位。3.2 人员培训3.2.1 对现场所有施工人员进行上岗培训。3.2.2 对工人进行安全教育,提高施工人员的安全意识。3.3 材料及施工工具准备3.3.1 材料准备:钢筋植筋胶、① 12 钢筋、① 10、① 8 钢筋、蛙式打夯机等。3.3.2 施工工具准备:施工中,需准备的施工机具有:锤子、清孔风机、毛刷、电钻,等。4、施工方案4.1 回填土作业1、填土前应将基坑上的垃圾等杂物清理干净。2、检验回填土的质量有无杂物,粒径是否符合规定,以及回填土的含水量是否在控制的范围内;如含水量偏高,可采用翻松、晾晒或均匀掺入干土等措施;如遇回填上的含水量偏低,可采用预先洒水润湿等措施。3、回填土应分层铺摊。每层铺土厚度应根据土质、密实度要求和机具性能确定。因采用蛙式打夯机,每层铺土厚度为 200〜250mrn。每层铺摊后,随之耙平。4、回填上每层至少夯打三遍。打夯应一夯压半夯,穷夯相接,行行相连,纵横交叉。并且严禁采用水浇使土下沉的所谓“水夯”法。5、深浅两基坑相连时,应先填夯深基础;填至浅基坑相同的标高时,再与浅基础一起填夯。如必须分段填夯时,交接处应填成阶梯形,梯形的高宽比一般为 1:2...
